试题五
某工程项目施工合同价为560万元,合同工期为6个月,施工合同中规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的15%,保留金到第三个月底全部扣完。
(3)预付款在最后两个月扣除,每月扣15%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。
(7)经业主签认的施工进度计划和实际完成产值见下表。
经业主签认的施工进度计划和实际完成产值(单位:万元)



月份



1



2



3



4



5



6

计划完成产值

70

90

110

110

100

80

实际完成产值

70

80

120







业主供料价款

8

12

15







该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元。
(2)因设备撤回基地发生的费用10万元。
(3)人员遣返费用8万元。问题:
1.该工程的工程预付款是多少万元?应扣留的保留金为多少万元?
2.第一个月到第三个月监理工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?
3.合同终止时业主已支付施工单位各类工程款多少万元?
4.合同终止后施工单位提出的补偿要求是否合理?业主应补偿多少万元?
5.合同终止后业主共应向施工单位支付多少万元的工程款?
试题六

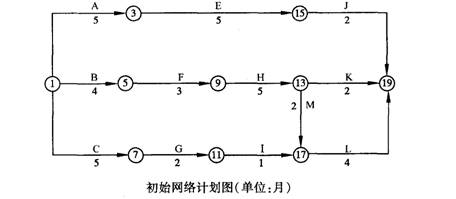

某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。并经监理工程师批准执行。

由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划进行调整。
问题:
1.请绘出调整后的网络进度计划图。
2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?
4.工作G完成后,由于业主变更施工图样,使工作I停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔多少赶工费(已知工作I赶工费每月12.5万元)?为什么?
