试题三
1.第(1)条不妥当。改正如下:
地基与基础工程检验批应由专业监理工程师组织总包单位项目专业质量检验员等进行验收,分包单位派人参加验收;地基与基础工程分项工程应由专业监理工程师组织总包单位项目专业技术负责人等进行验收,分包单位派人参加验收。
第(2)条不妥当。改正如下:
地基与基础分部工程应由总监理工程师(建设单位项目负责人)组织总包单位项目经理和技术负责人、质量负责人、与地基基础分部工程相关的勘察单位、设计单位工程项目负责人和总包单位技术部门负责人、质量部门负责人参加相关分部工程验收,分包单位的相关人员参与验收。
第(3)条妥当。
第(4)条不妥当。改正如下:
主体结构分部工程应由总监理工程师(建设单位项目负责人)组织总包单位项目负责人和技术负责人、质量负责人、与主体结构分部工程相关的勘察单位、设计单位工程项目负责人和总包单位技术、质量部门负责人也应参加相关分部工程验收。
建筑电气分部工程、装饰装修分部工程应由总监理工程师(建设单位项目负责人)组织总包单位项目负责人和技术、质量负责人等进行验收。
第(5)条不妥当。改正如下:
1)当单位工程达到竣工验收条件后,承包商应在自查、自评工作完成后,填写工程竣工报验单,并将全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师应组织各专业监理工程师对竣工资料及各专业工程的质量情况进行初验。
2)经项目监理机构对竣工资料及实物全面检查、验收合格后,由总监理工程师签署工程竣工报验单,并向建设单位提出质量评估报告。
3)建设单位收到工程验收报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收。
2.单位工程竣工验收应当具备下列条件:
(1)完成建设工程设计和合同约定的各项内容。
(2)有完整的技术档案和施工管理资料。
(3)有工程使用的主要建筑材料、建筑构(配)件和设备的进场试验报告。
(4)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件。
(5)有承包商签署的工程保修书。
3.单位工程竣工验收的基本要求:
(1)质量应符合统一标准和砌体工程及相关专业验收规范的规定。
(2)应符合工程勘察、设计文件的要求。
(3)参加验收的各方人员应具备规定的资格。
(4)质量验收应在承包商自行检查评定的基础上进行。
(5)隐蔽工程在隐蔽前应由承包商通知有关单位进行验收,并形成验收文件。
(6)涉及结构安全的试块、试件及有关材料,应按规定进行见证取样检测。
(7)检验批的质量应按主控项目和一般项目验收。
(8)对涉及结构安全和使用功能的重要分部工程应进行抽样检测。
(9)承担见证取样检测及有关结构安全检测的单位应具有相应资质。
(10)工程的观感质量应由验收人员通过现场检查,并应共同确认。
4.单位工程竣工验收备案的组织者和时间要求:单位工程质量验收合格后,建设单位应在规定时间内将工程竣工验收报告和有关文件,报建设行政管理部门备案。备案时间应在单位工程竣工验收合格后15日内进行。
试题四
1.事件1中A、B、D、E四家单位的投标文件是否有效的判断及其理由:
(1)A施工单位的投标文件有效。
理由:这是技术的缺陷和报价方面的竞争力弱的表现,并没有不符合招标文件的要求。
(2)B施工单位的投标文件无效。
理由:这是在开标时确定无效投标文件的情形。
(3)D施工单位的投标文件有效。
理由:报价总额有误属于细微偏差,细微偏差修改后仍属于有效标书。
(4)E施工单位的投标文件有效。
理由:投标文件中有个别漏项属于细微偏差,细微偏差修改后仍属于有效标书。
2.事件2中施工单位做法的不妥之处与正确做法
(1)不妥之处:施工项目经理兼任施工现场安全生产管理员。
正确做法:施工现场应配备专职的安全生产管理员。
(2)不妥之处:深基坑开挖专项施工方案审批的同时就开始开挖。
正确做法:深基坑开挖专项施工方案应经过专家论证和审查,并经施工单位技术负责人和总监理工程师签字后开挖。
3.根据《建设工程监理规范》,总监理工程师处理事件3的程序:总监理工程师责令施工单位报送质量事故调查报告和经设计单位等相关单位认可的处理方案,项目监理机构应对质量事故的处理过程和处理结果进行跟踪检查和验收。总监理工程师应及时向建设单位及本监理单位提交有关质量事故的书面报告,并应将完整的质量事故处理记录整理归档。
4.专业监理工程师处理事件4的程序:报总监理工程师,并下达监理工作通知单,要求施工单位提交产品出厂合格证、技术说明书及检验或试验报告,待重新检验合格后使用,如检验不合格,书面通知施工单位将该批钢材撤出现场。
试题五
1.工程预付款:560×20%万元=112万元。
应扣留的保留金:560×5%万元=28万元。
2.第一个月:
签证的工程款:70×(1-0.1)万元=63万元。
应签发的付款凭证金额:(63-8)万元=55万元。
第二个月:
本月实际完成产值不足计划产值的90%,即[(90-80)/90]×100%=11.1%。
签证的工程款:[80×(1-0.1)-80×8%]万元=65.60万元。
应签发的付款凭证金额:(65.6-12)万元=53.60万元。
第三个月:
本月扣保留金:[28-(70+80)×10%]万元=13万元。
签证的工程款:(120-13)万元=107万元。
应签发的付款凭证金额:(107-15)万元=92万元。
3.合同终止时业主已支付施工单位工程款=(112+55+53.6+92)万元=312.60万元。
4.合同终止后施工单位提出补偿的合理性判断及业主应补偿的金额如下:
(1)已购特殊工程材料价款补偿50万元的要求合理。
(2)施工没备遣返费补偿10万元的要求不合理。
应补偿:[(560-70-80-120)/560]×10万元=5.18万元。
(3)施工人员遣返费补偿8万元的要求不合理。
应补偿:[(560-70-80-120)/560]×8万元=4.14万元。
应补偿金额合计:59.32万元。
5.合同终止后业主共应向施工单位支付的工程款=(70+80+120+59.32-8-12-15)万元=294.32万元。
试题六

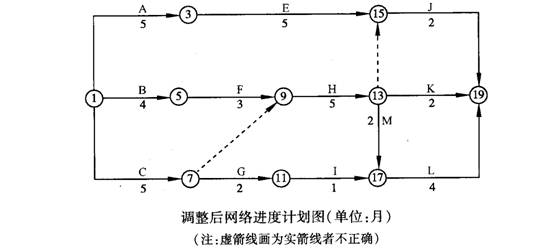

1.调整后的网络进度计划图如下图所示。
2.(1)工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不闲置,故机械共闲置2个月。
(2)如果工作C最早开始时问推迟2个月,则机械无闲置。

3.补偿要求是否合理的判断及理由如下:
(1)补偿要求合理。因为是由于业主原因造成施工单位的损失,业主应承担费用的补偿。
(2)补偿要求不合理。因为机上工作人员人工费已经包含在相应的机械停滞费用之中。
(3)窝工补偿要求合理。因为是由于业主原因造成施工单位的损失。
4.施工单位不可以向业主索赔赶工费。
理由:不需要赶工,也能按合同期完工(或因不影响总工期,或拖延时间在总时差范围内)。
