案例四

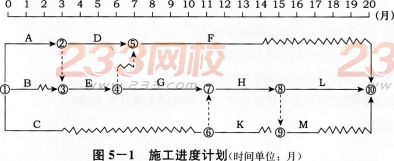

某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5—1所示,假定各项工作均匀速施工。
问题:
1.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队的工作间断时间为多少?
2.由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。
指出总监理工程师做法的不妥之处,并写出相应的正确做法。
3.推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。
该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见表5~1。
G、H、L三项工作流水施工的工期为多少?此时工程总工期能否满足原竣工日期的要求?为什么?
案例五
某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。工程施工过程中发生以下事件。
事件1:基坑开挖后,发现地下情况与发包人提供的地质资料不符,向建设单位提出索赔,但建设单位表示提供的资料仅供参考。
事件2:监理工程巡视时,发现正在进行防水工程施工的分包单位未经建设单位同意。
事件3:该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发 生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
问题:
1.事件1中,建设单位的做法是否正确,说明理由。
2.事件2中,监理单位应如何处理?
3.事件3中,施工单位不同意无偿修复是否正确?为什么?
4.工程修复时监理工程师的主要工作内容有哪些?
案例六
某钢铁厂工程,建设单位划分为A、B两个标段,甲、乙施工单位分别承担A、B两个标段的施工。建设单位并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。在施工过程中,发生了如下事件:
事件1:A标段某隐蔽工程,总监理工程师根据验收记录分析,对A标段某隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。该部位隐蔽工程已经专业监理工程师验收,甲施工单位称:若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。
事件2:建设单位与乙施工单位在合同中约定,8标段所需的部分设备由建设单位负责采购,乙施工单位安装,但建设单位在采购B标段的锅炉设备时,设备生产厂 商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同,并通知了监理单位和乙施工单位。
事件3:乙施工单位按合同约定将墙面装饰工程分包给丙施工单位,专业监理工程师对B标段进场的材料进行检验时,发现由建设单位采购的材料不合格,建设单位 对相关材料实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。
问题:
1.在事件1中,总监理工程师的做法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。
2.在事件2中,建设单位将设备交由厂商安装的做法是否正确?为什么?
3.在事件2中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理?
4.在事件3中,丙施工单位的索赔要求是否应该向监理单位提出?为什么?对该索赔事件应如何处理?
