2016年监理工程师考试 《案例分析》模考卷(3)
【进入监理工程师全真模拟考场在线测试此套试卷,可查看此套试题答案及解析并自动评分>> 在线做题 】
案例一
某实施监理的项目,通过招投标选择了A建筑公司作为该项目的总承包单位,在施工过程中,由于A公司对地基和基础工程的施工存在一定的技术欠缺,将此分部工程分包给B基础工程公司。工程实施过程中发生以下事件:
事件1:地基与基础工程中,检验批和分项工程由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,分部工程由总包单位项目经理组织分包单位项目经理进行验收。监理工程师不参与对分包单位检验批和分项工程质量的验收,参与验收分部工程质量的验收。
事件2:主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
事件3:单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署工程竣工报告。
问题:
1.事件1中质量验收的正确做法是什么?
2.事件2中质量验收的正确做法是什么?
3.事件3中质量验收的正确做法是什么?
4.单位工程竣工验收备案由谁组织?备案时间上有什么要求?
案例二
某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工Et期为2012年3月1日,工期为302天:建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

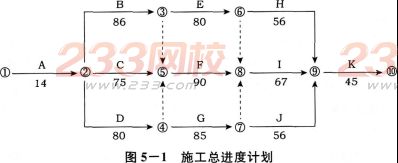

经总监理工程师批准的施工总进度计划如图5—1所示(时间单位:天)。
工程实施中发生了下列事件:
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2012年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机 构。为处理安全事故隐患,C工作实际持续时间延长了12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请需延工期5天。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。
经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
问题:
1.事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
2.事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施?应要求甲施工单位采取什么措施?对于甲施工单位顺延工期及补偿经济损失的申请如何答复?说明理由。
3.事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。
4.事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。
案例三
某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。
经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此.项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理, 第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经计算,该混凝土工程的直接工程费为200万 元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工期的申请。
该工程前7个月施工单位实际完成的进度款见表6—1。
1司题:
1.项目监理机构在前3个月可签认的工程进度款分别是多少(考虑扣保留金)?
2.写出项目监理机构对混凝土工程中出现细微裂缝质量问题的处理程序。
3.计算出现细微裂缝的混凝土工程的造价。项目监理机构是否应同意施工单位提出的补偿4.8万元和延长10天工期的要求?说明理由。
4.如果第5个月无其他异常情况发生,计算该月项目监理机构可签认的工程进度款。
5.如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。
点击查看>>2016年监理工程师案例分析考试试题 监理工程师考试历年真题
扫二维码下载233网校APP:考试报考、考试试题、试听课程一手掌握!
备考必备>>2016年告别盲目备考,233网校教研团队精心打造高通过率套餐班,全程内部锁分,保障一次过关!2016年监理工程师高效锁分套餐班推荐。【课程价格若有变动,请以网校的最新价格为准!】
