您现在的位置:233网校 >监理工程师 > 建设工程监理案例分析 > 建设工程监理案例分析模拟试题

2018年监理工程师《案例分析》专项练习(二)

来源:233网校 2018-03-10 15:38:00
  • 第1页:专项练习题

    某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示( 时间单位:月 ),各项工作均按最早开始时间安排且匀速施工。

      施工过程中发生如下事件:

      事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。

      事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。

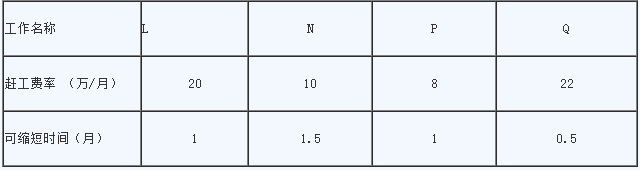

      事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1


    问题:

      1、指出图5-1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。

      2、针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

      3、针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由

      4、针对事件3、为使赶工费用最少,应选哪几项工作进行压缩说明理由,需要增加赶工费多少万元?

    添加监理工程师学习群或学霸君

    领取资料&加备考群

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    拒绝盲目备考,加学习群领资料共同进步!

    监理工程师书店
    互动交流
    扫描二维码直接进入

    微信扫码关注公众号

    获取更多考试资料
