您现在的位置:233网校 >监理工程师 > 建设工程监理案例分析 > 建设工程监理案例分析模拟试题

2018年监理工程师《案例分析》专项练习(五)

来源:233网校 2018-03-12 15:01:00
  • 第1页:专项练习题

    某工程,签约合同价为25000万元,其中暂列金额为3800万元,合同工期24个月,预付款支付比例为签约合同价( 扣除暂列金额 )的20%。自施工单位实际完成产值达4000万元后的次月开始分5个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的90%签认,企业管理费率12%(以人工费、材料费、施工机具使用费之和为基数),利润率7%( 以人工费、材料费、施工机具使用费和管理费之和为基数 ),措施费按分部分项工程费的5%计,规费综合费率8% ( 以分部分项工程费、措施费和其他项目费之和为基数 ),综合税率3%( 以分部分项工程费、措施费、其他项目费、规费之和为基数 )。

    工程实施过程中发生如下事件:

    事件:基础工程施工中,至于相邻外单位工程施工的影响,造成基坑局部坍塌,已完成的工程损失40万元,工棚等临时设施损失3.5万元,工程停工5天。施工单位按程序提出索赔申请,要求补偿费用43.5万元、工程延期5天。建设单位同意补偿工程实体损失40万元,工期不予顺延。

    事件2:工程在第4月按计划完成后,施工至第5个月,建设单位要求施工单位搭设慰问演出舞台,项目监理机构确认该计日工项目消耗人工80工日(人工综合单价75元/工日),消耗材料150㎡( 材料综合单价100元/㎡ )。

    事件3:工程施工至第6个月,建设单位提出设计变更,经确认,该变更导致施工单位增加人工费、材料费、施工机具使用费共计18.5万元。

    事件4:工程施工至第7个月,专业监理工程师发现混凝土工程出现质量事故,施工单位于次月返工处理合格,该返工部位对应的分部分项工程费为28万元。

    事件5:工程施工至第8个月,发生不可抗力事件,确认的损失有:

    ①在建永久工程损失20万元;

    ②进场待安装的设备损失3.2万元;

    ③施工机具闲置损失8万元;

    ④工程清理花费5万元。

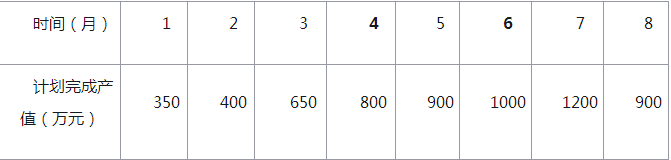

    施工单位计划完成产值 表6-1


    【问题】

    1.本工程预付款是多少万元。按计划完成产值考虑,预付款应在开工后第几个月起扣?

    2.针对事件1,指出建设单位做法的不妥之处,写出正确做法。

    3.针对事件2至事件4,若施工单位各月均按计划完成施工产值,项目监理机构在第4-7个月应签认的进度款各是多少万元?

    4.针对事件5,逐条指出各项损失的承担方( 不考虑工程保险 ),建设单位应承担的损失是多少万( 计算结果保留2位小数 )

    添加监理工程师学习群或学霸君

    领取资料&加备考群

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    拒绝盲目备考,加学习群领资料共同进步!

    监理工程师书店
    互动交流
    扫描二维码直接进入

    微信扫码关注公众号

    获取更多考试资料
