您现在的位置:233网校 >监理工程师 > 建设工程监理案例分析 > 建设工程监理案例分析模拟试题

2019年监理工程师考试案例分析冲刺试题及答案七

来源:233网校 2019-04-10 14:24:00

  【案例五】

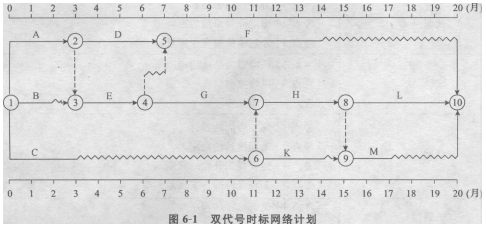

  某公司中标的一项设备安装工程的双代号时标网络计划如图6-1所示,计划工期 20个月,其持续时间和预算费用见表6—1。工程进行到第14个月,工作F完成了6个月的工作量,工作H完成了2个月工作量,工作K已经完成工作量。

  表6-1预算费用、持续时间表

    工作名称

  A

  B

  C

  D

  E

  F

  G

  H

  K

  L

  M

    持续时间/月

    3

    1

    3

    4

    3

    7

    5

    4

    3

    5

    2

    费用/万元

    12

    10

    18

    12

    15

    28

    15

    12

    12

    30

    10

  【问题】

  1.在时标网络计划上绘制第l4个月的实际进度的前锋线,并计算累计完成投资额。

  2.如果后续工作按原计划进行,试分析F、H、K三项工作对计划工期产生了什么影响。

  3.重新绘制第l4个月至完工的时标网络计划。

  4.如果要求原工期保持不变,第l4个月后需压缩哪项工作?

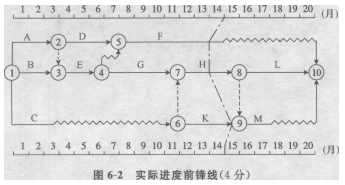

  答案:1.第l4个月检查时的工程实际进度前锋线如图6-2所示。

  累计完成的投资额:12+10+18+12+15+28×6/7+12×1/2+12=109(万元)。(4分)

  2.工作F、H均未完成计划,工作F延误了1个月,由于该工作有6个月的总时差,故对

  工期不会造成影响。工作H也拖延1个月,但由于这项工作为关键工作,故将使项目工期拖

  延1个月。工作K可按计划完成,对工期无影响。(4分)

  3.第l4个月至完工的时标网络计划如图6-3所示。

  4·如果要使工期保持20个月不变,在第14个月检查之后,应立即组织压缩工作l-1或工

  作L的持续时间。假设工作L允许压缩,且费率增加较低,有备用资源,对质量和安全影响不大,可将其工作持续时间压缩1个月。(4分)

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
