  二、多项选择题

  51.ABCD【解析】建设工程合同的特征包括:①合同主体的严格性;②合同标的的特殊性;③合同履行期限的长期性;④计划和程序的严格性;⑤合同形式的特殊要求。

  52.ABCE【解析】在建设工程的过程中,保证是最为常用的一种担保方式,如施工投标保证、施工合同的履约保证、施工预付款保证等。保证这种担保方式必须由第三人作为保证人,由于对保证人的信誉要求比较高,建设工程中的保证人往往是银行,也可能是信用较高的其他担保人,如担保公司。这种保证应当是采用书面形式的。在建设工程中习惯把银行出具的保证称为保函,而把其他保证人出具的书面保证称为保证书。

  53.BCD【解析】根据《中华人民共和国合同法》规定,合同解除后,尚未履行的,终止履行;已经履行的,根据履行情况和合同性质,当事人可以要求恢复原状、采取其他补救措施,并有权要求赔偿损失。合同的权利和义务终止,不影响合同中结算和清理条款的效力。此外,合同成立后,合同中的仲裁条款是独立存在的。合同的无效、变更、解除、终止,不影响仲裁协议的效力。

  54.ACE【解析】保证的方式有两种,即一般保证和连带责任保证。在具体合同中,担保方式由当事人约定,如果当事人没有约定或者约定不明确的,则按照连带责任保证承担保证责任。一般保证是指当事人在保证合同中约定,债务人不能履行债务时,由保证人承担责任的保证。一般保证的保证人在主合同纠纷未经审判或者仲裁,并就债务人财产依法强制执行仍不能履行债务前,对债权人可以拒绝承担担保责任。连带责任保证是指当事人在保证舍同中约定保证人与债务人对债务承担连带责任的保证。连带责任保证的债务人在主合同规定的债务履行期届满没有履行债务的,债权人可以要求债务人履行债务,也可以要求保证人在其保证范围内承担保证责任。

  55.BCE【解析】格式条款是指当事人为了重复使用而预先拟定,并在订立合同时未与对方协商即采用的条款。提供格式条款的一方应当遵循公平的原则确定当事人之间的权利和义务关系,并采取合理的方式提请对方注意免除或限制其责任的条款。按照对方的要求,对该条款予以说明。提供格式条款一方免除其责任、加重对方责任、排除对方主要权利的,该条款无效。对格式条款的理解发生争议的,应当按照通常的理解予以解释。对格式条款有两种以上解释的,应当作出不利于提供格式条款的一方的解释。在格式条款与非格式条款不一致时,应当采用非格式条款。

  56.ACDE【解析】要约撤回,是指要约在发生法律效力之前,欲使其不发生法律效力,而取消要约的意思表示。要约人可以撤回要约,撤回要约的通知应当在要约到达受要约人之前或同时到达受要约人。要约撤销,是要约在发生法律效力之后,要约人欲使其丧失法律效力而取消该项要约的意思表示。要约可以撤销,撤销要约的通知应当在受要约人发出承诺通知之前到达受要约人。

  57.AB【解析】有下列情形之一的,招标人在分析招标失败的原因并采取相应措施后,应当依法重新招标:①投标截止时间止,投标人少于3个的;②经评标委员会评审后否决所有投标的。

  58.AE【解析】《中华人民共和国合同法》第六十一条规定,合同生效后,当事人就质量、价款或者报酬、履行地点等内容没有约定或者约定不明确的,可以协议补充;不能达成补充协议的,按照合同有关条款或者交易习惯确定。《合同法》第六十二条规定,当事人就有关合同内容约定不明确,依照本法第六十一条的规定仍不能确定的,适用下列规定:履行地点不明确的,给付货币的,在接收货币一方所在地履行;交付不动产的,在不动产所在地履行;其他标的在履行义务一方所在地履行。

  59.ABC【解析】国家计委颁布的《工程建设项目招标范围和规模标准规定》对必须招标的范围作出了进一步细化的规定。要求各类工程项目的建设活动,达到下列标准之一者,必须进行招标:①施工单项合同估算价在200万元人民币以上;②重要设备、材料等货物的采购,单项合同估算价在100万元人民币以上;③勘察、设计、监理等服务的采购,单项合同估算价在50万元人民币以上。

  60.ABC【解析】承诺是受要约人作出的同意要约的意思表示。承诺必须具备的条件包括:①承诺必须由受要约人作出,非受要约人向要约人作出的接受要约的意思表示是一种要约而非承诺;②承诺只能向要约人作出;③承诺的内容应当与要约的内容一致;④承诺必须在承诺期限内发出,超过期限,除要约人及时通知受要约人该承诺有效外,为新要约。

  61.ABDE【解析】当事人可以向仲裁委员会所在地的中级人民法院申请撤销裁决的情形包括:①没有仲裁协议的;②裁决的事项不属于仲裁协议的范围或者仲裁委员会无权仲裁的;③仲裁庭的组成或者仲裁的程序违反法定程序的;④裁决所根据的证据是伪造的;⑤对方当事人隐瞒了足以影响公正裁决的证据的;⑥仲裁员在仲裁该案时有索贿受贿,徇私舞弊,枉法裁决行为的。

  62.BC【解析】建筑工程一切险如果加保第三者责任险,则保险人对下列原因造成的损失和费用,负责赔偿:①在保险期限内,因发生与所保工程直接相关的意外事故引起工地内及邻近区域的第三者人身伤亡、疾病或财产损失;②被保险人因上述原因而支付的诉讼费用以及事先经保险人书面同意而支付的其他费用。

  63.ABCE【解析】在开标时,如果发现投标文件出现下列情形之一,应当作为无效投标文件,不再进入评标:①投标文件未按照招标文件的要求予以密封;②投标文件中的投标函未加盖投标人的企业及企业法定代表人印章,或者企业法定代表人委托代理人没有合法、有效的委托书(原件)及委托代理人印章;③投标文件的关键内容字迹模糊、无法辨认;④投标人未按照招标文件的要求提供投标保证金或者投标保函;⑤组成联合体投标的,投标文件未附联合体各方共同投标协议。

  64.ADE【解析】评标委员会对监理投标书进行审查评阅,主要考察的方面有以下几个方面:①投标人的资质;②监理大纲;③拟派项目的主要监理人员;④人员派驻计划和监理人员的素质;⑤监理单位提供用于工程的检测设备和仪器,或委托有关单位检测的协议;⑥近几年监理单位的业绩及奖惩情况;⑦监理费报价和费用组成;⑧招标文件要求的其他情况。

  65.ABD【解析】无论是公开招标时对申请投标人的资格预审,还是邀请招标时采用的资格后审,审查的基本内容都包括:①资格审查;②能力审查;③经验审查。

  66.BDE【解析】该企业行使了撤销权,撤销权是指因债务人放弃其到期债权或者无偿转让财产,对债权人造成损害的,债权人可以请求人民法院撤销债务人的行为。撤销权的行使范围以债权人的债权为限,其发生的费用由债务人承担。撤销权自债权人知道或者应当知道撤销事由之日起1年内行使。

  67.ACD【解析】在建设工程委托监理合同履行的过程中,委托人可以行使的权利包括:①授予监理人权限的权利。②对其他合同承包人的选定权。③委托监理工程重大事项的决定权。委托人有对工程规模、规划设计、生产工艺设计、设计标准和使用功能等要求的认定权、工程设计变更审批权。④对监理人履行合同的监督控制权,包括对监理合同转让和分包的监督权、对监理人员的控制监督权、对合同履行的监督权。

  68.ADE【解析】监理合同的暂停或终止的情形包括:①监理人向委托人办理完竣工验收或工程移交手续,承包人和委托人已签订工程保修合同,监理人收到监理酬金尾款结清监理酬金后,本合同即告终止。②如果委托人认为监理人无正当理由而又未履行监理义务时,可向监理人发出指明其未履行义务的通知。若委托人在21天内没收到答复,可在第1个通知发出后35日内发出终止监理合同的通知,合同即行终止。③监理人在应当获得监理酬金之日起30日内仍未收到支付单据,而委托人又未对监理人提出任何书面解释,或暂停监理业务期限已超过半年时,监理人可向委托人发出终止合同通知。如果14日内未得到委托人答复,可进一步发出终止合同的通知。如果第2份通知发出后42日内仍未得到委托人答复,监理人可终止合同。

  69.BCDE【解析】承包人应完成的工作有如下方面:①根据发包人的委托,在其设计资质允许的范围内,完成施工图设计或与工程配套的设计,经工程师确认后使用,发生的费用由发包人承担。②向工程师提供年、季、月工程进度计划及相应进度统计报表。专用条款内需要约定应提供计划、报表的具体名称和时间。③按工程需要提供和维修非夜间施工使用的照明、围栏设施,并负责安全保卫。专用条款内需要约定具体的工作位置和要求。④按专用条款约定的数量和要求,向发包人提供在施工现场办公和生活的房屋及设施,发生的费用由发包人承担。专用条款内需要约定设施名称、要求和完成时间。⑤遵守有关部门对施工场地交通、施工噪音以及环境保护和安全生产等的管理规定,按管理规定办理有关手续,并以书面形式通知发包人。

  发包人承担由此发生的费用,因承包人责任造成的罚款除外,专用条款内需要约定需承包人办理的有关内容。⑥已竣工工程未交付发包人之前,承包人按专用条款约定负责已完成工程的成品保护工作,保护期间发生损坏,承包人自费予以修复。要求承包人采取特殊措施保护的单位工程的部位和相应追加合同价款,在专用条款内约定。⑦按专用条款的约定做好施工现场地下管线和邻近建筑物、构筑物(包括文物保护建筑)、古树名木的保护工作。专用条款内约定需要保护的范围和费用。⑧保证施工场地清洁符合环境卫生管理的有关规定。交工前清理现场达到专用条款约定的要求,承担因自身原因违反有关规定造成的损失和罚款。专用条款内需要根据施工管理规定和当地的环保法规,约定对施工现场的具体要求。⑨承包人应做的其他工作,双方在专用条款内约定。

  70.CDE【解析】工程师对进度计划和对承包人施工进度的认可,不免除承包人对施工组织设计和工程进度计划本身的缺陷所应承担的责任。群体工程中采取分阶段进行施工的单项工程,承包人则应按照发包人提供图纸及有关资料的时间,按单项工程编制进度计划,分别向工程师提交。承包人应当在专用条款约定的日期,将施工组织设计和施工进度计划提交工程师。工程师接到承包人提交的进度计划后,应当予以确认或者提出修改意见。进度计划经工程师予以认可的主要目的,是作为发包人和工程师依据计划进行协调和对施工进度控制的依据。

  71.AB【解析】施工合同的当事人包括:①发包人(通用条款规定,发包人指在协议书中约定,具有工程发包主体资格和支付工程价款能力的当事人以及取得该当事人资格的合法继承人);②承包人(通用条款规定,承包人指在协议书中约定,被发包人接受具有工程施工承包主体资格的当事人以及取得该当事人资格的合法继承人)。

  72.AB【解析】质量检查,达到约定标准的给予质量认可,达不到的则予以拒收。双方对质量有争议,由专用条款约定的工程质量监督部门鉴定。承包人应随时接受工程师及委派人员的检查。检查检验不合格时,影响正常施工的费用由承包人承担。因工程师指令失误和其他非承包人原因发生的追加合同价款,由发包人承担。

  73.ACD【解析】对采购材料质量验收的方法包括以下几种:①经验鉴别法,即通过目测、手触或以常用的检测工具量测后,判定质量是否符合要求;②物理试验,根据对产品的性能检验目的,可以进行拉伸试验、压缩试验、冲击试验、金相试验及硬度试验等;③化学实验,即抽出一部分样品进行定性分析或定量分析的化学试验,以确定其内在质量。

  74.ABDE【解析】监理工程师对总包单位或安装单位设备采购方案的审查重点包括:采购的基本原则、保证设备质量的具体措施、依据的图纸、规范和标准、质量标准、检查及验收程序,质量文件要求等。

  75.ABDE【解析】解决合同争议的方式如下:①提交工程师决定;②提交争端裁决委员会决定;③双方协商;④仲裁。这也是解决合同争议的程序。

  76.BE【解析】合同条件规定的业主的风险包括以下几个方面:①战争、敌对行动、入侵、外敌行动;②工程所在国内发生的叛乱、革命、暴动或军事政变、篡夺政权或内战(在我国实施的工程均不采用此条款);③不属于承包商施工原因造成的爆炸、核废料辐射或放射性污染等;④超音速或亚音速飞行物产生的压力波;⑤暴乱、骚乱或混乱,但不包括承包商及分包商的雇员因执行合同而引起的行为;⑥因业主在合同规定以外,使用或占用永久工程的某一区段或某一部分而造成的损失或损害;⑦业主提供的设计不当造成的损失;⑧一个有经验承包商通常无法预测和防范的任何自然力作用。

  77.ACE【解析】最终结算的合同价可能与中标函中注明的接受的合同款额不一定相等,原因如下:①合同类型的特点;②可调价合同;③发生由业主承担责任的事件;④承包商的质量责任;⑤承包商延误工期或提前竣工;⑥包含在合同价格之内的暂列金额。

  78.ABCD【解析】按照合同的约定,供货方交付产品时,可以作为双方验收依据的资料包括:①双方签订的合同;②供货方提供的发货单、计量单、装箱单及其他有关凭证;③合同内约定的质量标准,应写明执行的标准编号、标准名称;④产品合格证、检验单;⑤图纸、样品或其他技术证明材料;⑥双方当事人共同封存的样品。

  79.CDE【解析】承包商提交的施工进度计划的内容包括:①实施工程的进度计划;②每个指定分包商施工各阶段的安排;③合同中规定的重要检查、检验的次序和时间;④保证计划实施的说明文件,包括:承包商在各施工阶段准备采用的方法和主要阶段的总体描述、各主要阶段承包商准备投入的人员和设备数量的计划等。

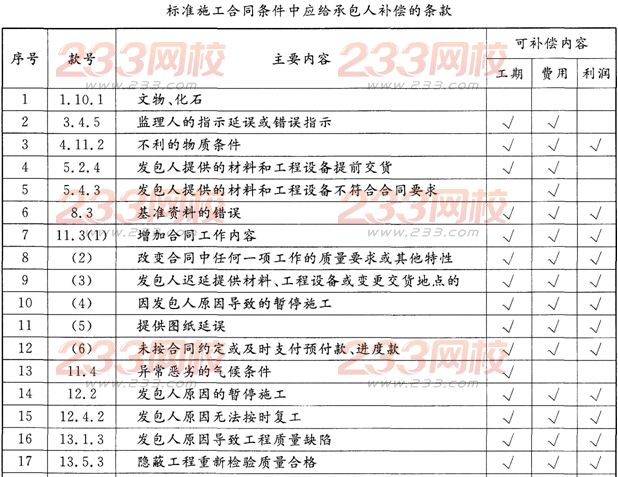

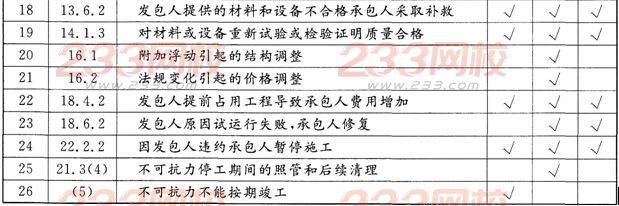

  80.CDE【解析】在FIDIC《施工合同条件》中,按照引起承包人损失事件原因的不同,对承包人索赔可能给予合理补偿工期、费用和利润的情况,分别作出了相应的规定,具体如下表所示。由表中可知,本题应选选项C、D、E。

2016年监理工程师合同管理模考试题及答案

2016年监理工程师合同管理模考试题及答案

  备考辅导:2016年监理工程师合同管理考试重点 监理工程师考试历年真题

  备考课程:2016通关监理工程师必看 课程免费试听!

  扫二维码下载233网校APP:考试报考、考试试题、试听课程一手掌握!

233网校二维码

相关阅读
登录

新用户注册领取课程礼包

立即注册
返回顶部
