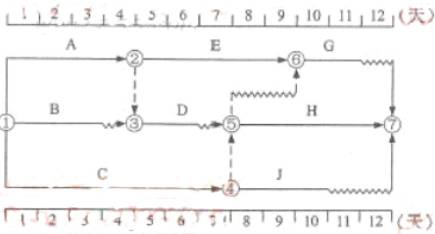

61.某工程比代号时标网络计划如下图所示,因工作B、D、G和J共用一台施工机械而必须顺序施工,在合理安排下,该施工机械在现场闲置( )天。
A.0
B.1
C.2
D.3
62.工程网络计划工期优化的基本方法是通过( )来达到优化目标。
A.改变非关键工作之间的逻辑关系
B.压缩非关键工作的持续时间
C.改变关键工作之间的逻辑关系
D.压缩关键工作的持续时间

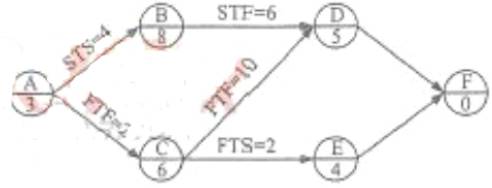

63.某工程单代号搭接网络计划如下图所示,其中关键工作是( )。
A.工作A和工作D
B.工作C和工作D
C.工作A和工作E
D.工作C和工作E

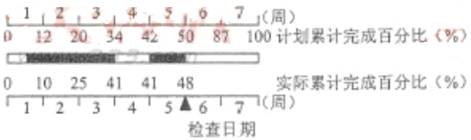

64.某混凝土工程计划进度与实际进度如下图所示,以总量的百分比计,该图表明本工程( )。
A.第1周内实际进度超前5%
C.第4周内实际进度拖后1%
B.第3周内实际进度超前2%
D.第5周内实际进度拖后2%

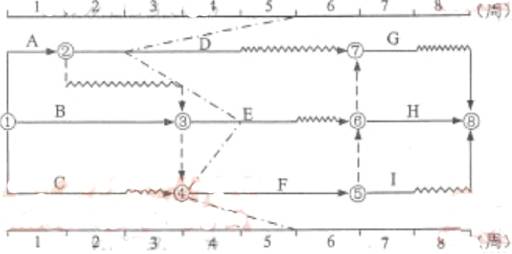

65.某工程双代号时标网络计划执行第5周末时,实际进度前锋线如下图所示。从图中可以看出( )。
A.工作D拖延2周,不影响工期
B.工作E拖延1周,影响工期1周
C.工作F拖延2周,影响工期2周
D.工作D拖延3周,不影响后续工作
66.通过改变某些工作间逻辑关系的方法调整进度计划,应选择( )。
A.具有工艺逻辑关系的有关工作
B.超过计划工期的非关键线路上的有关工作
C.可以增加资源投入的有关工作
D.持续时间可以压缩的有关工作
67.关于监理单位设计进度监控内容的说法,正确的是( )。
A.编制切实可靠的设计总进度计划
B.落实设计工作技术经济责任制
C.按照设计技术经济定额进度考核
D.审查设计进度计划的合理性和可行性
68.确定施工进度控制目标时需要考虑的因素是( )。
A.工程项目的技术和经济可行性
B.各类物资储备时间和储备量计划
C.设计总进度计划对施工工期的要求
D.工程难易程度和工程条件落实情况
69.施工进度计划实施中常用的检查方式是( )。
A.不定期地现场实地抽查和监督
B.召开施工单位负责人参加的现场会议
C.定期收集工程绩效报表资料
D.邀请建设单位管理人员面对面交流
70.下列施工进度控制工作中,属于监理工程师工作的是( )。
A.编制单位工程施工进度计划
B.按年、季、月审核施工总进度计划
C.组织现场协调会
D.审批工期廷误事宜
71.工程施工过程中,为加快施工进度可采取的技术措施是( )。
A.增加工作面,组织更多的施工队伍
B.对所采取的技术措施给予经济补偿
C.采用更先进的施工方法
D.改善外部配合条件
72.关于工程延期审批原则的说法,正确的是( )。
A.导致工期拖延确实属于承包单位的原因
B.工程延期事件必须位于施工进度计划的关键线路上
C.承包单位应在合同规定的有效期内以书面形式提出意向通知
D.批准的工程延期必须符合实际情况
