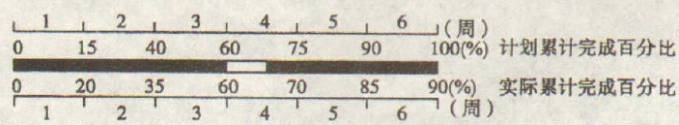

81.某工作的计划进度与实际进度如下图所示。图中表明该工作(  )。

A.在第1周内实际进度拖后
B.到第2周末拖欠5%的任务量
C.在第3周内按计划正常进行
D.在第4周前半周未按计划进行
E.到第6周末未按计划完成

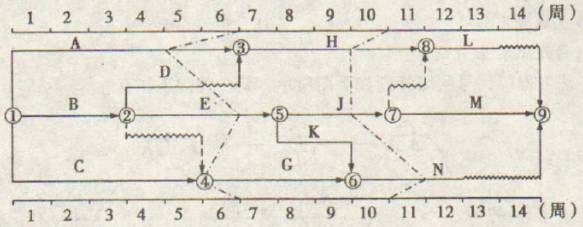

82.某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如下图前锋线所示。由图可以看出(  )。

A.第6周末检查时,工作A拖后2周,不影响总工期
B.第6周末检查时,工作E进展正常,不影响总工期
C.第6周末检查时,工作G尚未开始,不影响总工期
D.第10周末检查时,工作H拖后1周,不影响总工期
E.第10周末检查时,工作J拖后l周,不影响总工期
83.监理工程师审核施工进度计划的内容有(  )。
A.进度安排是否符合施工合同中开工、竣工日期的约定
B.劳动力、工程材料进场安排是否与工程量清单相一致
C.分期施工是否满足分批动用或配套动用的要求
D.施工管理及现场作业人员的职责分工是否明确
E.在生产要素的需求高峰期是否有足够能力实现计划供应
84.下列关于编制单位工程施工进度计划的说法中,正确的有(  )。
A.最小工作面限定了每班安排人数的上限
B.每天的工作班数应根据安排的工人数和机械数确定
C.最小劳动组合限定了每班安排人数的下限
D.施工顺序通常受施工工艺和施工组织两方面的制约
E.应根据施工图和工程量计算规则计算每项工作的工程量
85.建设单位计划系统中工程项目年度计划的有(  )。
A.年度建设资金平衡表
B.年度设备平衡表
C.投资计划年度分配表
D.年度出图计划表
E.年度竣工投产交付使用计划表
86.利用横道图表示工程进度计划的缺点有(  )。
A.不能明确反映关键工作和关键线路
B.不能明确表示工作之间的搭接关系
C.不能反映工程费用和工期之间的关系
D.不能实现工程进度计划的优化和调整
E.不能利用电子计算机进行绘图
87.下列施工过程中,由于占用施工对象的空间而直接影响工期,必须要编制施工进度计划的有(  )。
A.砂浆制备过程
B.墙体砌筑过程
C.商品混凝土制备过程
D.设备安装过程
E.外墙面装修过程
88.建设工程组织固定节拍流水施工的特点有(  )。
A.相邻施工过程的流水步距相等
B.流水施工工期与间歇时间成倍数关系
C.专业工作队数等于施工过程数
D.施工段之间没有空闲时间
E.所有施工段上的流水节拍相等

89.某工程双代号网络计划如下图所示,工作B的后续工作有(  )。

A.工作D
B.工作E
C.工作J
D.工作K
E.工作L

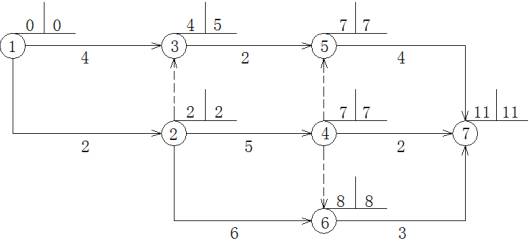

90.某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明(  )。

A.工作1-2为关键工作
B.工作1-3的总时差为1
C.工作3-5为关键工作
D.工作4-7的总时差为0
E.工作5-7的总时差为0
