您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 建筑工程 > 建筑工程模拟试题

2017一级建造师考试《建筑工程》提分卷(一)

来源:233网校 2017-07-14 09:22:00
导读:2017年一级建造师考试已经进入备考倒计时阶段,以下是2017一级建造师《建筑工程》提分卷帮助考生进行自我测评及自我提升。一建取证班赠送VIP题库>>

三、案例分析题(共5题,一、二、三各20分,四、五各30分)

(一)

背景资料:

某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的15%以上时调整单价。工作B、E、G作业使用的施工机械甲一台,台班费为600.00元/台班,其中台班折旧费为360.00元/台班;工作F、H作业使用的施工机械乙一台,台班费为400.00元/台班,其中台班折旧费为240.00元/台班。

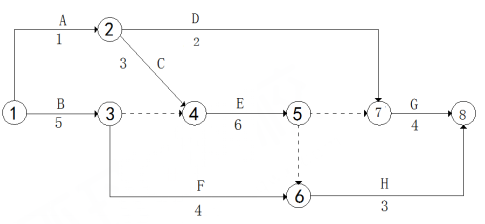

施工网络计划如下图所示(单位:天),图中:箭线上方字母为工作名称,箭线下方数据为持续时间。假定F工作按最迟开始时间安排作业外,其余各项工作均按最早开始时间安排作业。


甲乙双方合同约定8月15日开工。工程施工中发生如下事件:

事件一:降水方案错误,致使D工作推迟2天,乙方人员配合用工5个工日,窝工6个工日。

事件二:8月21日至8月22日,因供电中断2天,造成全场性人员窝工36个工日。

事件三:因设计变更,工作E工程量由招标文件中的300m³增至350m³,超过了15%;合同中该工作的全费用单价为110.00元/m³,经协商超出浮动范围部分的全费用单价为100.00元/m³。

事件四:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m³,该工作全费用单价为128.00元/m³;

问题:

1.如果乙方就工程施工中发生的4项事件提出索赔要求,试问工期和费用索赔能否成立?并说明理由。

2.每项事件工期索赔各是多少天?总工期索赔多少天?

3.工作E结算价应为多少?

【参考答案】

1.事件一:工期索赔不成立,费用索赔成立。

理由:降水工程由甲方另行发包,是甲方应承担的风险,费用损失应由甲方承担,但是延误的时间(2天)没有超过工作D的总时差(8天),不影响工期。

事件二:工期和费用索赔成立。

理由:供电中断是甲方应承担风险,延误的时间2天将导致工期延长。

事件三:工期和费用索赔成立

理由:因为设计变更是甲方的责任,由设计变更引起的工程量增加将导致费用增加和工作E作业时间的延长,且工作E为关键工作。

事件四:工期和费用索赔不成立

理由:保证施工质量的技术措施费应已包括在合同价中。

2.事件2:工期索赔2天。

事件3:工期索赔(350-300)/(300/6)=1天

总计工期索赔:3天。

3.按原单价结算的工程量:300×(1+15%)=345m³

按新单价结算的工程量:350-345=5m³

总结算价=345×110.00+5×100.00=38450.00元。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
