一级建造师案例题:公路工程施工组织设计的编制

来源:233网校 2013年3月28日
【案例5】
参考答案:
V级围岩较好的一般情况下取2m是可以的,而且经监理同意。但是在K7+360以后的开挖掘进,都按l.5m的循环是不正确的,3个1.5m是4.5m,就不能保证超前锚杆至少搭接1m的要求,所以为了加快进度最多采用两个l.5m再加上一个1.0m来完成一次超前锚杆的支护。
【案例6】
参考答案:
应该选择第二方案。
选择理由是:
1)第一方案,表面上是加快进度,力争尽快进行l号隧道的挖掘推进,以避免工程
量减少带来的损失,实际上是不可行的。先打通一个导洞,由于岩层是V级或Ⅳ级围岩再
加上受到偏压,挖掘时要进行支护(例如喷锚支护)以保证施工安全;如果开挖的位置不是
隧道上弧开挖线,不仅造成经济的浪费而且增加今后上台阶开挖的难度。V级围岩的格栅
钢拱架更增加困难和浪费。总之,第一方案在技术、组织、经济上是不合理的。
2)第二方案,按正常上台阶全部开挖,对支护没有增加任何经济的浪费和技术的难
度,主要是担心影响1号隧道的开挖进度,使工程量减少经济受损。从上台阶全部贯通的
时间要求分析,用台阶法进行上台阶的开挖,只要能保证每天2.5m左右的进度就能满足
全部贯通的时间要求。要做到这一点,在实际的隧道施工中是容易做到的。
【案例7】
参考答案:

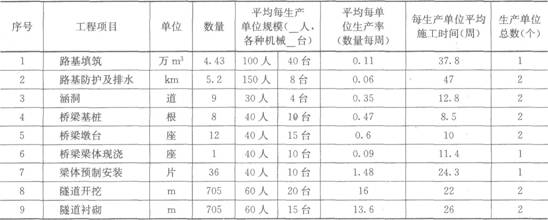

分项工程生产率和施工周期表

【案例8】
参考答案:



计划方案



工期(天)

压缩天数,

(天)

所增加的

压缩费用(元)

所增加的压缩

总费用(元)

奖赔值

(±元)

施工单位的

盈亏值(±元)

不调整

53

0

0

O

—900

—900

压1—2

50

3

300

300

O

—300



计划方案



工期(天)

压缩天数

(天)

所增加的

压缩费用(元)

所增加的压缩

总费用(元)

奖赔值

(±元)

施工单位的

盈亏值(±元)

压5-6

46

4

560

860

+1200

+340

压3:5

45

l

150

1010

+1500

+490

压3-5
压3—6



43



2



380



1390



+2100



+710

压3-5
压3-6
压4-6



42



1



250



1640



+2400



+760

压2—3

压4-6



37



5



1300



2940



+3900



+960

压2-3
压2-4



36



1



320



3260



+4200



+940

所以选择:37d的方案盈利960元。
