您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 公路工程 > 公路工程模拟试题

2019年一级建造师考试《公路工程》模拟试卷(二)

来源:233网校 2019-08-01 09:23:00

背景资料:

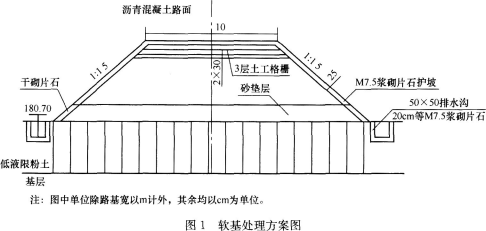

某二级公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。该路段的软基处理方案如图1所示。



工程开工前,在建设单位的主持下,由设计单位向施工单位交桩。设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失。施工单位接受了控制桩后及时进行了复测。

施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。其中,塑料排水板采用插板机打设。

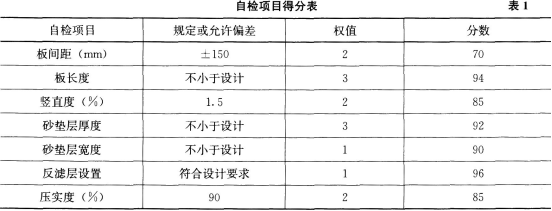

软基处理完成后,施工单位对“软土地基”分项工程按《公路工程质量检验评定标准》进行了自检,对7个实测项目按百分制进行评分、自检结果见表1。



经检查,该分项工程“基本要求”符合规范规定,资料完整,但因外观缺陷减1分。

问题:

1.根据《公路工程质量检验评定标准》,写出图1中涉及的“分部工程”名称。

2.改正塑料排水板施工工艺流程中的排序错误(按“应先XX,再XX”描述),并写出工艺A的名称。

3.写出图1中低液限黏土中水排至路堤外的主要路径。

4.设计单位还应向施工单位交哪种控制桩?针对D32控制桩的缺失,施工单位应如何处理?

5.分别计算“软土地基”分项工程的得分值和评分值(保留至小数点后两位),确定该分项工程的质量等级。

参考解析:1.图1中涉及的“分部工程”名称有:路基土方工程(1~3km路段),排水工程(1~3km路段),砌筑防护工程(1~3km路段),路面工程(1~3km路段)。
2.改正塑料排水板施工工艺流程中的排序错误:应先塑料排水板穿靴,再插入套管。工艺流程中的A代表“摊铺上层砂垫层”。
3.低液限黏土的排水的路径:塑料排水板(垂直)→砂垫层(水平)→干砌片石(透水)→边沟。
4.设计单位还应向施工单位交水平控制桩、高程控制桩。
施工单位应及时向设计单位提出补桩申请。
5.加权得分值=(70×2+94×3+85×2+92×3+90×1+96×1+85×2)/(2+3+2+3+1+1+2)=87.43分。
评分值=87.43-1=86.43分。
评分值大于75分,该分项工程质量等级为合格。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
