背景资料:

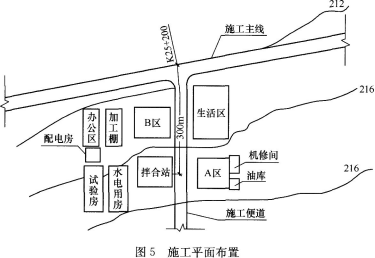

某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图,如图5所示。
图5中拌合站由物料储存系统、搅拌主机和电气控制系统以及其他附属设施等组成。由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌合楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。
问题:
1.写出施工平面布置示意图5中A区、B区的名称,补充水泥混凝土拌合站的基本组成系统。
2.结合该路面施工方法,指出应在何时采用何种手段插入拉杆?
3.针对监理工程师发现的问题,施工单位应如何处理?
4.补充至少两种面层施工机械。
2.摊铺过程中用专用的拉杆插入装置插入拉杆。
3.若发现拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。
4.切缝机、洒水车、吊车、整平梁、布料机。
