三、案例分析题(共5题,1、2、3题每题20分,4、5题各30分。请根据背景材料,按要求作答)
31、 背景资料
某客运专线特大桥,全长22公里,施工内容包括:桥梁工程和双块式无砟轨道施工(不含铺轨)。桥梁下部工程施工工期为1年,计划冬季2个月不施工。
桥梁下部工程为钻孔桩基础,单层承台,实体墩台,下部工程混凝土总量为288000。
投入的拌合站实际效率为每小时可拌合生产混凝土30m3,每月计划工作50个台班(含夜班)。
桥梁上部工程为32m双线整孔简支箱梁,在标段中间设置梁场,现场预制架设,架桥机每天可以架设2.5孔箱梁。要求在下部工程开工3个月后开始架梁,下部工程完工3个月后完成架梁。
施工单位提出的箱梁预制生产流程是:

问题
1.根据背景资料,给出合理划分的工区数量,并指出各工区承担的施工任务内容。
2.根据背景资料,通过计算给出桥梁下部工程应配置的拌合站数量。
3.根据背景资料,本工程需分别投入几台架桥机、几台运梁车?
4.根据背景资料中的箱梁预制生产流程,指出A、B、C各代表什么施工工序?


32、 背景资料
某工程公司项目部承担位于南方某省的铁路桥梁工程项目施工,该桥由3联3跨32.7m的预应力混凝土连续箱梁组成,箱梁采用支架现浇施工。施工期在6~9月份。
劳务队由一直担任隧道施工任务的劳务人员组成。项目部口头承诺劳务费按考勤工天结算。劳务队进场后,项目部技术人员组织召开过一次劳务骨干人员会议,对技术要求和质量标准进行了宣讲。
在施工过程中,水泥采用普通硅酸盐水泥,混凝土采用集中拌合,混凝土坍落度实测值范围为12~24cm,箱梁浇筑后自然通风养护。
在第1联箱梁浇筑完毕拆模后,经检查发现腹板部位有3处金属波纹管存在堵孔,腹板表面存在裂纹、蜂窝现象。
问题
1.根据背景资料,指出该项目施工质量控制要点。
2.为防止金属波纹管堵孔,应采取哪些技术防范措施?
3.指出背景资料中可能导致质量缺陷的不妥做法,并说明理由。


33、背景资料
某新建铁路单线隧道长3900m,隧道沿线路走向为6 %的上坡。隧道进口段埋深很大,围岩以Ⅲ、Ⅳ级为主,节理裂隙不发育,整体性较好;出口段埋深较浅,围岩软弱,地下水发育,围岩以Ⅳ、Ⅴ级为主。施工中发生以下事件:
事件一,当进口开挖距洞口35m处时,掌子面发生岩爆。施工单位立即采取了减小开挖循环进尺和对作业人员、机械设备加强防护的措施,但效果不佳。
事件二,为提前工期,业主要求增加斜井。经现场勘察,有两处位置具备增加斜井条件,方案1:可设斜井长度500m,坡度为8%,出碴可以采用无轨运输;方案2:可设斜井长度300m,坡度为20%,出碴必须采用有轨运输。初步安排通过斜井施工正洞长度为800m,开挖量为48000m3。经测算,方案1斜井施工成本为每延米8000元,通过斜井出碴成本为每立方米15元;方案2斜井施工成本为每延米10000元,通过斜井出碴成本为每立方米20元。经过经济比选,施工单位选择了成本低的方案。
问题
1.针对背景资料,给出隧道进、出口工作面施工排水方案。
2.针对事件一,施工单位还应采取哪些技术措施防范岩爆发生?
3.针对事件二,通过计算进行经济比选,给出成本最低方案。

34、 背景资料

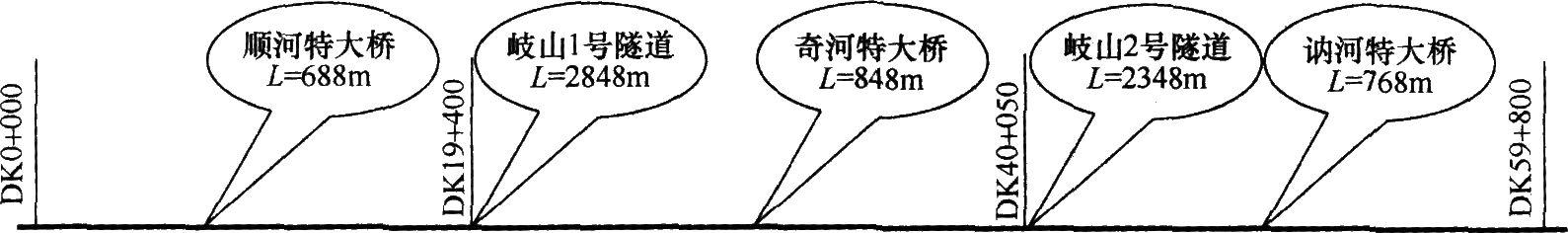

某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、"四电"和站房工程。隧道为单线隧道。岐山1号隧道为Ⅲ级围岩,岐山2号隧道为Ⅳ级围岩。主要结构物位置及隧道中心里程如下图所示。

问题
1.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。
2.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。
3.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。
4.岐山2号隧道施工需要投入哪些主要机械设备?
5.针对背景资料,给出岐山1号隧道施工流程。

35、 背景资料
某施工单位承建某标段高速铁路工程项目。工程内容包括桥梁、隧道、路基工程及轨道板安装,不含"四电"工程,轨道板由相邻标段集中预制。邻近该铁路,有一条与其基本平行的等级公路。
2号隧道进出口段除洞口各有30m Ⅳ级围岩外,其他均为Ⅲ级围岩,洞口非浅埋,地下水不发育,设计有锚喷初期支护。特大桥设计均为32m预制箱梁。

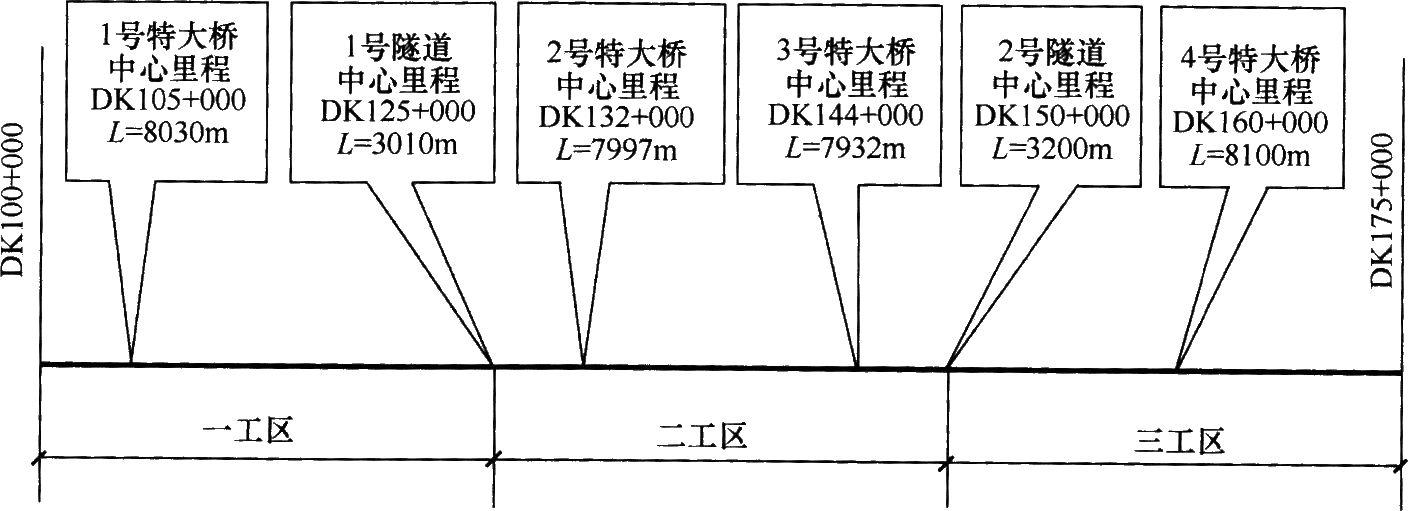

项目经理部进场后,根据工程内容进行了工区划分,分别以起点、终点和1号、2号隧道中心里程为界,详见下图。

因为工期非常紧张,三个工区需平行组织施工,工区内桥、隧、路基同时开工。三个工区的中间地段地势平坦。一工区配备的专业施工队伍为:一个路基队、一个隧道队、二个桥梁队、一个制梁队、一个架梁队(含运梁)、一个轨道板安装队。

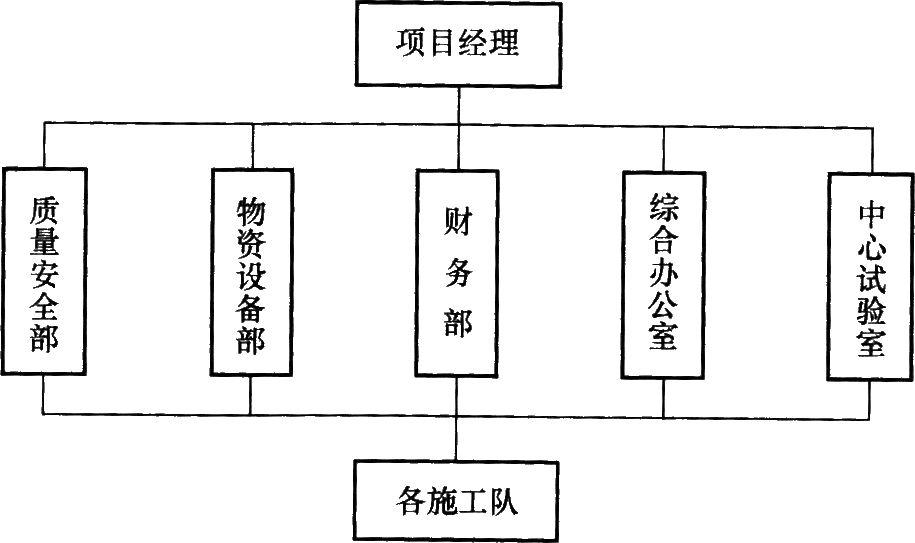

项目经理部组织机构如下图。

问题
1.项目经理部组织机构业务部门设置是否合理?说明理由。
2.说明二工区应配备的专业施工队及数量。
3.2号隧道进口段施工应采取什么开挖方法?
4.针对该项目整孔制梁、架梁作业,应配备哪些大型施工机具?
5.如果本标段自行预制轨道板,板场应设于何处?并说明理由。
