  【案例9】答:

  (l)增加土方工程N后,土方工程总费用计算如下:

  1)增加N工作后,土方工程总量为:

  23000+9000=32000m3



  3)超出25%的土方量为:

  32000-23000×125%=3250m3

  4)土方工程的总费用为:

  23000×125%×15+3250×13=47. 35万元

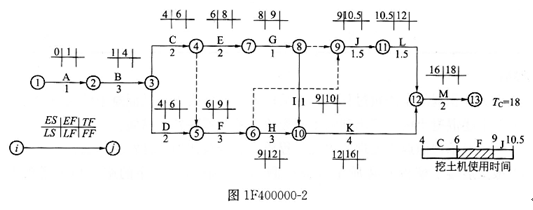

  (2)在C、F、J三项工作共用一台挖土机时,将网络计划图1F400000-1调整为图1F400000-2。计算出各项工作的ES、EF和总工期(18个月)。因E、G工作的时间为

  3个月,与F工作时间相等,所以安排挖土机按C→F→J顺序施工可使机械不闲置。



  (3)分述如下:

  1)施工单位提出增加土方工程施工费用13.5万元不合理。

  因为原土方工程总费用为:23000×15=345000元=34.5万元。

  增加土方工程N后,土方工程的总费用为47. 35万元,故土方工程施工费用可增加47. 35-34. 5=12. 85万元。

  2)施工单位提出补偿挖土机的闲置费用2.4万元合理。

  增加了土方工作N后的网络计划如图1F400000-3所示,安排挖土机C→ F→N→J按

  顺序施工,由于N工作完成后到J工作的开始中间还需施工G工作,所以造成机械闲置1

  个月。应给予承包方施工机械闲置补偿费:

  30×800=24000元=2.4万元



  3)工期延长3个月不合理。

  根据对原计划(不增加N工作)计算的工期为18个月(图1F400000-2),增加N工作

  后的网络计划计算的工期为20个月(图IF400000-3)。因此可知,增加N工作后,计算工

  期增加了2个月,因此,监理工程师应批准给予承包方延长工期2个月。

  考后看答案:233网校首发2014年一级建造师考试真题及答案

  押题密卷:2014年一级建造师最后密押卷终极决战 | 在线估分

  讲师护航:2014年一级建造师临考冲刺班火爆招生,最后的通关机会>>免费试听

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
