您现在的位置:233网校>一级建造师>水利水电工程>水利水电工程模拟试题

2014年一级建造师《水利水电》案例突破三

来源:233网校 2014年9月10日

  最后10天:2014年一级建造师实务案例题突破 一网打尽

  【案例9】

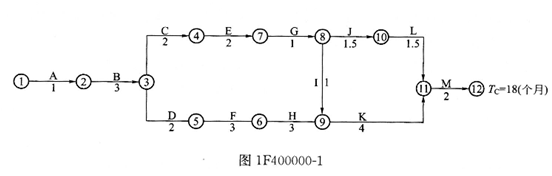

  某水利水电工程项目的原施工进度网络计划(双代号)如图1F400000-1所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000 m3、l0000 m3、6000m3,共计23000 m3,土方单价为15元/m3。舍同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/m3下降到13元/m3。合同约定每台施工机械闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。

  施工中发生如下事件:

  事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。

  事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000 m3,施工时间需要3个月。

  事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。



  问题:

  (1)在不改变各工作历时的情况下,发生事件1后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?

  (2)按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?

  (3)土方工程N完成后,施工单位提出如下索赔:

  1)增加土方工程施工费用13.5万元;

  2)由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;

  3)延长工期3个月。

  施工单位上述索赔是否合理?说明理由。

  考后看答案:233网校首发2014年一级建造师考试真题及答案

  押题密卷:2014年一级建造师最后密押卷终极决战 | 在线估分

  讲师护航:2014年一级建造师临考冲刺班火爆招生,最后的通关机会>>免费试听

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
