案例四
某建设单位投资兴建一办公楼,投资概算25000.00万元,建筑面积21000m2;钢筋混凝土框架-剪力墙结构,地下2层,层高4.5m地上18层。层高3.6m;采取工程总承包交钥匙方式对外公开招标,招标范围为工程至交付使用全过程。经公开招投标,A工程总承包单位中标。A单位对工程施工等工程内容进行了招标。
B施工单位中标了本工程施工标段,中标价为18060万元。部分费用如下:安全文明施工费340万元,其中按照施工计划2014年度安全文明施工费为226万元;夜间施工增加费22万元;特殊地区施工增加费36万元;大型机械进出场及安拆费86万元;脚手架费220万元;模板费用105万元;施工总包管理费54万元;暂列金额300万元。
B施工单位中标后第8天,双方签订了项目工程施工承包合同,规定了双方的权利、义务和责任。部分条款如下:工程质量为合格;除钢材及混凝土材料价格浮动超出±10%(含10%)、工程设计变更允许调整以外,其他一律不允许调整;工程预付款比例为10%;合同工期为485日历天,于2014年2月1日起至2015年5月31日止。
B施工单位根据工程特点、工作量和施工方法等影响劳动效率因素,计划主体结构施工工期为120天,预计总用工为5.76万个工日,每天安排2个班次,每个班次工作时间为7个小时。
A工程总承包单位审查结算资料时,发现B施工单位提供的部分索赔资料不完整,如:原图纸设计室外回填土为2:8灰土,实际施工时变更为级配砂石,B施工单位仅仅提供了一份设计变更单,要求B施工单位补充相关资料。
问题:
1.除设计阶段,施工阶段以外,工程总承包项目管理的基本程序还有哪些?
2.A工程总承包单位与B施工单位签订的施工承包合同属于哪类合同?列式计算措施项目费、预付款各为多少万元?
3.与B施工单位签订的工程施工承包合同中,A工程总承包单位应承担哪些主要义务?
4.计算主体施工阶段需要多少名劳动力?编制劳动力需求计划时,确定劳动效率通常还应考虑哪些因素?
5.A工程总承包单位的费用变更控制程序有哪些?B施工单位还需补充哪些索赔资料?
参考答案:

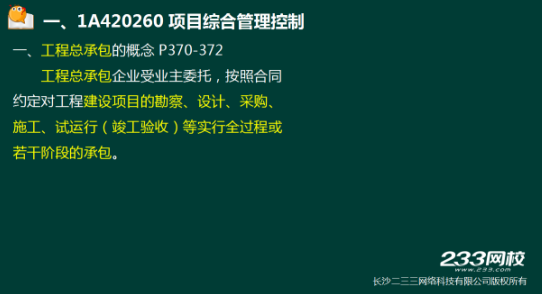

1、工程总承包项目管理的基本程序还有:勘察、设备采购、试运行(估计3分)
精讲51讲
2、A工程总承包单位与B施工单位签订的施工承包合同属于专业分包合同(估计2分)
直播5套第9题相关题
措施项目费=340+22+36+86+220+105=809万元(估计4分)
预付款:(18060—300)*10%=17760*10%=1776万元(估计1分)
精讲35讲
3、A工程总承包单位应承担主要义务:(估计满分5分,每项1分)
1)向分包人提供与分包工程相关的各种证件、批件和各种相关资料
2)向分包人提供具备施工条件的施工场地;
3)组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底;
4)提供合同专用条款中约定的设备和设施,并承担因此发生的费用;
5)随时为分包人提供确保分包工程的施工所要求的施工场地和通道等,满足施工运
输的需要,保证施工期间的畅通;
6)负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的
交叉配合
7)支付分包合同款
4、主体施工阶段需要劳动力:57600*8/(2*7*120)=274.3,取整275名(估计4分)

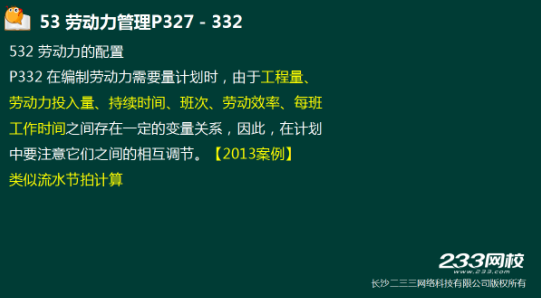

确定劳动效率通常还应考虑因素:(估计满分4分,每项1分)
环境、气候、地形、地质、工程特点、实施方案的特点、现场平面布置、劳动组合、施工机具等。
精讲34讲相关
5、A工程总承包单位的费用变更控制程序有:(估计3分)
1)施工单位收到设计变更14天内提出变更费用申请报告
2)监理单位收到变更费用申请报告7天内审核完

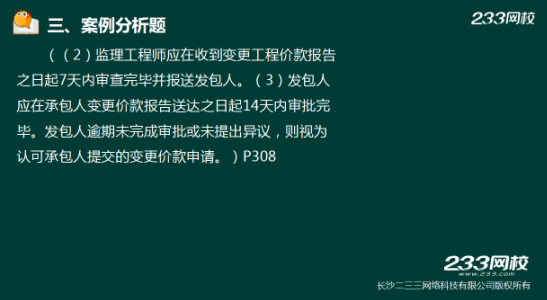

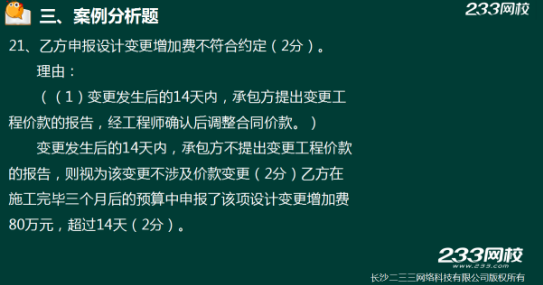

3)建设单位在收到施工单位的设计变更费用申请报告14内进行答复, 未答复视为默认
直播4套案例五421相关题
B施工单位还需补充的索赔资料:(估计满分4分,每项1分)
1)索赔意向书
2)业主和工程师签发的工程变更指令
3)经业主或工程师认可的施工单位变更设计的施工方案
4)工程变更的计量记录及业主和工程师的签字确认
5)现场签证
6)工程变更的计价依据
7)施工日记及记录
8)工程照片和录像
答案会很多
