案例五
某新建办公楼工程,总建筑面积68000m2,地下2层,地上30层,人工挖孔桩基础,设计桩长18m,基础埋深8.5m,地下水为-4.5m;裙房6层,檐口高28m;主楼高度128m,钢筋混凝土框架-核心筒结构。建设单位与施工单位签订了施工总承包合同。施工单位制定的主要施工方案有:排桩+内支撑式基坑支护结构;裙房用落地式双排扣件式钢管脚手架,主楼布置外附墙式塔吊,核心筒爬模施工,结构施工用胶合板模板。施工中,木工堆场发生火灾。紧急情况下值班电工及时断开了总配电箱开关,经查,火灾是因为临时用电布置和刨花堆放不当引起。部分木工堆场临时用电现场布置剖面示意图见图5。
施工单位为接驳市政水管,安排人员在夜间挖沟、断路施工,被主管部门查处,要求停工整改。在地下室结构实体采用回弹法进行强度检验中,出现个别部位C35混凝土强度不足,项目部质量经理随机安排公司实验室检测人员采用钻芯法对该部位实体混凝土进行检测,并将检验报告报监理工程师。监理工程师认为其做法不妥,要求整改。整改后钻芯检测的试样强度分别为28.5MPa、31MPa、32MPa。该建设单位项目负责人组织对工程进行检查验收,施工单位分别填写了《单位工程竣工验收记录表》中的“验收记录”、“验收结论”、“综合验收结论”。“综合验收结论”为“合格”。参加验收单位人员分别进行了签字。政府质量监督部门认为一些做法不妥,要求改正。
问题:
1、背景资料中,需要进行专家论证的专项施工方案有哪些?排桩支护结构方式还有哪些?
2、指出图5中措施做法的不妥之处。正常情况下,现场临时配电系统停电的顺序是什么?
3、对需要市政停水、封路而影响环境时的正确做法是什么?
4、说明混凝土结构实体检验管理的正确做法。该钻芯检验部位C35混凝土实体检验结论是什么?并说明理由。
5、《单位工程质量竣工验收表》中“验收记录”、“验收结论”、“综合验收结论”应该由哪些单位填写?“综合验收结论”应该包含哪些内容?
参考答案:

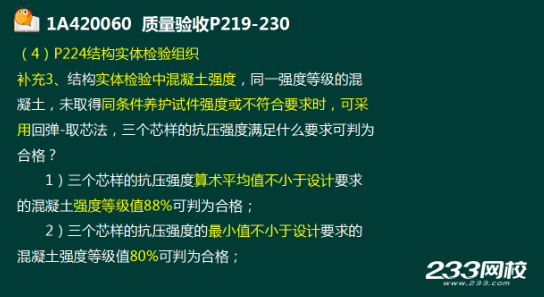

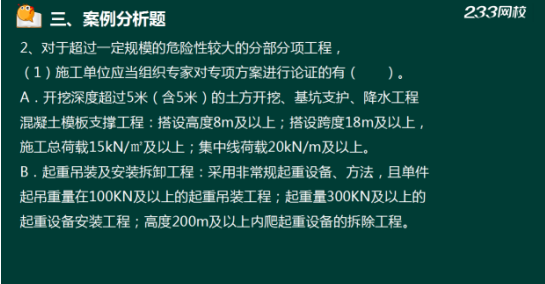

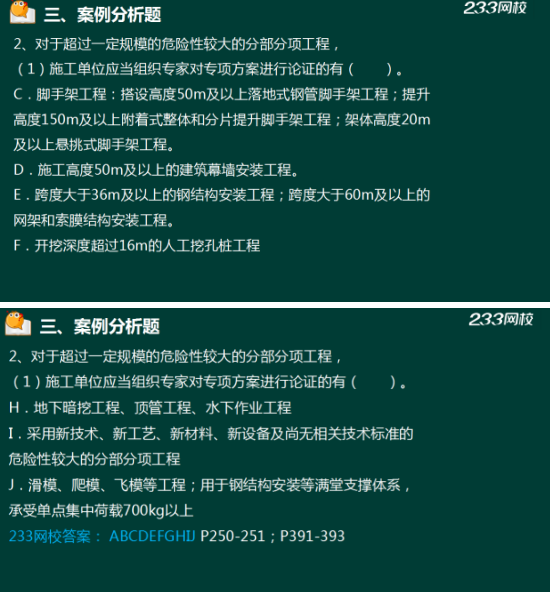

1、(1)需要进行专家论证的专项施工方案有:土方开挖、基坑支护、基坑降水、人工挖孔灌注桩、核心筒爬模(估计满分3分,每项1分)。
直播3套案例三2

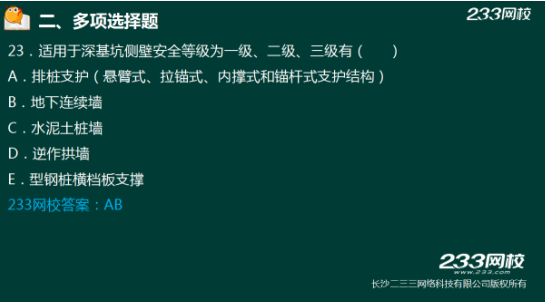

(2)排桩支护结构方式还有悬臂式(估计1分)支护结构、拉锚式(估计1分)支护结构、锚杆式(估计1分)支护结构。
直播1套23题
2、(估计满分6分,每项1分)
(1)不妥之处1:模板一般放入室内或敞棚内;模板露台堆放时,底部应垫高100mm,顶面遮盖防水篷布或塑料布

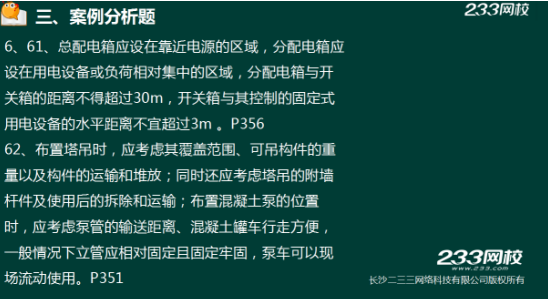

不妥之处2:电杆高度为5m,电杆距离模板堆垛为4.5m,距离不够;电杆应当距离模板堆垛不小于7.5m(5×1.5=7.5)

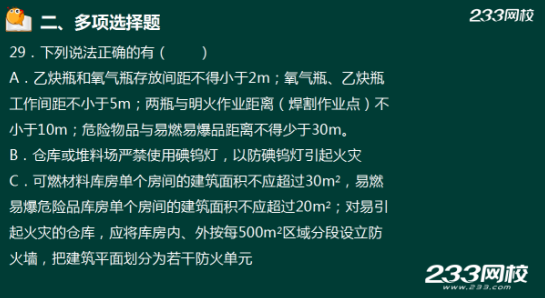

不妥之处3:仓库或堆料场严禁使用碘钨灯。
直播2套29题
不妥之处4:电锯的开关箱距离堆场配电箱距离为30.5m(开关箱和配电箱的间距不得大于30m)
直播1套案例五6
不妥之处5:木模板堆场(可燃物 应与电锯距离至少10m
不妥之处6:开关箱安装在电线杆上
不妥之处7:电锯部位敞开,应采用密封式
不妥之处8:未设置灭火器
不妥之处9:未设置消防水箱、消防水桶,消防用水等

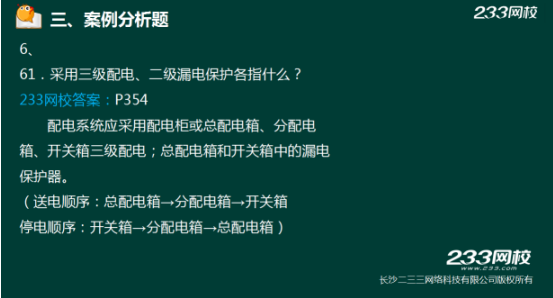

(2)现场临时停电的顺序为:先开关箱→再分配电箱→最后总配电箱。(估计2分)
直播3套案例五6超教材题目
3、(估计满分4分,每项1分)
1)承包人应提前通知要求发包人办理相关申请批准手续,并按发包人的要求,提供需要承包人提供的相关文件、资料、证件等。经有关主管部门(市政、交通、环保等)同意后,方可进行断路施工。
2)施工单位做好相关的保护、防护方案和防护措施;
3)夜间施工,施工单位还应当申领夜间施工许可证;
4)事先公告附近居民(事先告示);

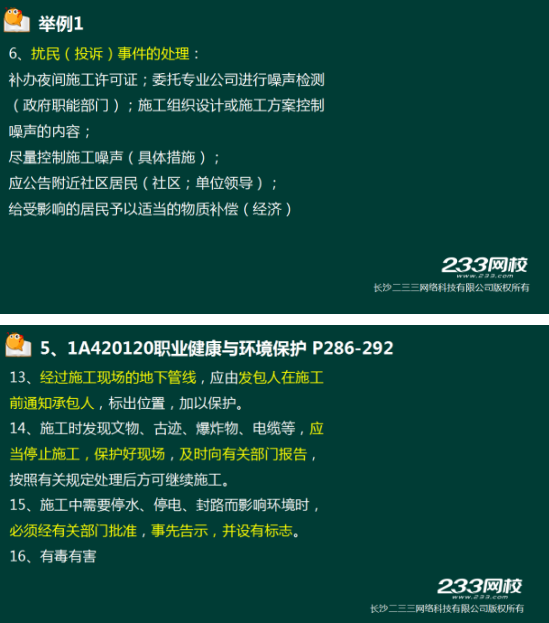

5)设有标志。
精讲49讲答题模式

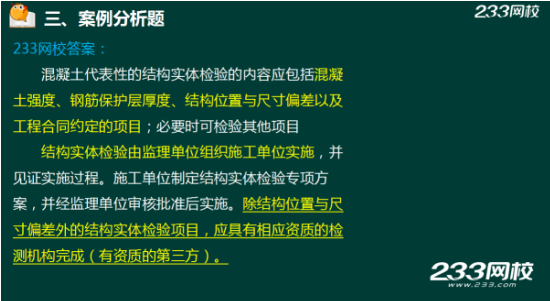

4、(1)结构实体检中混凝土强度结构实体检验项目不满足要求,应委托具有相应资质的(第三方)检测机构进行检测,(不能随机安排公司实验室检测人员进行实体混凝土进行检测)。(估计2分)
直播2套案例二51 超教材题目
(2)该钻芯检验部位C35混凝土实体检验结论是不合格(估计2分)

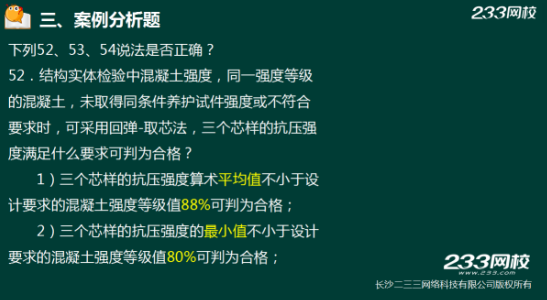

理由:1)钻芯检测的三个试样的抗压强度的平均值:(28.5+31+32)/3=30.5 <35*88%=30.8 (估计1分)小于设计要求的混凝土强度等级值88%,为不合格 2)钻芯检测的三个芯样的抗压强度的最小值:28.5>35*80%=28(估计1分),不小于设计要求的混凝土强度等级值80%,为合格;
直播2套案例二52、53 超教材题目
精讲37讲补充
5、(1)验收记录由施工单位(估计1分)填写,验收结论由监理单位(估计1分)填写。综合验收结论经参加验收的各方共同商定,由建设单位(估计1分)填写。
(2)综合验收结论应当包含施工是否满足规范或标准的要求和是否准许通过验收。
工程质量是否符合设计文件(估计1分)和相关标准或规范(估计1分)的规定及总体质量水平(估计1分)作出评价
