【案例二】

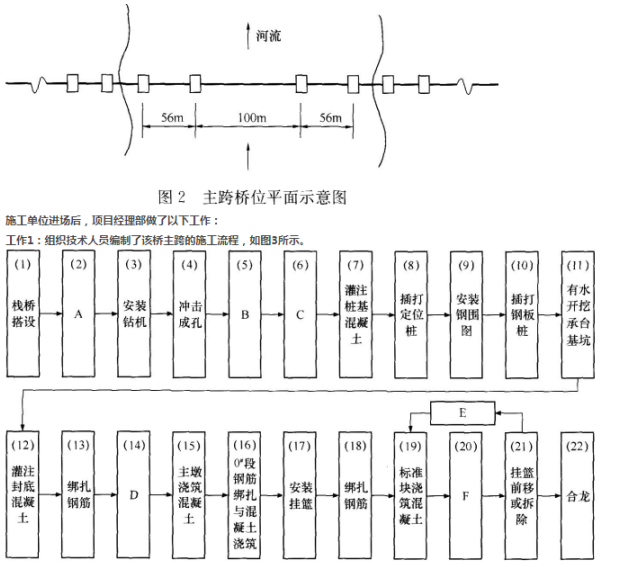

某铁路标段有一座双线桥,主跨为(56+100+56)m连续梁;主墩位于水深5m的河流中,基础为桩基,低桩承台。桥位平面如图2所示。
基础施工期较长,施工计划跨汛期作业。混凝土由相邻标段负责提供。
工作2:组织安全工程师和相关人员进行了危险源辨识,摘录会议部分记录如下:
(1)若栈桥贝雷梁材料多次重复使用,发生锈损,导致承载能力降低,可能会发生①。
(2)若塔吊超重作业,可能会发生②。
(3)0#段立模施工中,平台上若没有设置防护围栏,可能会发生③。
(4)若挂篮前移后安装锁定不牢,可能会发生向前④。
【问题】
1.针对图3,指出A、B、C、D、E、F所代表的施工工序名称。
2.针对图3.完成工序(8)、(9)、(10)、(11)、(12)施工,需要哪些主要施工机械设备?
3.针对工作2,依据《企业职工伤亡事故分类标准》,写出①、②、③、④符合题意的职业伤害事故类别名称。
参考答案:
参考解析:
1.施工工序中代表的名称:A为钻孔平台搭设;B为清孔;C为安装导管、钢筋笼;D为浇筑承台(承台施工);E为绑扎标准块钢筋;F为预应力张拉。
2.主跨桥施工工序中(8)、(9)、(10)、(11)、(12)所需要的主要施工机械设备有:浮吊(吊车)、振动锤、冲抓斗、高压水泵、吸泥机、电焊箱(机)、导管。
3.依据《企业职工伤亡事故分类标准》,在施工过程中所产生的职业伤害有:①材料多次重复使用发生锈损,可能会发生坍塌伤害;②塔吊超重作业,可能会发生起重伤害;③平台上若没有设置防护围栏,可能会发高空坠落;④挂篮前移后安装锁定不牢,可能会发生向前倾覆(坍塌)伤害。
