您现在的位置:233网校>一级建造师>铁路工程>铁路工程历年真题

2016年一级建造师考试《铁路工程》真题及答案

来源:233网校 2016年8月30日

【案例五】

某集团公司中标某铁路增建二线工程。主要工程项目有:路基、桥涵、平交改立交等。部分工程情况如下:

钢筋混凝土框架涵1处,跨径为1~5.0m,全长25横延米,为一交通涵。下穿既有线,采用顸进施工;既有线为无缝线路,交通涵位置的前后路基两侧采用挖孔桩防护;施工降水采用井点降水;地质为黏土及砂性土。为防止扎(低)头现象发生,在滑板上预留了仰坡,在涵体底板前端预留了船头坡。交通涵顶进施工示意如图6所示。


大桥1座,长348.86m,基础均为钻孔桩基,采用冲击钻机成孔;承台模板采用组合式钢模;其中5#、6#、7#墩桩基数量均为12根,墩身为空心薄壁墩,其模板采用翻模。

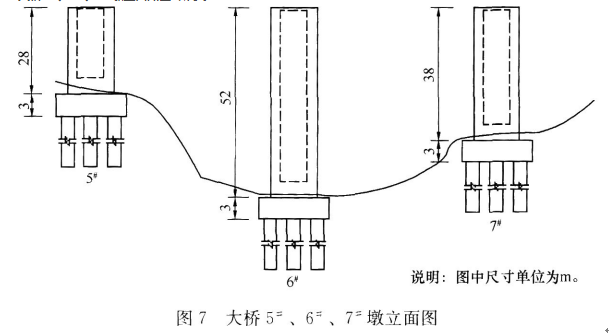

大桥5#、6#、7#墩立面如图7所示。


施工过程中,发生以下事件:

事件1:为确保顶进涵施工期间铁路营业线安全,项目经理部拟采取以下措施:

(1)项目经理、项目总工、安全员由经铁路局营业线安全培训合格的正式职工担任,防护员、带班人员和工班长由劳务分包单位人员担任;

(2)在监理人员监督下,探明施工范围内的地下光电缆和其他管线路径及深度;

(3)在既有线路基防护桩施工时,挖孔桩从一端向另一端依次进行开挖,及时灌筑混凝土。

事件2:顶进涵在顶进至15m处,发生涵体扎(低)头。经现场踏勘,基底有水并且地质发生变化,由砂性土变为细砂层。

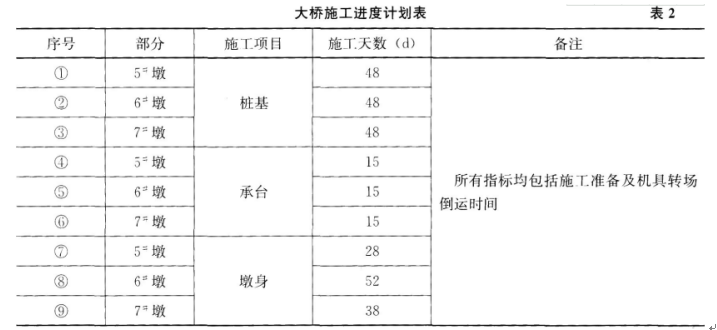

事件3:项目经理部根据设计要求及现场施工条件,对大桥5#、6#、7#墩编制了施工组织设计:桩基施工采用冲击钻机1台,进度指标为4d/根;承台施工采用组合钢模1套,进度指标为15d/个;墩身施工采用翻模1套,进度指标为1m/d。大桥施工进度计划见表2所示。计划安排施工顺序为5#墩→6#墩→7#墩,据此按表2序号确定了施工关键线路,并计算了施工总天数。


事件4:项目经理部对事件3中施工顺序进行了优化,确定了最优的施工顺序,从而使总施工时间最短。

【问题】

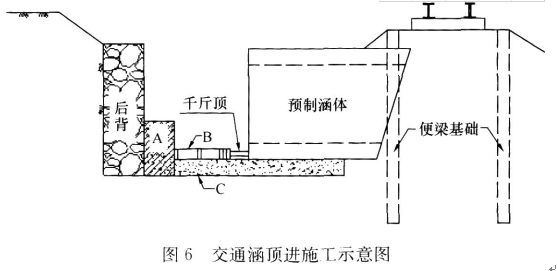

1.写出图6中A、B、C所代表的名称。

2.逐条判定事件1中的做法是否正确,如做法错误,请写出正确做法。

3.根据背景资料,给出处理顶进涵扎(低)头的施工措施。

4.给出事件3中施工关键线路及施工天数。

5.给出事件4中优化后的施工顺序。

参考答案:

参考解析

1.图6中所代表的名称:A为后背梁、B为顶铁(顶柱)、C为底滑板。

2.为确保顶进涵施工期间铁路营业线安全所采取措施均不正确。

正确做法:(1)除项目经理、项目总工、安全员由经铁路局安全培训合格的正式职工担任外,防护员、带班人员和工班长也应由经铁路局安全培训合格的正式职工担任。(2)应在设备管理(主权)单位人员监督下,探明施工范围内的地下光电缆和其他管线路径及深度。

(3)在挖孔桩施工时,应间隔开挖,及时灌筑混凝土。

3.顶进涵扎(低)头的施工措施有:(1)加强降水,强化地基承载力;(2)调整涵体上下吃土量(加大底板吃土减少顶板吃土);(3)采取预压桩地基处理,增加地基承载力。

4.事件3中施工的关键线路为:①→②→⑤→⑧→⑨。

施工天数为:48+48+15+52+38=201d。

5.事件4中优化后的施工顺序为:6#墩→7#墩→5#墩或6#墩→5#墩→7#墩。

编辑推荐

2014-2018年一级建造师考试真题及答案

一级建造师真题解析班免费开放,点击试听

高效备战2019年一级建造师考试,加入233网校一级建造师取证班,即送官方正版教材+案例专项班、操作题专项班+双讲师授课,助你一次通关!点击了解免费试听>>

精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
