您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 通信广电工程 > 通信广电工程历年真题

2015年一级建造师考试《通信与广电》真题及答案(完整版)

来源:233网校 2018-06-27 11:45:00

三、案例分析题

(一)

1.本工程的施工组织设计应包括的资源配备计划有:用工计划(或人力资源配备计划)、施工车辆配备计划、机具及仪表使用计划、材料需求计划、资金需求及使用计划。

2.相关单位的违规之处:(1)建设单位指定分包单位违规,《工程建设施工招标办法》规定,招标人不得指定分包人;(2)A施工单位分包违规,不得分包给不具备相应资质的施工单位;(3)B施工单位越级承揽工程项目违规,三级资质可承担工程造价500万元及以下的通信工程,本分包量造价为1500万元。

3.A施工单位对质量问题承担连带责任;B施工单位对质量问题向A单位负责(承担责任)。

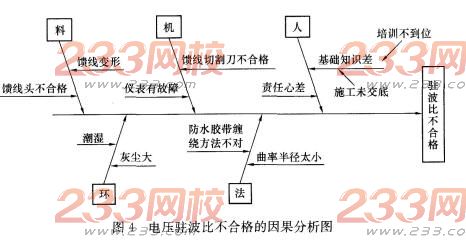

4.电压驻波比不合格的因果分析图,如图4所示。


 (二)

1.各项工作的紧前工作和紧后工作,见表3。


2.人孔内施工应注意:(1)在井口处设置警示标志;(2)在井上设专人看护;(3)应先进行有害气体检测和通风,确认无有毒有害气体后方可下井施工;(4)抽水机或发电机的排气管不得靠近人孔口,应放在人孔的下风方向;(5)上下人孔必须使用梯子,不得蹬踩光(电)缆托板;(6)严禁在人孔内吸烟;(7)若遇人员中毒事件,井上人员应在保证自身安全的情况下方可施救,不得盲目下井施救。

3.项目经理的做法是不正确的。

原因:通信管理局依据有关质量法规、规章行使质量监督职能是其法定职责,施工单位应自觉接受其监督检查,并予积极配合。

4.“三检”是指自己检查、互相检查和专人检查。

质检员的主要职责是:检查工序质量是否合格;检查施工过程中操作方法是否正确;检查仪表、施工工具能否满足工程需要。

(三)

1.安全技术交底的不妥之处有:(1)交底人不妥;应是项目技术负责人,而不是专职安全员。(2)被交底人范围不妥;应交底至所有管理人员和操作人员。(3)交底内容不全;还应包括针对危险因素制定的具体预防措施、相应的安全生产操作规程和标准、发生事故后应采取的应急措施。

2.还有以下原因可能导致角杆向内角倾斜:(1)电杆及拉线地锚埋深不够;(2)拉线出土点不正确;(3)杆洞及地锚坑回填土未夯实;(4)拉线收紧程度不够。

3.作业人员应采取下列防护措施:(1)作业人员应戴安全帽、绝缘手套,穿绝缘鞋和使用绝缘工具;(2)作业前,用试电笔测试电杆上附挂物是否带电,在确认不带电后方可作业;(3)架设吊线前,应通知供电部门派人到施工现场配合施工;(4)严禁使用任何方法将钢绞线抛过电力线,钢绞线不得搁在电力线上拖拉,应采用绝缘棒或搭保护架保护。在杆路上应采取下列保护措施:(1)交越处的吊线加装电力线保护套管;(2)如交越电杆为角杆时,拉线应装绝缘子;(3)与电力线垂直净距满足规范要求。

4.赤膊作业可能灼伤、划伤皮肤,不戴安全带作业人员易从杆上坠落造成人身伤亡事故。从杆上抛下工具可能伤及地面人员,造成人身伤亡事故。

 (四)

1.关键工作为:A、B、F、G、H。

2.事件1:虽然D工作受影响2d,但不在关键线路上,具有6d总时差,不影响工期。

事件2:由于F工作在关键线路上会延误1d工期。

事件3:由于G工作在关键线路上会延误2d工期。

3.4+4+10+10+10+2+2=32d。


最佳方案为:压缩G工作和H工作各1d。

5.事件1:建设单位原因造成D工作延误但不影响工期,不应索赔费用和工期。

事件2:施工单位原因造成延误,不应索赔工期和费用。

事件3:施工单位原因造成延误,不应索赔工期和费用。

6.测试光中继端口灵敏度仪器仪表名称:传输分析仪、可变衰耗器、光功率计。

(五)

1.本工程按周编制的成本计划,如图5所示。


本工程的时间一成本累积曲线,如图6所示。

2.合同价款不合理。安全生产费按建筑安装工程费的1.5%计取,属于不可竞争费用

(不得打折计取、不得删减)。

合同价款=(140-40)×80%4-140×1.5%=82.1万元。

3.合理。因为工程变更没有超过合同规定的工程范围,预先商定了变更工程量的价格。

4.施工单位的竣工结算价款为:

(140-40)×80%+140×1.5%+(8-4.5)×80%+4.5+8×1.5%=89.52万元。


或82.1+(8-4.5)×80%+4.5+8×1.5%=89.52万元

或(140+8-40-4.5)×80%+4.5+(140+8)×1.5%=89.52万元

5.本工程的质量保证金按竣工结算价款的5%左右计取。施工单位最早于2015年1月

31日(或竣工投产后1年)可完成质量保证金的结算。

6.投标报价、合同签订、成本计划编制、成本指标下达、工作量分配、材料使用、成本控制、资源配置计划制订、施工成本预算分析。

相关推荐:

2018年一级建造师考试题库免费试题在线测试

2004-2017年一级建造师考试真题及答案

讲师备考:2018一级建造师考试网校课程已经全面上新,锁定全新考点,助力2018一建考试顺利通关!取证班重学报名报名试听>>

添加一建学习群或学霸君

领取资料&加备考群

一级建造师备考学习群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
