案例五:

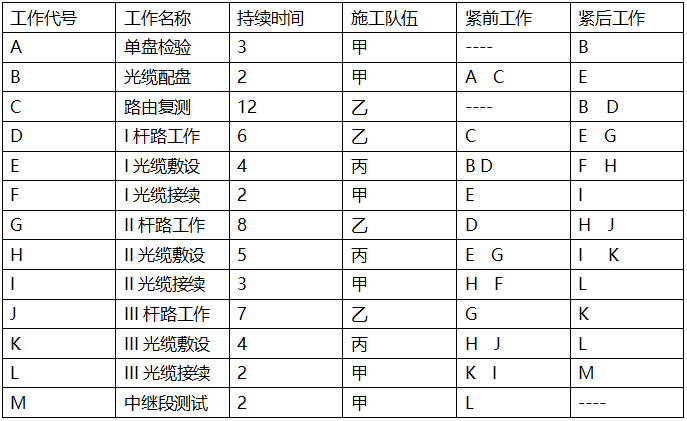

某施工单位承接架空线路全长120KM,分为三个中继段,采用G652光缆,项目部根据现场摸底报告、资源配置计划和施工定额,编制了进度计划,项目部在计划制定过程中进行工作分解,时间估算,责任分工和作业排序见表,并制定双代号网络图,部分网络图见图:

问题:

1.指出进度计划编制依据的错误之处,并补全进度计划编制依据

答案:错误之处:依据资源配置计划编制进度计划错误

理由是:应根据进度计划配置施工所需的资源,不能依据资源配置计划编制进度计划。

施工合同对工期的相关要求

批准的施工图设计

项目资源供应状况

以往类似工程的实际进度及经济指标

解析:1、施工合同对工期等相关要求。

2、批准的施工图设计。

3、施工定额。

4、现场摸底报告,或者已经掌握的施工现场具体环境及工程的具体特点。

5、项目资源供应状况,包括能够投人项目的人员状况,工器具仪表设备状况,项目材料和设备供应状况。

6、以往类似工程的实际进度及经济指标。

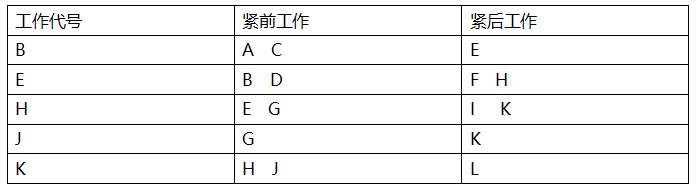

2.写出B、E、H、J、K的紧前工作和紧后工作

答案

解析:

3.补充绘制完成双代号网络图

解析:

根据双代号网络图的紧前紧后关系和绘图原则绘制

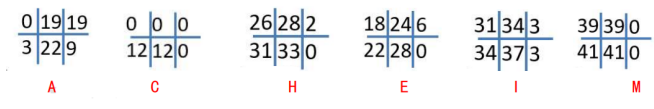

4.列出ACEHIM的六个时间参数

解析:标号法

5.写出关键工作和计算总工期

解析:标号法

6.中继段测试包含哪些项目

(1)中继段光纤线路衰减系数及传输长度的测试;

(2)光纤通道总衰减;

(3)光纤后向散射信号曲线;

(4)偏振模色散系数(PMD)和色素色散测试;

(5)光缆对地绝缘测试。

2019年一级建造师考试真题及答案

2019年一级建造师成绩查询时间及入口

2020年一级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>。有疑问咨询客服:4000-800-233

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
