您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 矿业工程 > 矿业工程历年真题

2016年一级建造师《矿业工程》真题及答案(完整版)

来源:233网校 2018-07-03 10:00:00
导读:2016年一级建造师《矿业工程》考试真题答案已经全部更新完!真题解析>>

三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

(一)

【背景资料】

某建设单位投资建设冶金矿山工程项目,委托招标机构对项目进行公开招标。该招标机构于6月5日发布招标公告,公告通知6月10日至12日在建设大厦发售项目投标资格预审文件,并要求拟投标人在6月15日24点前交回资格预审申请文件。

6月20日,招标机构向通过预审资格的A、C、D、E、F、G六家施工企业发售了招标文件,要求投标人提交60万元投标保证金,并在购买招标文件时一并缴付。据招标方估算,投标保证金金额为工程估价的3%左右。

招标机构从当地专家库中抽取了3名技术、经济专家,外加2名建设单位代表以及招标机构负责人共6人组成评标委员会,对投标文件进行审查评定。

7月14日,A、C、D、E、F、G六家施工企业均向招标机构报送了密封的投标文件。

7月15日上午9:30,G企业向招标机构提交退出投标的书面通知,C企业递交了一份密封的投标补充材料。7月15日上午10:O0,项目在建设大厦会议厅开标,最终C企业中标。

7月25日,中标的C企业与建设单位签订了施工总承包合同。为转移风险,经建设单位同意,C企业将井筒预注浆工程进行了专业分包。

2个月后,招标机构退还了G企业的投标保证金。

【问题】

1.招标公告和招标文件中的要求有哪些不妥?说明理由。

2.组建的评标委员会存在什么问题?招标投标法对其组建有哪些要求?

3.C、G企业的做法是否合理?招标机构针对G企业退出投标的处理有何不妥?应该如何处理?

4.C企业的分包行为是否合理?说明理由。

 (二)

【背景资料】

某施工单位中标承建一矿井的风井井筒及井下相关巷道工程.井筒净直径5.5m,全深450m。根据该井筒地质检查钻孔所提供的地质资料表明:井筒穿越的岩层多数为厚层泥岩,其中夹杂少量薄层砂质泥岩;井筒在深205~230m穿过两条落差小于5m的断层,断层的水文地质条件比较复杂,预计涌水量4m3/h。

该风井井筒工业广场地面较平坦.资料表明该地区历史最高洪水位为+501.5m,最近10年最高洪水位为+500.5m。

施工单位根据上述资料,编制了井筒的施工组织设计,其中井筒的防治水方案如下:

(1)考虑到预计涌水量较小,井筒施工采用了风动潜水泵加吊桶排水。

(2)为防止地面洪水,井筒临时锁口标高按高于近10年的最高洪水位考虑,确定为+500.6m。

施工期间发生了如下事件:

事件1:井筒施工到井深160m时突遇断层出水.涌水量达40m3/h.发生了淹井事故。

事件2:巷道施工期间钻孔探水时,由于钻孔设施问题和操作使用不当.发生了突水事故,影响了工期。

事件3:在工程即将完工时,恰逢雨季连续暴雨,加之附近山洪暴发,导致工业广场积水,水位高度达到+500.8m,致使积水迅速超过井口灌入矿井,发生了淹井事故,所幸井下人员及时撤离,未造成伤亡。

【问题】

1.施工单位井筒施工组织设计防治水方案存在哪些问题?说明正确的做法。

2.井筒施工期间突遇断层发生淹井事故的主要原因有哪些?

3.巷道探水钻孔钻进前,该钻孔应安装哪些设施?如遇钻孔内水压过大,应采取哪些安全技术措施?

4.矿井工业广场积水灌人矿井,所发生的淹井事故是否可定为不可抗力的自然灾害事故?说明理由。

 (二)

【背景资料】

某施工单位承建巷道工程.该巷道净断面20m2,所穿过的岩层属于Ⅳ~V类稳定性围岩,采用锚喷支护.锚杆长度2.0m。间排距800mm×800mm,喷射混凝土强度等级C20,厚度100mm.同时架设铜棚支架,支架间距0.8m.地质资料预计该巷道将通过断层破碎带。

施工单位采用钻爆法掘进,气腿式风动凿岩机钻眼。凿岩机操作人员开始钻眼时,领钎工戴着手套点好周边眼眼位,要求周边眼的眼底落在掘进断面轮廓线外50mm处。钻眼完毕后,班组长立即通知爆破工进行装药,此时爆破工在临时水泵房内刚完成起爆药卷的装配工作,接到装药通知后,立即到工作面迎头进行炮眼装药工作。装药过程中,班组长发现工作面围岩破碎,认为巷道已遇断层破碎带,经监理单位同意。采取了减少装药量(周边眼间隔装药)、缩小钢棚支架间距、钢棚架设支护紧跟工作面迎头的措施。装药结束,经瓦斯检查工检查瓦斯后,进行了爆破。

爆破后,待工作面的炮烟被吹散.班组长、爆破工和瓦斯检查工进入爆破工作面,发现钢棚支架崩坏、支架间拉杆脱落。在工作面进行敲帮问顶安全检查时.钢棚支架突然发生倾倒,支架顶部大块岩石冒落,将班组长等3人砸成重伤,冒落事故致使巷道施工工期滞后15d。事故处理完毕后。施工单位以地质资料(遇断层破碎带)不详为由向建设单位提出工期顺延的要求。

【问题】

1.针对施工单位在钻爆施工过程中存在的错误,写出其正确的做法。

2.为安全通过该巷道断层破碎带.可采取哪些有效措施?

3.根据《生产安全事故报告和调查处理条例》规定,冒顶事故属于哪一等级?说明理由。

4.施工单位提出工期顺延的要求是否合理?说明理南。

【四)

【背景资料】

某矿建施工单位承建煤矿主井井筒及井底车场巷道工程,该井筒净直径7.0m,井深650m,其中表土段深度35m,主要为风化基岩层;基岩段为中等稳定的砂岩和页岩,预计最大涌水量为25m3/h。

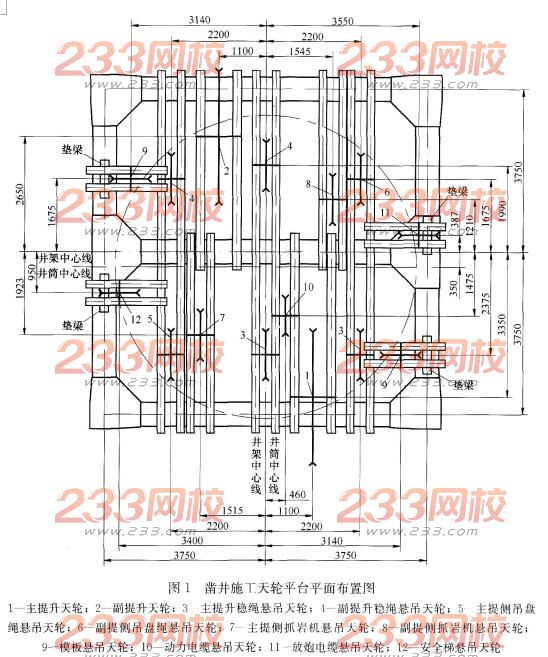

该井筒表土段采用短掘短砌普通法施工,超前小井降水;基岩段采用钻眼爆破普通法施工,短段掘砌混合作业;基岩含水层采用地面预注浆堵水。施工单位在井筒施工设备选型时,主提升采用双滚筒提升机,临时井架选用V型立井凿井井架,以便于井筒到底后进行改绞。地面提绞设备沿井架四面布置,提升和悬吊钢丝绳均采用天轮平台上出绳方式,凿井井架天轮平台平面布置如图1所示,其中凿井管路和风筒采用井壁固定。


【问题】

1.井筒施工转入井下巷道掘进为何要进行改绞?该井筒应采用哪种改绞方案?

2.该井筒施工天轮平台布置井架中梁中心线和井筒中心线为什么不重合?

3.指出该井筒施工天轮平台布置上的不合理之处,并具体说明原因。

4.该主井井简短路贯通后转入井下巷道施工前,需要进行哪些具体的改装工作?

【五)

【背景资料】

某矿建单位施工一半圆拱形巷道,该巷道设计净断面宽4.8m,锚喷支护,每断面布置13根锚杆,间排距800mm×1000mm;锚杆长2.0m。施工计划确定月进尺180m,四六制作业,采用三掘一喷,掘进进尺2.2m。

施工队安排的工序质量检查规定,当日施工完成的内容中抽查一个检查点,包括锚杆、喷射混凝土和巷道规格的施工质量内容,每个检查点锚杆选三根,喷射混凝土质量、巷道规格各选三个测点进行检查。

施工队在某月完成了187m巷道掘进、支护施工。监理工程师组织了该月巷道施工质量中间验收工作。验收中,监理工程师进行现场检查后在施工队自检资料中选取了8个断面的工序质量检查记录表,包括锚杆与喷射混凝土检查表各8份作为本次验收数据。其中8份锚杆施工质量检查表格中的主控项目栏均填有锚杆抗拔力、锚杆托盘、锚杆孔深以及巷道净断面尺寸项目;一般项目栏中有锚杆间排距、锚杆外露和锚杆孔方向与井巷轮廓线角度三项。

以上各对应项目在每份检查点检查记录栏内分别填明为合格(计有7项合格),没有其他数据,表的下端只有班组质量验收员的签名。另外8份喷射混凝土支护工序质量检查记录表的填写格式雷同。

因为施工单位不能提供正确的锚杆抗拔力检测数据,故当月锚杆抗拔力质量检查采用现场实测检查。检查抽样12组,实测结果是9组中的所有锚杆均达到设计的90%以上,有若干锚杆的抗拔力可达到设计值的120%.但是另有一组取样5根,其中1根低于90%;而在一个连续区段范围里的另外两组中,每组同样取样5根,两组均有2根低于90%,但两组的平均值均超过设计值的90%。

【问题】

1.施工队安排的工序质量检查有何不妥?说明正确做法。

2.施工单位提供的锚杆支护工序质量检查记录表上有哪些错误?喷射混凝土支护工序质量检查的主控项目有哪些?

3.验收当月施工单位应有多少份锚杆支护工序质量检查记录表?说明理由。

4.说明当月锚杆抗拔力质量检查的抽查方法。根据抽查结果,分别评价各组锚杆抗拔力质量的合格情况。如有不合格,请根据不合格状况说明相应的质量处理方法。

相关推荐:

2018年一级建造师考试题库免费试题在线测试

2004-2017年一级建造师考试真题及答案

讲师备考:2018一级建造师考试网校课程已经全面上新,锁定全新考点,助力2018一建考试顺利通关!取证班重学报名报名试听>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
