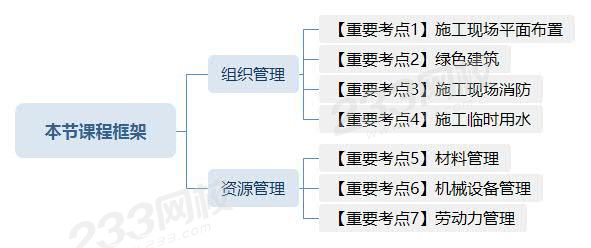

一、本节课程框架【直播集训第五讲 项目组织、资源管理】
二、案例题题型及分值分布
历年案例题分值按考察方式分布统计
考察方式 | 2015年 | 2016年 | 2017年 | 2018年 | 2019年 |
计算题 | 15 | 20 | 7 | 9 | 16 |
简答题 | 60 | 48 | 69 | 66 | 66 |
判断改错题 | 25 | 37 | 16 | 19 | 22 |
分析题 | 20 | 15 | 28 | 26 | 16 |
从表中可以看出,案例题的考察方式主要有4种,其中简答题既是重点也是难点。这就要求考生们不仅要会算会改错,更要会背!
三、常见问题及应对技巧
问题 | 应对技巧 |
实操题 | 源于教材,学会灵活应用 |
偏题、超纲题 | 改错题:分拆原文、分点作答 |
简答题:联系所学考点,生搬硬凑 |
四、“项目组织、资源管理”案例重要考点点拨总结
【重要考点1】施工现场平面布置
案例小问(一)施工总平面图的设计内容?
(1)项目施工用地范围内的地形状况;
(2)全部拟建的建(构)筑物和其他基础设施的位置;
(3)项目施工用地范围内的加工、运输、存储、供电、供水供热、排水排污设施以及临时施工道路和办公、生活用房等;
(4)施工现场必备的安全、消防、保卫和环保等设施;
(5)相邻的地上、地下既有建(构)筑物及相关环境。
案例小问(二)施工总平面布置图三阶段划分?
基础工程施工总平面、主体结构工程施工总平面、装饰工程施工总平面等。
案例小问(三)施工总平面图设计要点?
【口诀】大大加仓运水房
(1)设置大门,引入场外道路
施工现场宜考虑设置两个以上大门。有专用的人员进出通道。
(2)布置大型机械设备
1)布置塔吊时,应考虑其周边环境、覆盖范围、可吊构件的重量以及构件的运输和堆放;同时还应考虑塔吊的附墙杆件及使用后的拆除和运输。
2)布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护围栏等。
(3)布置仓库、堆场
一般应接近使用地点,其纵向宜与现场临时道路平行。存放危险品类的仓库应远离现场单独设置,离在建工程距离不小于15m。
(4)布置加工厂
应使材料和构件的运输量最小,垂直运输设备发挥较大的作用;工作有关联的加工厂适当集中。
(5)布置场内临时运输道路
主干道宽度单行道不小于4m,双行道不小于6m。木材场两侧应有6m宽通道,端头处应有12m×12m回车场,消防车道不小于4m,载重车转弯半径不宜小于15m。
(6)布置临时房屋
办公用房宜设在工地入口处。宿舍内床铺不得超过2层,净高不得小于2.5m,通道宽度不得小于0.9m,每间最多16人。
(7)布置临时水、电管网和其他动力设施
临时总变电站应设在高压线进入工地最近处,尽量避免高压线穿过工地。
案例小问(四)施工平面图现场管理的目的?
使场容美观、整洁,道路畅通,材料放置有序,施工有条不紊,安全文明,相关方都满意,管理方便、有序。
案例小问(五) 施工平面图现场管理的总体要求?
满足施工需求、现场文明、安全有序、整洁卫生、不扰民、不损害公众利益、绿色环保。
案例小问(六) 施工现场出入口管理要求?
现场大门应设置警卫岗亭,安排警卫人员24h值班,检查人员出入证、材料运输单等。主要出入口明显处应设置工程概况牌,大门内应有施工现场总平面图、安全管理、环境保护、绿色施工、消防保卫管理人员名单及监督电话等制度牌和宣传栏,车辆出入口处还应设置冲洗设施。
案例小问(七) 施工现场道路硬化及裸露土方的处理方法?
(1)施工现场的主要道路及材料加工地面应进行硬化处理,如铺设混凝土、钢板、碎石等。
(2)裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场作业应有防止扬尘措施。
【重要考点2】绿色建筑
案例小问(一)绿色建筑评价标准
评价对象 | 单栋建筑或建筑群 |
评价时间 | 绿色建筑评价应在建设工程竣工后进行。在建筑工程施工图完成后,可进行预评价。 |
评价指标体系 | 由安全耐久、生活便利、健康舒适、环境宜居、资源节约5类指标组成【口诀:安生康境源】 |
每类指标均包括的内容 | 控制项+评分项(包括加分项) ①控制项的评定结果:达标或不达标; ②评分项和加分项:加分项得分大于100分时,应取100分。 |
等级划分 | 绿色建筑划分应为基本级、一星级、二星级、三星级4个等级。当满足全部控制项要求时,绿色建筑等级应为基本级。 |
案例小问(二)绿色建筑星级等级确定
①一星级、二星级、三星级3个等级的绿色建筑均应满足相关标准全部控制项的要求,且每类指标的评分项得分不应小于其评分项满分值的30%。
②一星级、二星级、三星级3个等级的绿色建筑均应进行全装修,全装修工程质量、选用材料及产品质量应符合国家现行有关标准的规定。
③当总得分分别达到60分、70分、85分且应满足“一星级、二星级、三星级绿色建筑的技术要求”时,绿色建筑等级分别为一星级、二星级、三星级。
案例小问(三)绿色建筑评价总得分计算
总得分 Q=(Q0+Q1+Q2+Q3+Q4+Q5+QA)/10
Q0——控制项基础分值,当满足所有控制项的要求时取400分。
Q1~Q5——5类评价指标
Q4——提高与创新加分项得分
温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。
