三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、(四)
背景资料
某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。

抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列:

问题
1.根据表列项目与工时绘制施工进度计划横道图和双代号网络图(按每项工作最早开始时间安排)。
2.判断整个施工过程中有几条关键线路?用结点和箭头连接的方式指出关键线路(例如①→②→③…)。
3.C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
4.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?

32、(二)
背景资料
某海港新建顺岸式码头长802m,宽40m。码头岸坡、港池及航道疏浚工程量160万m3。岸坡土质为淤泥质黏土,设计坡比1:4,坡面为块石护面。码头采用φ1000mmPHC桩基础,现浇混凝土桩帽,上部结构为预制纵横梁及面板、现浇码头面层。本工程所有预制构件均由业主按需供应。
工程资料显示,本工程所在地每年6~9月为台风多发期,在该工程附近有一处防台锚地。本工程所用工程船舶自航2h、拖航3h可到达该锚地。经业主等单位批准的施工组织设计中,关于施工进度及主要船舶使用计划分别见图1、表1。所配拖轮均具有拖带大型船舶能力,每个拖轮一次只能拖带任何一艘非自航船舶,1000m3自航泥驳只具有拖带一艘1000t方驳的能力。本工程所配船舶设备运行正常,性能良好。

问题
1.在本工程防台预案中,有哪些船舶需到防台锚地避风?其中拖带船几艘?被拖带船几艘?怎样安排拖带与被拖带船舶较合理?拖带防台的最迟起航时间是多少?
2.在大型施工船舶拖航和调遣时,应由谁担任该船组的拖航总指挥?其职责是什么?
3.在台风威胁中项目经理部应做哪些防台工作?
4.项目经理部在编制防台预案中,针对本_T-程哪些工序应加强制定防台措施?

33、(三)
背景资料

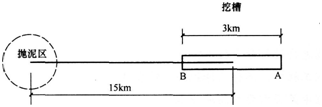

某施工单位用耙吸式挖泥船开挖航道施工,航道中心至抛泥区的距离为15kin,开挖航道长度3km,该船的舱容为5000m3,施工开挖的土质密度为1.85t/m3,耙吸船重载航速为9km/h,轻载航速为11km/h,挖泥时的航速为3km/h,上线、抛泥、调头等用时间45min,因突发大风、潮水不适停止作业1.5h,避让航船30min。一次挖槽长度满舱载重量7000t,作业情况如图所示。

问题
1.计算该船的泥舱装载土方量。
2.如图所示,计算由A挖至B的抛泥施工循环运转生产率。
3.计算该挖泥船的时间利用率。

34、(四)
背景资料
某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m× 22m× 19.5m(宽×长×高),设计高水位+3.0m,设计低水位+0.5m,码头前沿水深-17.0m。
码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.3m,计算超宽值取1.0m。

工程施工中,抛石基床采用爆炸夯实法密实。爆炸夯实后进行了夯沉率验收,经测量验收,平均夯沉率为15%,满足设计要求,随即进行基床整平。抛石基床整平范围为沉箱底面宽度15m。基床顶面-17.0m,细平后预留了规范要求的相应斜坡。沉箱在预制场预制,海上采用浮运拖带法运至施工现场,沉箱安装后,在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位。
港池疏浚工程量为200万m3,用一艘1600m3/h绞吸船开挖,开挖土直接吹填至码头后方的吹填区。1600m3/h绞吸船挖掘生产率为576m3/h,泥泵管路吸输生产率为410m3/h,三班作业,时间利用率为65%。
码头交工验收后,在缺陷责任期内发生了两起事件,一是码头前沿停靠渔船,将橡胶护舷撞坏,二是码头后轨道梁两侧的连锁块局部出现下沉。
问题
1.根据海水环境港口与航道工程混凝土部位的划分,指出本工程从沉箱顶向下3m范围混凝土所处的区域,提出为提高沉箱顶部3m混凝土耐久性的首选措施。
2.码头基槽挖泥的计算断面面积是多少?
3.根据背景材料,指出本工程施工中存在的问题,说明理由。
4.浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?
5.在正常情况下,完成港池疏浚所需的工期是多少(日历天)?
6.在缺陷责任期内发生的两起事件,应由谁负责组织维修和承担费用?

35、(五)
背景资料
南方某港地处潮汐河口的淤泥质地区,拟在已建码头的侧面扩建三个5万吨级的集装箱泊位,码头为重力式圆筒结构,港区道路及堆场建在吹填砂上。经设计方案比选,对道路及堆场区域的软基采取打排水板真空预压法进行处理。
经过招投标,A施工单位承担了港区500万m3的吹填及10万m2的道路及堆场的施工任务。道路及堆场的典型设计断面如下图所示。

问题
1.列出真空预压法加固软土地基的工艺流程。
2.在对某真空预压的分区巡视检查中,发现该分区的真空度为50kPa,对此,施工单位应该怎样处理?按程序应该办理哪些手续?
3.若A施工单位为港口与航道工程施工总承包二级资质企业,能否承担该项目?说明理由。
4.该道路及堆场工程中应用了何种土工合成材料?其相应的功能是什么?
5.计算面层混凝土的施工配制强度(σ=3.5MPa),并解释计算公式中各项参数的含义。
