35步图解混凝土工程施工标准,混凝土施工就这么简单!

来源:233网校 2016年11月11日
  15: 斜屋面混凝土的浇筑方向应垂直于放坡方向,沿浇筑方向每隔1m设置一道钢丝网,规格10*10*0.5mm(采用细石混凝土,细石与1~3石的比例为:7:3 )
  16-1:楼板浇筑前采用铁锹初步平整
  16-2:采用2.5m铝合金刮尺刮平

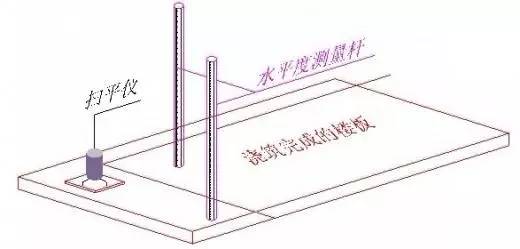

  16-3:采用扫平仪或水准仪进行收面控制
  16-4:面层采用收面机,收面机无法操作位置人工铁板收面
  16-5:地面有二次装修时,做拉毛处理,不得采用扫帚扫毛;装修材料为胶粘贴平整度≤3mm,装修材料为砂浆粘贴平整度≤5mm
  16-6:屋面、地下室顶板或无装修层地面采用收光机做收光(不少于2次)
  16-7:楼板面层水平度、平整度和楼板底部水平度超过2cm,凿除重新施工
  17: 采用定制钢架作为钢筋绑扎、混凝土浇筑阶段的通道、泵管架设专业工具。混凝土浇筑过程中可作为板厚控制,浇筑完成后取出(材料规格采用方钢30*30*3方钢加Φ12钢筋,现场制作)
  18: 混凝土浇筑完成后,楼板达到1.2 MPa后才允许上人(12小时左右,行走不留脚印),每平方荷载不超过150kg
  19:楼板后浇带二次支模前,砼底板处粘双面胶或海绵,模板与砼搭接宽度≤200mm,立杆放置在交接处的底部
  20: 楼板后浇带采用模板做锯齿形(支撑条控制小于500mm)
  21:底板、墙后浇带采用快易收口网的做法,钢筋支撑间距500mm
