35步图解混凝土工程施工标准,混凝土施工就这么简单!

来源:233网校 2016年11月11日
  29: 现场建立养护室,养护室器具包括:温度计、湿度计、天平寸、试块模具、养护记录表
  30: 同条件试块放置在楼层设定位置,采用钢筋笼放置
  31:拆模后三天内将实测值标注在墙体上,施工单位用白色粉笔、监理用蓝色、项目部用红色

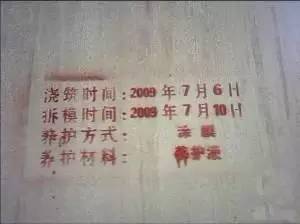

  32:统一在楼梯通道口位置墙体上标明该层浇筑时间、拆模时间、养护方式等信息
  33:混凝土浇筑前,底层垃圾、材料归堆,清扫干净,浇筑完成后用水将落地的水泥浆、混凝土冲洗干净

  34: 泵管清理干净堆放在指定位置(不得堆放在外架、楼梯口、通道口、洞口、电梯井架体等危险位置)
  35: 模板拆除后楼层清理干净,管线位置采用木盒保护
