您现在的位置:233网校 >一级建造师 > 建设工程项目管理 > 项目管理学习笔记

一级建造师管理精讲班讲义:工程网络计划的编制方法

来源:233网校 2017-07-10 07:47:00
导读:以下是233网校提供的2016年【精讲班讲义】一级建造师管理考点:工程网络计划的编制方法,习题班、冲刺班后期将在APP进行独家放送,敬请关注!

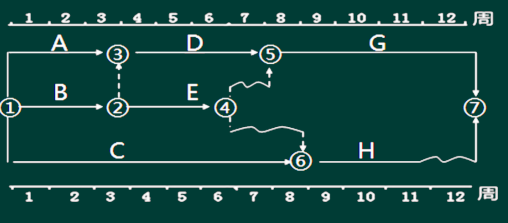

二、双代号时标网络计划

1.双代号时标网络计划是以时间坐标为尺度编制的网络计划,虚工作必须以垂直方向的虚箭线表示,以波形线表示工作的自由时差。


2.双代号时标网络计划的特点

(1)时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;

(2)时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差(无总时差)及关键线路(始终不出现波形线);

(3)在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;

三、单代号网络计划

单代号网络图是以节点及其编号表示工作,以箭线表示工作之间逻辑关系的网络图,并在节点中加注工作代号、名称和持续时间,以形成单代号网络计划 。工作之间的逻辑关系容易表达,且不用虚箭线 。箭线表示紧邻工作之间的逻辑关系,既不占用时间,也不消耗资源。


温馨提示:以上内容为233网校2016年精讲班课程讲义,若与2017年教材内容有冲突请以2017年教材内容为依据。转载请注明来源!

233网校习题班、冲刺班讲师讲义后期将在233网校APP进行独家放送,届时请考生扫码下载233网校APP进行查看!

相关阅读 一级建造师

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
