82.在项目的实施阶段,项目总进度应包括( )。
A.设计前准备阶段的工作进度
B.设计工作进度
C.工程物资采购工作进度
D.分包商进场进度
E.机械设备进场进度
83.关于双代号网络计划绘图规则的说法,正确的有( )。
A.网络图中必须要有虚工作
B.网络图必须正确表达各工作间的逻辑关系
C.网络图中一个节点只有一条箭线引入和一条箭线引出
D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线
E.单目标网络计划只有一个起点节点和一个终点节点

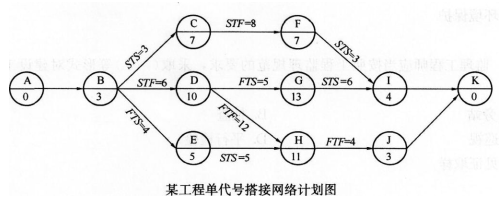

84.某单代号搭接网络计划如下图所示,正确的有( )。
A.该网络计划的关键线路有2条
B.D工作的最早完成时间为9
C.关键线路长度为28
D.E工作的总时差为0
E.F工作的最迟开始时间为14
85.下列进度控制的措施中,属于组织措施的有( )。
A.进行工程进度的风险分析
B.落实资金供应的条件
C.编制项目进度控制的工作流程
D.确定各类进度计划的审批程序
E.进行有关进度控制会议的组织设计
86.建设工程项目质量控制体系的质量控制制度包括( )。
A.报告审批制度
B.例会制度
C.协调制度
D.质量验收制度
E.质量责任制度
87.施工生产要素的质量控制,包括( )质量控制。
A.施工人员
B.材料设备
C.工艺方案
D.施工机械
E.设计文件
88.单位工程质量验收合格,应符合( )的规定。
A.所含分部工程的质量均应验收合格
B.质量控制资料基本完整
C.所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整
D.主要使用功能的抽查结果应符合相关专业质量验收规范的规定
E.观感质量应符合要求
89.施工质量事故处理的基本要求有( )。
A.质量事故的处理应达到安全可靠、不留隐患
B.施工中必须按照图纸和施工验收规范、操作规程进行
C.重视消除造成事故的原因,注意综合治理
D.要严格按照制度进行质量检查和验收
E.正确确定技术处理的范围和正确选择处理的时间和方法
90.在运用分层法对工程项目质量进行统计分析时,通常可以按照( )等分层方法取得原始数据。
A.施工时间
B.合同结构
C.产品材料
D.投资主体
E.地区部位
报考须知:2016年一级建造师报考条件 报考条件查询 考试报名时间
备考练习:2016年一级建造师章节练习 一级建造师每日一练 历年考试真题
2016年一级建造师高端班、VIP班级报名启动,233网校教研团队精心打造一级建造师高通过率套餐班,全程内部密训锁分,保障一次过关!(价格若有变动,请以网校的最新价格为准!)现在报名满2400减500,立即报名>>
VIP通关班 | 高端班 |
全科:¥2680 单科:¥780 报名
课程特色: 协议:全科通关,不过2017年免费重学 |
全科:¥4880 单科:¥1780 报名
课程特色: 协议:不限次免费重学保障,直到考试通过 |
加入233网校一级建造师QQ群(295329142),及时获取2016年一级建造师报考最新报考。扫描下方二维码下载233网校一级建造师APP,海量试题免费做,及时获取最新考试报考!
