一级建造师项目管理经典真题特训:项目进度控制

来源:233网校 2018-08-14 09:29:00
  • 第2页:多选1-8题

    二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)

    1.[2015年真题】建设工程项目总进度目标论证的主要任务有()。

    A.总进度规划编制

    B.工程实施条件分析

    C.工程实施策划

    D.项目总进度目标确定

    E.项目经济评价

    【答案】ABC

    【解析】本题涉及的考点是项目总进度目标论证的工作内容。总进度目标论证并不是单纯的总进度规划的编制工作,它涉及许多工程实施的条件分析和工程实施策划方面的问题。

    2.[2007年真题】与网络计划相比较,横道图进度计划法具有()特点。

    A.适用于手工编制计划

    B.工作之间的逻辑关系表达清楚

    C.能够确定计划的关键工作和关键线路

    D.计划调整只能用手工方式进行,工作量大

    E.适应于大型项目的进度计划系统

    【答案】AD

    【解析】本题涉及的考点是横道图进度计划的优缺点。其优点是:表达方式较直观,易看懂计划编制的意图。其缺点是:①工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;②适用于手工编制计划;③没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;④计划调整只能用手工方式进行,其工作量较大;⑤难以适应较大的进度计划系统。

    3.[2015年真题】在双代号网络图中,虚箭线的作用有()。

    A.指向

    B.联系

    C.区分

    D.过桥

    E.断路

    【答案】BCE

    【解析】本题考查的是双代号网络计划。虚箭线是实际工作中并不存在的一项虚工作,故他们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。选项BCE是正确的。

    4.[2012年真题】某工程双代号网络计划如下图所示(时间单位:d),图中已标出各项工作的最早开始时间ES和最迟开始时间LS。该计划表明()。


    A.工作1-3的总时差和自由时差相等

    B.工作2-6的总时差和自由时差相等

    C.工作2-4和工作3-6均为关键工作

    D.工作3-5的总时差和自由时差分别为2d和0d

    E.工作5-7的总时差和自由时差相等

    【答案】ABDE

    【解析】本题涉及的考点是双代号网络计划时间参数的计算。TF1—3=min{(4-2-0),(6-2-0))=2(d),FF1—3=4-2-0=2(d),因此选项A正确;TF2—6=11-4-4=3(d),FF2—6=11-4-4=3(d),因此选项B正确;关键线路为①→②→③→⑥→⑦,关键工作为工作1-2、工作3-6、工作6-7,因此选项C错误;TF3—5=min{14-5-4,11-5-4)=2(d),FF3—5=9-5-4=0(d),因此选项D正确;TF5—7=18-4-9=5(d),FF5—7=18-4-9=5(d),因此选项E正确。

    5.[2011年真题】关于双代号工程网络计划说法正确的有()。

    A.总时差最小的工作为关键工作

    B.关键线路上允许有虚箭线和波形线的存在

    C.网络计划中以终点节点为完成节点的工作,其自由时差和总时差相等

    D.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值

    E.每项工作的自由时差为零,其总时差必为零

    【答案】ABE

    【解析】本题涉及的考点是双代号网络计划。双代号网络计划中总时差最小的工作是关键工作。关键线路上可以存在虚线但不允许存在波形线。总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。以网络计划终点为完成节点的工作,其自由时差等于计划工期与本工作最早完成时间之差。其他工作的最迟完成时间等于各紧后工作的最迟开始时间的最小值。当工作的总时差为零时,其自由时差必然为零。

    6.[20J0年真题】当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择()。

    A.缩短持续时间而不影响质量和安全的工作

    B.有多项紧前工作的工作

    C.有充足备用资源的工作

    D.缩短持续时间所增加的费用相对较少的工作

    E.单位时间消耗资源量大的工作

    【答案】ACD

    【解析】当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。在选择缩短持续时间的关键工作时,宜考虑下述因素:①缩短持续时间而不影响质量和安全的工作;②有充足备用资源的工作;③缩短持续时间所需增加的费用相对较少的工作等。

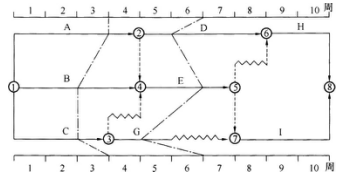

    7.[2011年真题】某分部工程时标网络计划如下图所示,当计划执行到第3周末时和第6周末时,检查得到的实际进度如图中的实际进度前锋线所示,该图说明()。


    A.工作A和工作D在第4周至第6周内实际进度正常

    B.工作B和工作E在第4周至第6周内实际进度正常

    C.第3周末检查时预计工期拖后一周

    D.第6周末检查时工作G实际进度拖后一周

    E.第6周末检查时预计工期拖后一周

    【答案】CE

    【解析】本题涉及的考点是采用前锋线法检查实际进度。工作A和工作D在第4周至第6周内实际进度不正常,总体上拖后1周;故选项A说法错误。工作B和工作E在第4周至第6周内实际进度不正常,总体上赶工1周;故选项B说法错误。第3周末检查时,关键工作B拖后1周,预计工期拖后1周;故选项C说法正确。第6周末检查时,工作G实际进度拖后2周;故选项D说法错误。第6周末检查时,关键工作D拖后1周,预计工期拖后1周;故选项E说法正确。

    8.[2010年真题】关于建设工程项目进度控制措施的说法,正确的有()。

    A.各类进度计划的编制程序、审批程序属于组织措施的范畴

    B.管理措施主要涉及管理的思想、方法和承发包模式

    C.风险管理属于进度控制管理措施的范畴

    D.应用信息技术属于进度控制管理措施的范畴

    E.在工程进度受阻时,应首先对有无设计变更的可能性进行分析

    【答案】ABCD

    【解析】本题涉及的考点是进度控制措施。控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组织措施是最重要的措施。如果对一个建设工程的项目管理进行诊断,首先应分析其组织方面存在的问题。选项E,在工程进度受阻时,应首先对有无设计变更的可能性进行分析,“设计变更”属于技术方面,不属于组织方面,所以选项E的说法是错误的。

    更多一级建造师模拟试题、一级建造师考试真题等辅导资料请关注233网校一级建造师网(www.233.com/jzs1/

    相关推荐:

    2018年一级建造师考试题库免费试题在线测试

    2004-2017年一级建造师考试真题及答案

    讲师备考:2018一级建造师考试网校课程已经全面上新,锁定全新考点,助力2018一建考试顺利通关!取证班重学报名,报名试听>>

    添加一建学习群或学霸君

    领取资料&加备考群

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    拒绝盲目备考,加学习群领资料共同进步!

    一级建造师书店
    互动交流
    扫描二维码直接进入一建微信公众号

    微信扫码关注公众号

    获取更多考试资料
