1Z203000 建设工程项目进度控制
本章经典真题【真题解析班免费听>>】
一、单项选择题(每题的备选项中,只有1个最符合题意)
1.[2013年真题】项目进度控制的主要工作环节中,首先应进行的工作是()。
A.编制进度计划
B.分析和论证进度目标
C.定期跟踪进度计划的执行情况
D.采取纠偏措施
【答案】B
【解析】本题考查的是项目进度控制的主要工作环节。项目进度控制的主要工作环节有三个,依次是:①进度目标的分析和论证;②编制进度计划;③进度计划的跟踪检查与调整。
2.[2015年真题】建设工程项目在施工时盲目赶工,会导致()。
A.安全事故发生的概率减小
B.施工成本增加的概率减小
C.文明施工实现的概率增加
D.质量事故发生的概率增加
【答案】D
【解析】本题考查的是项目进度控制的目标。不是正常有序的施工,而盲目赶工,难免会导致施工质量问题和施工安全问题的出现,并且会引起施工成本的增加。
3.[2010年真题】施工方应视项目特点和进度控制的需要,编制()。
A.项目动用前准备工作计划
B.施工进度计划
C.设计进度计划
D.主要设备采购工作计划
【答案】B
【解析】在进度计划编制方面,施工方应视项目的特点和施工进度控制的需要,编制深度不同的控制性和直接指导项目施工的进度计划,以及按不同计划周期编制的计划。
4.[2011年真题】建设工程项目进度计划系统分为总进度计划、子系统进度计划和单项工程进度计划,这是根据进度计划的不同()编制的。
A.功能
B.深度
C.周期
D.编制主体
【答案】B
【解析】本题涉及的考点是由不同深度的计划构成的进度计划系统。由不同深度的计划构成的进度计划系统包括:①总进度规划(计划);②项目子系统进度规划(计划);③项目子系统中的单项工程进度计划等。
5.[2011年真题】关于项目进度控制的说法,正确的是()。
A.进度控制必须要保证工程质量和成本
B.进度目标的分析和论证是进度控制的首要工作
C.项目进度控制的依据是实施性进度计划
D.进度计划软件是基于横道图原理开发的
【答案】B
【解析】本题涉及的考点是建设工程项目进度目标控制的内容。在进行建设工程项目总进度目标控制前,首先应分析和论证进度目标实现的可能性。建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,是项目进度控制的依据。进度计划软件是在工程网络计划原理的基础上编制的。
6.[2015年真题】关于大型建设工程项目总进度目标论证的说法,正确的是()。
A.大型建设工程总进度目标论证的核心工作是编制总进度纲要
B.大型建设工程总进度目标论证首先开展的工作是调查研究和收集资料
C.大型建设工程总进度目标的确定应在项目的实施阶段进行
D.若编制的总进度计划不符合项目的总进度目标,应调整总进度目标
【答案】B
【解析】本题涉及的考点是项目总进度目标论证的工作内容。在进行建设工程项目总进度目标控制前,首先应分析和论证进度目标实现的可能性;大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。
7.[2013年真题】根据建设工程项目总进度目标论证的工作步骤,在完成“项目结构分析”工作之后应立即进行的工作是()。
A.调查研究和收集资料
B.进度计划系统的结构分析
C.项目的工作编码
D.编制各层进度计划
【答案】B
【解析】本题涉及的考点是项目总进度目标论证的工作步骤。建设工程项目总进度目标论证的工作步骤如下:①调查研究和收集资料;②进行项目结构分析;③进行进度计划系统的结构分析;④确定项目的工作编码;⑤编制各层(各级)进度计划;⑥协调各层进度计划的关系和编制总进度计划;⑦若所编制的总进度计划不符合项目的进度目标,则设法调整;⑧若经过多次调整,进度目标无法实现,则报告项目决策者。
8.[2015年真题】关于虚工作的说法,正确的是()。
A.虚工作只在双代号网络计划中存在
B.虚工作一般不消耗资源但占用时间
C.虚工作可以正确表达工作间逻辑关系
D.双代号时标网络计划中虚工作用波形表示
【答案】C
【解析】本题考查的是双代号网络计划,在双代号网络图中,为了正确的表达图中工作之间的逻辑关系,往往需要应用虚箭线,虚箭线是实际工作中不存在的一项虚工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用,双代号时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,所以选项C正确。

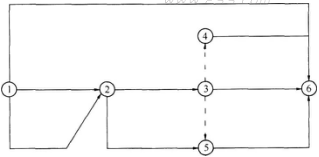

9.[2014年真题】某双代号网络图如下图所示,存在的错误是()。
A.工作代号相同
B.出现无箭头连线
C.出现无箭头节点箭线
D.出现多个起点节点
【答案】A
【解析】工作①-②,用两条箭线表示是错误的,在双代号网络图中每一项工作都必须用一条箭线和两个代号表示。
10.[2014年真题】某双代号网络图如下图所示,正确的是()。
A.工作C、D应同时开始
B.工作B的紧后工作只有C、D
C.工作C、D完成后即可进行工作G
D.工作D完成后即可进行工作F
【答案】C
【解析】本题涉及的考点是双代号网络图的相关知识。工作C、 D为平行工作,不一定要同时完成。故选项A错误。工作B的紧后工作有工作C、D、E,故选项B错误。工作C、D为工作G的紧前工作,当两项工作均完成后即可进行工作G,故选项C正确。工作C完成后即可进行工作F,故选项D错误。
11.[2014年真题】某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10d(计算坐标系,下同),最迟完成时间为18d,持续时间为15d;D工作最早完成时间为18d,最迟完成时间为20d,持续时间为6d;该工作与C工作间的时间间隔为2d,与D工作间的时间间隔为4d,则该工作的总时差为()d。
A.3
B.4
C.5
D.6
【答案】C
【解析】本题涉及的考点是单代号网络计划时间参数的计算。该工作的总时差等于该工作的各个紧后工作的总时差与该工作与其紧后工作之间的时间间隔之和的最小值。工作C的总时差=最迟开始时间-最早开始时间=(18-5-10)=3(d)。工作D的总时差=最迟完成时间-最早完成时间=(20-18)=2(d)。该工作的总时差=min{2+3,4+2}=5(d)。

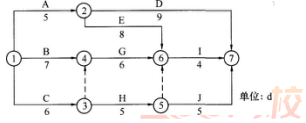

12.[2013年真题】某分部工程双代号网络计划如下图所示,则工作C的自由时差为()d。
A.1
B.2
C.3
D.0
【答案】D
【解析】本题涉及的考点是双代号网络计划自由时差的计算。有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减去本工作最早完成时间所得之差的最小值。工作C的自由时差=min{7-6,6-6)=0。
13.[2016年真题】某双代号网络计划中,工作A有两项紧后工作B和C,工作B和工作C的最早开始时间分别为第13天和第15天,最迟开始时间分别为第19天和第21天;工作A与工作B和工作C的间隔时间分别为0天和2天。如果工作A实际进度拖延7天,则()。
A.对工期没有影响
B.总工期延长1天
C.总工期延长2天
D.总工期延长3天
【答案】B
【解析】根据题意,工作A的总时差为6天,如果A的实际进度延误7天,影响总工期1天。

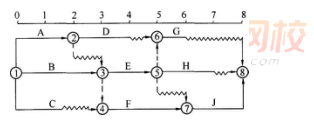

14.【2012年真题】某工程双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为()周。
A.0
B.2
C.3
D.1
【答案】D
【解析】本题涉及的考点是双代号时标网络计划总时差的计算。总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作A的紧后工作为工作D、E、F,TFD=1+2=3(周),TFE=min{2+0,1+1,0+1)=1(周),
工作F为关键工作,总时差为0,因此TFA=min{3+0,1+1,0+1)=1(周)。
15.[2015年真题】运用建设工程的项目信息门户辅助施工项目进度控制,属于进度控制的()措施。
A.技术
B.管理
C.经济
D.组织
【答案】B
【解析】本题考查的是项目信息门户。项目信息门户指的是建设工程的项目信息门户,它可用于各类建设工程的管理,属于管理措施。
