三、案例分析题(共4题,每题20分)
(一)
背景资料

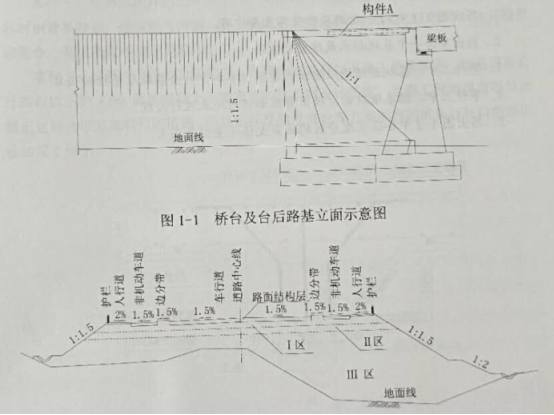

某公司承建一项路桥结合城镇主干路工程。桥台设计为重力式U型结构,基础采用扩大基础,持力层位于砂质黏土层,地层中有少量潜水;台后路基平均填土高度大于5m。场地地质自上而下分别为腐植土层、粉质黏土层、砂质黏士层、砂卵石层等。桥台及台后路基立面如图1-1所示,路基典型横断面及路基压实度分区如图1-2所示。
图1-2路基典型横断面及路基压实度分区示意图
施工过程中发生如下事件:
事件一:桥台扩大基础开挖施工过程中,基坑坑壁有少量潜水出露,项目部按施工方案要求,采取分层开挖和做好相应的排水措施,顺利完成了基坑开挖施工。
事件二:扩大基础混凝土结构施工前,项目部在基坑施工自检合格的基础上,邀请监理等单位进行实地验槽,检验项目包括:轴线偏位、基坑尺寸等。
事件三:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路段原地面横向坡度陡于1:5。在路基填筑施工时,项目部对原地面的植被及腐殖土层进行清理,并按规范要求对地表进行相应处理后,开始路基填筑施工。
事件四:路基填筑釆用合格的黏性土,项目部严格按规范规定的压实度对路基填土进行分区如下:①路床顶面以下80cm范围内为I区;②路床顶面以下80cm~150cm范围内为II区③床顶面以下大于150cm为III区。
【问题】
1.写出图1-1中构件A的名称及其作用。
2.指出事件一中基坑排水最适宜的方法。
3.事件二中,基坑验槽还应邀请哪些单位参加?补全基坑质里检验项目
4.事件三中,路基填筑前,项目部应如何对地表进行处理?
5.写出图1-2中各压实度分区的压实度值(重型击实)。
【参考答案】
1.A一桥头搭板;作用:防止桥梁与道路连接部分的不均匀沉降,设置在桥台或悬臂梁板端部和填土之间,随着填土的沉降而能够转动。车辆行驶时可起到缓冲作用,防止桥头跳车。
2.可采取集水明排的方式进行潜水的梳排。
3.基坑验槽还应邀请:建设单位、勘察单位、设计单位。
基坑检验项目为:地基承载力、基底高程。
4.当原地面横坡陡于1:5时,应修成台阶形式,每级台阶宽度不得小于1.0m,台阶顶面应向内倾斜。
5.I区压实度:≥95%;Ⅱ区压实度:≥93%;III区压实度:>90%(参见教材P270。)
