您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 市政公用工程辅导 > 市政公用工程历年真题

2019年二级建造师市政工程真题及答案(完整版)

来源:233网校 2019-05-27 12:07:00

案例三

背景资料

某施工单位承建一项城市污水主干管道工程,全长1000m。设计管材采用Ⅱ级承插式钢筋混凝土管,穿道内径d100mm,壁厚100mm:沟槽平均开挖深度为3m。底那开挖宽度设计无要求,场地地层以硬塑粉质黏主为主,土质均匀,地下水位于槽底设计标高以下,施工期为早季项目部编制的施工方案明确了下划事项:

(1)将管道的施工工序分解为:

①沟槽放坡开挖:

②砌筑检查井:

③下(布)管:

④管道安装:

⑤管道基础与垫层:

⑥沟槽回填:

⑦闭水试验:

施工エ艺流程:①-A-③→④→②→B→C.

(2)根据现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为500mm,沟槽边坡坡度为1:0.5。

(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井等构筑物对土方量估算值的影响)。

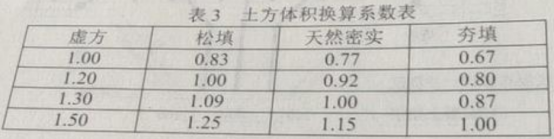

(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表3

《土方体积换算系数表》估算。外运用土方车辆容量为10m3/车·次,外运些价为100元/车·次。

2019年二级建造师市政工程真题及答案

问题:

1.写出施工方案(1)中管道施工工艺流程中A、B、C的名称。(用背景资料中提供的序号

①-⑦或工序名称做答)

2.写出确定管道沟槽边坡坡度的主要依据。

3.写出施工方案(3)中“三检制”的具体内容。

4.根据施工方案(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积)及土方外运的直接成本。

5.简述本工程闭水试验管段的抽取原则。

参考答案:

1.A-⑤;B-⑦;C一⑥

2.地质条件和土的类别,坡顶荷载情况,地下水位,开挖深度

3.班组自检、工序或工种间互检、专业检查专检

4.(1)沟槽开挖土方里=沟槽断面面积×沟槽长度

=(沟槽顶宽+沟槽底宽)×平均开挖深度÷2×沟槽长度

=[(3÷2×2+0.5×2+1000+100×2)+(0.5×2+1000+100×2)]×3÷2×1000=11100m3

(2)根据土方体积换算系数表,土方天然密实体积为11100m3,虚方体积为11100×130=14430m3

土方外运直接成本=14430÷10×100=144300(元)

5.本工程管径大于700mm,所以可按井段数里抽样选取1/3进行试验;试验不合格时,抽样井段数里应在原抽样基础上加倍进行试验。

编辑推荐:2019二级建造师考试成绩查询时间|历年合格标准

233网校各科老师考后讲解2019年二级建造师真题及答案,分析出题方向及难度,参透考题命题。点击立即听真题答案讲解>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
