    (三)

    背景资料

    某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:合同工期8个月,签约合同价为1280万元。

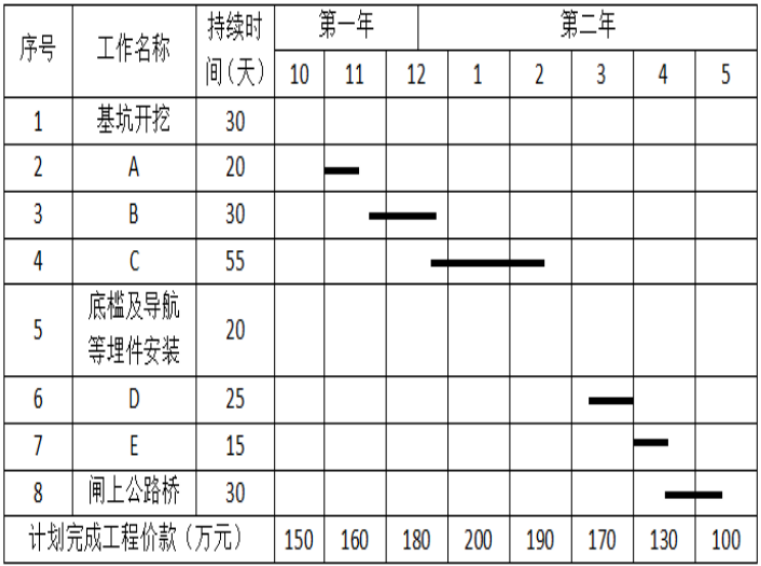

    监理人向承包人发出的开工通知中载明的开工时间为第一年10月1日。闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划见图3(每月按30天计,不考虑工作之间的搭接)。

    2020二级建造师水利水电工程管理与实务真题答案

    施工过程中发生如下事件:

    事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人审批。

    事件2:经监理人确认的截至第一年12月底、第二年3月底累计完成合同工程价款分别为475万元和1060万元。

    2020二级建造师水利水电工程管理与实务真题答案

    事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提交了相关证明材料。

    问题

    1.指出图3中A、B、 C、 D、E分别代表的工作名称:分别指出基坑开挖和底槛及导轨等埋件安装两项工作的计划开始时间和完成时间。

    2.事件1中,除测量基准点外,发包人还应提供哪些基准资料?承包人应在收到发包人提供的基准资料后多少天内向监理人提交施工控制网资料?

    3.分别写出事件2中,截至第一年12月底、第二年3月底的施工进度进展情况(用“实际比计划超前或拖后x x万元”表述)。

    4.事件3中,承包人向监理人提交的完工付款申请单的主要内容有哪些?

    参考答案:

    1.(1)A闸底板垫层混凝土;B闸底板混凝土;C闸墩混凝土;D门槽二期混凝土;E闸门安装及调试;

    (2)基坑开挖工作的计划开始时间为第一年10月1日,计划完成时间为第一年10月30日;底槛及导轨等埋件安装的计划开始时间为第二年2月16日,计划完成时间为第二年3月5日。

    2.

    (1)基准线和水准点及其相关资料;

    (2)28天。

    3.累计完成合同工程价款实际比计划拖后15万元(475-150-160-180);

    累计完成合同工程价款实际比计划超前10万元(1060-150-160-180-200-190-170)。

    4. 完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的完工付款金额。

    (四)

    背景资料

    某水利工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。合同约定:合同工期20个月,以已标价工程量清单中土方工程所含子目为单元,对柴油进行调差。调差子目完工后,若其施工期间工程所在地造价信息(月刊)载明的柴油价格平均值超过中标价中柴油价格的5%时,超出5%以上部分予以调差。招标及合同管理过程中发生如下事件:

    事件1:投标人A编制的投标报价表由主表和辅表组成,其中主表由投标总价、工程项目总价表、零星工作项目清单计价表等组成。编标人员建议零星工作项目清单计价表中的单价适当报高价。

    事件2:在投标截止时间前投标人B提交了调价函(一正二副),将投标总价由3000万元下调至2900万元,其他不变。调价函按招标文件要求签字、盖章、密封、装订、标识后,递交至投标文件接收地点。

    事件3:合同谈判时,合同双方围绕项目经理是否应该履行下述职责进行商讨:

    ①组织提交开工报审表;②组织编制围堰工程专项施工方案,并现场监督实施;③组织开展二级安全教育培训;④组织填写质量缺陷备案表;⑤签发工程质量保修书;⑥组织编制竣工财务决算;⑦组织提交完工付款申请单。

    事件4:中标价中,土方开挖工程柴油消耗定额为0.14kg/m³,柴油价格3元/kg。土方开挖工程施工期4个月,合同工程量100000m³,实际开挖工程量110000m³,按施工图纸计算的工程量为108000m³。施工期间工程所在地造价信息(月刊)载明的4个月柴油价格分别为3.0元/kg、3.2元/kg、3.5元/kg、3.1元/kg。

    问题:

    1.事件1中,除已列出的表格外,投标报价主表还应包括哪些表格?编标人员的建议是否合理?说明理由。

    2.事件2中,投标人B提交的调价函有哪些不妥?说明理由。

    3.事件3商讨的职责中,哪些属于项目经理职责范围?

    4.事件4中,土方开挖子目应当按哪个工程量进行计量?说明理由。分析计***该子目承包人应得的调差金额(单位:元,保留小数点后两位)。

    233网校参考解析:

    1.(1)分类分项工程量清单计价表;措施项目清单计价表;其他项目清单计价表。

    (2)合理;计日工单价可高报。

    2. 不妥之处一:一正二副,应该满足招标文件要求的份数,不得少于一正四副;

    不妥之处二:将投标总价3000万元下调至2900万元,其他不变;投标人在投标截止时间前修改投标函中的投标报价,应同时修改“工程量清单”中的相应报价,并附修改后的单价分析表(含修改后的基础单价计算表)或措施项目表(临时工程费用表)。

    3. ①组织提交开工报审表;③组织开展二级安全教育培训;⑦组织提交完工付款申请单。

    4. (1)应当按施工图纸计算的工程量为108000m³进行计量。一般土方开挖、淤泥流砂开挖、沟槽开挖和柱坑开挖按施工图纸所示开挖轮廓尺寸计算的有效自然方体积以立方米为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。

    (2)756.00元。

    4个月柴油平均价格为3.2元/kg;单位土方开挖柴油调差价格:0.14×(3.2-3×1.05)=0.007元/m³;承包人应得的调差金额:108000×0.007=756.00元。

    2020年二级建造师考试将于10月31日、11月1日举行,各位考生可以进入2020年二级建造师真题及答案估分、对答案!【进入2020二建真题答案专题>>

    二建真题答案微信交流

    扫码进入2020二建真题交流微信群

    2020二建真题估分小程序

    相关推荐:2020二建报考人数统计,看有多少人与你竞争

    各省2020年二级建造师考试成绩查询时间及入口|历年合格分数线

    二级建造师考点、难点太多记不住?!2021年二级建造师钻石班来袭,233网校老师带你读薄教材,举一反三,学习做题更有效率!点击马上听课>>

    添加二级建造师学习群或学霸君

    领取资料&加备考群

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    233网校官方认证

    扫码加学霸君领资料

    233网校官方认证

    扫码进群学习

    拒绝盲目备考,加学习群领资料共同进步!

    互动交流
    扫描二维码直接进入

    微信扫码关注公众号

    获取更多考试资料
