2020二建《水利水电工程管理与实务》真题及答案解析(多选题)
微信扫描图片二维码,实时估分>>
案例分析题 (每题20分,共4题,共80分,根据所给材料回答问题。)
(一)
背景资料

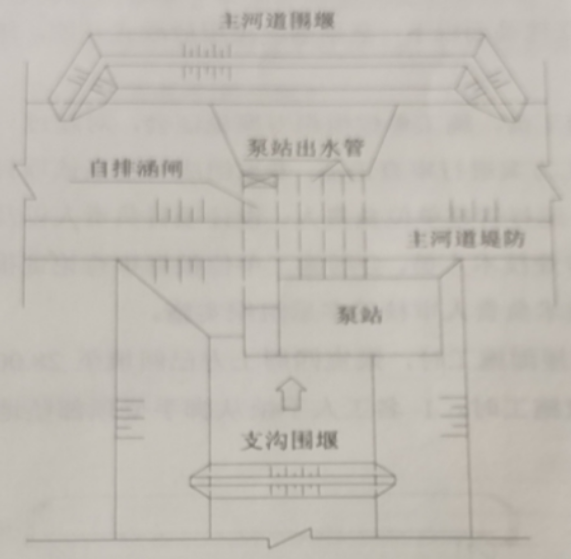

某小型排涝枢纽工程,由排涝泵站、自排涵闸和支沟口主河道堤防等建筑物组成。泵站和自排涵闸的设计排涝流量均为9.0m³/s,主河道堤防级别为3级。排涝枢纽平面布置示意图见图1。
根据工程施工进度安排,本工程利用10月~次年4月一个非汛期完成施工,次年汛期投入使用。
支沟口主河道堤防采用黏性土填筑,现场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。
问题
1.分别写出自排涵闸、主河道围堰和支沟围堰的建筑物级别。
2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?
3.列出本工程从围堰填筑至工程完工时段内,施工关键线路上的主要施工项目。
4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。
233网校参考解析:
1. 自排涵闸:3级(穿堤永久性水工建筑物级别,不低于堤防级别);主河道围堰:5级;支沟围堰:5级。
2.一次拦断河床围堰法导流;设计洪水的静水位、波浪爬高和安全超高。
3.主河道和支沟围堰填筑、主河道堤防的开挖和基础处理、自排涵闸施工、泵站出水管施工、主河道堤防填筑。
4. 铺料、整平与压实;改善料场的排水条件和采取防雨措施;将含水量偏高的土料进行翻晒处理,或采取轮换掌子面。
(二)
背景资料
某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0m³/s,站内安装4台卧式双吸离心泵和1台最大起重量为16t的常规桥式起重机,泵站纵剖面如图2所示,泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为28.00m,施工期地下水位为25.10m.施工单位采用管井法降水,保证基坑地下水位在建基面以下:泵站基坑采用放坡式开挖,开挖边坡1:2.。施工过程中发生如下事件:
事件1:工程施工前,施工单位组织专家论证,对超过一 定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审核签字后组织实施。
事件2:在进行屋面施工时,泵室四周土方已填至28.00m高程。某天夜间在进行屋面混凝土浇筑施工时,1名工人不慎从脚手架顶部坠地死亡, 发生高处坠落事故。

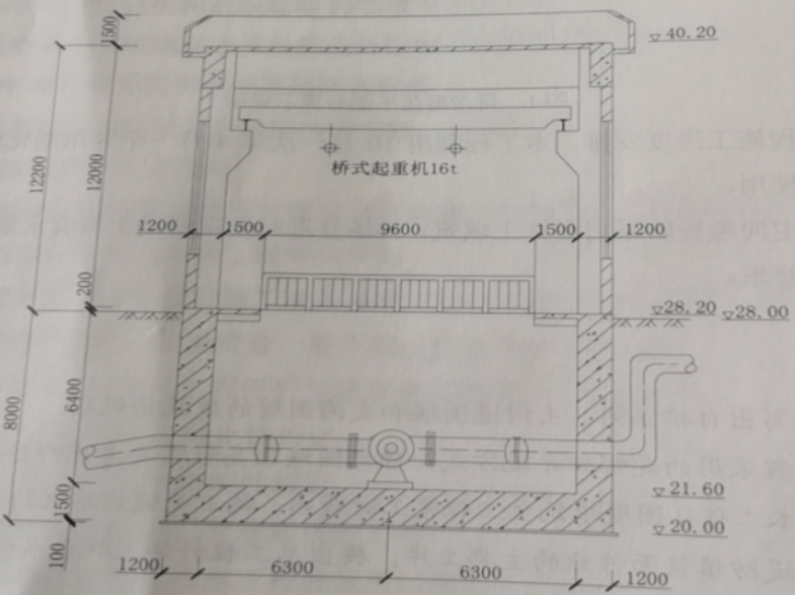

图2 泵站纵剖面图(高程以m计,尺寸以mm计)
问题
1.根据《水利水电工程施工安全管理导则》(SL721 2015), 背景资料中超过一定规模的危险性较大的单项工程包括哪些?
2.根据《水利水电工程施工安全管理导则》(SL721-2015),指出事件1中的不妥之处,简要说明正确做法。
3.什么是高处作业?说明事件2中高处作业的级别和种类。
4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几级?事件2中的生产安全事故属于哪一级?
233网校参考解析:
1、深基坑工程(基坑的土方开挖、支护、降水工程),泵站墩墙混凝土模板工程及支撑体系。
2、不妥之处1:专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。
正确做法:专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。
不妥之处2:经项目法人技术负责人审核签字后组织实施。
正确做法:施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
3、(1)凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。
(2)二级,特殊高处作业中的夜间高处作业。
4、(1)特别重大事故、重大事故、较大事故和一般事故4个等级;
(2)一般事故。
