【背景资料】

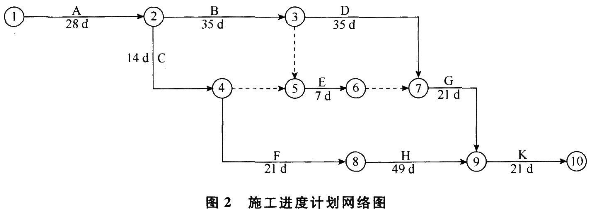

二.某建筑工程施工进度计划网络图如图2所示。

2017二级建造师考试建筑工程全真模拟试卷

施工中发生了以下事件:

事件1:工作A因设计变更停工10d。

事件2:工作B因施工质量问题返工,延长工期7d。

事件3:工作E因建设单位供料延期,推迟3d施工。

事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。

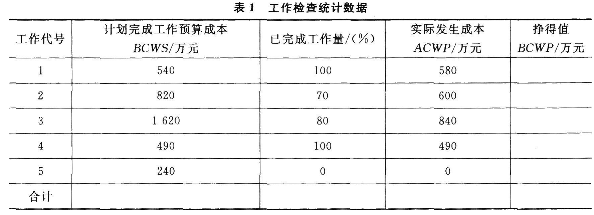

在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查,统计数据见表1。

2017二级建造师考试建筑工程全真模拟试卷

35.本工程计划总工期和实际总工期各为多少天?

【答案】本工程计划总工期=28+35+35+21+21=140(d),实际总工期=140+10+7=157(d)。

36.施工总承包单位可否就事件1至事件3获得工期索赔?分别说明理由。

【答案】施工总承包单位可否就事件1至事件3获得工期索赔的判定及理由如下:

(1)事件1可以获得工期索赔。

理由:工作A是因设计变更而停工,应由建设单位承担责任,且工作A属于关键工作。

(2)事件2不可以获得工期索赔。

理由:工作B是因施工质量问题返工,应由施工总承包单位承担责任。

(3)事件3不可以获得工期索赔。

理由:工作E虽然是因建设单位供料延期而推迟施工,但工作E不是关键工作,且推迟

3d未超过其总时差,不影响工期。

37.施工现场焊、割作业的防火要求有哪些?

【答案】施工现场焊割作业的防火要求:

(1)焊工必须持证上岗,无证者不准进行焊割作业;

(2)属一、二、三级动火范围的焊、割作业,未经办理动火审批手续,不准进行焊割作业;

(3)焊工不了解焊割现场周围情况,不得进行焊割作业;

(4)焊工不了解焊件内部是否有易燃、易爆物时,不得进行焊割作业;

(5)各种装过可燃气体、易燃液体和有毒物质的容器,未经彻底清洗或未排除危险之前,不准进行焊割作业;

(6)用可燃材料对设备做保温、冷却、隔声、隔热的,或火星能飞溅到的地方,在未采取切实可靠的安全措施之前,不准焊割作业。

(7)有压力或密闭的管道、容器,不准焊割作业;

(8)焊、割部位附近有易燃易爆物品,在未作清理或未采取有效的安全防护措施前,不准焊割作业;

(9)附近有与明火作业相抵触的工种在作业时,不准焊割作业;

(10)与外单位相连的部位,在没有弄清有无险情或明知存在危险而未采取有效的措施之前,不准焊割作业。

38.计算截至第110天的合计BCWP值。

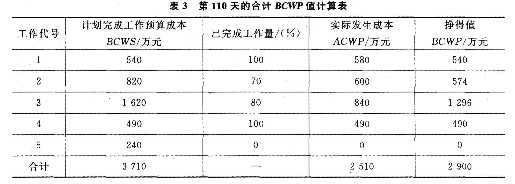

【答案】计算截至第110天的合计BCWP值,见表3。

2017二级建造师考试建筑工程全真模拟试卷

截至第110天的合计BCWP值为2900万元。

39.计算第110天的成本偏差CV值,并做CV值结论分析。

【答案】第110天的成本偏差CV=BCWP-ACWP=2900-2510=390(万元)。

CV值结论分析:由于成本偏差为正,说明成本降低390万元。

40.计算第110天的进度偏差SV值,并做SV值结论分析。

【答案】第110天的进度偏差SV=BCWP-BCWS=2900-3710=-810(万元)。

SV值结论分析:进度偏差为负,说明进度延误,相应费用为810万元。

编辑推荐

2017二级建造师考试临考冲刺试卷

二级建造师最后一月突击通关,必听冲刺班、习题班,针对性讲解必考点、重难点以及典型考题,解题技巧都在这。立马点击听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
