三、案例分析题(共4大题,每题20分)
31、根据背景资料,回答31-46题。

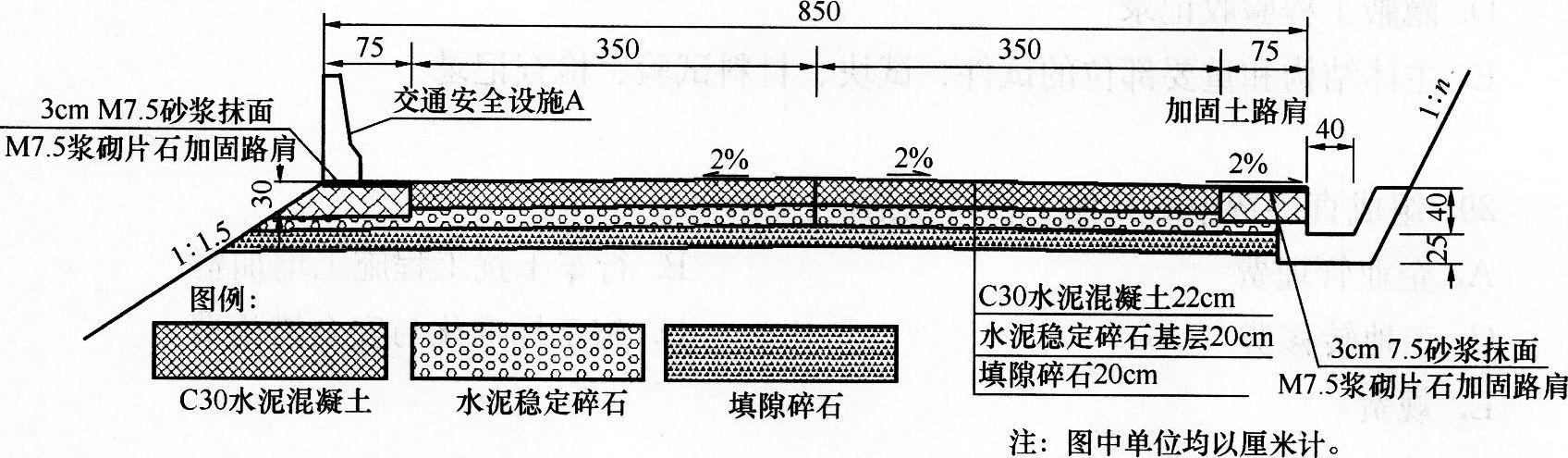

某施工单位承接了长42.5kin的山区二级公路路面施工,路线右侧濒临花溪河,属于沿溪线,河流的常水位3~4m深。路面结构如下图所示。

在填隙碎石的施工过程中,施工单位选择湿法施工。现将施工单位对湿法施工的部分技术要点摘录如下:①在备料时,对集料的颗粒组成不做级配要求,集料最大粒径为铺筑厚度的0.5~0.7倍。②采用单层铺筑,严格按填隙碎石施工工艺流程组织施工。③在“碾压滚浆”工序中,在无超高的平曲线路段与直线路段,碾压从公路中心开始,逐渐错轮向两侧路肩进行。④在设超高的曲线路段,碾压从公路内侧路肩开始,逐渐错轮向公路外侧路肩进行。填隙碎石底基层施工完成后,施工单位根据《公路工程质量检验评定标准》JTG F80/1--2004,对以下项目进行实测检验:压实度(△)、弯沉值、平整度、厚度(△)。为保障行车安全,公路沿线填方高度超高6m的路段以及临河危险路段,在路基边缘设置了交通安全设施A。
写出施工单位选择的填隙碎石施工方法的理由。


32、 逐条判断填隙碎石施工技术要点是否正确?并说明理由。


33、 指出图中A的名称,简述其主要作用。


34、 写出填隙碎石实测检验项目的漏项。

35、根据背景资料,回答35-50题。

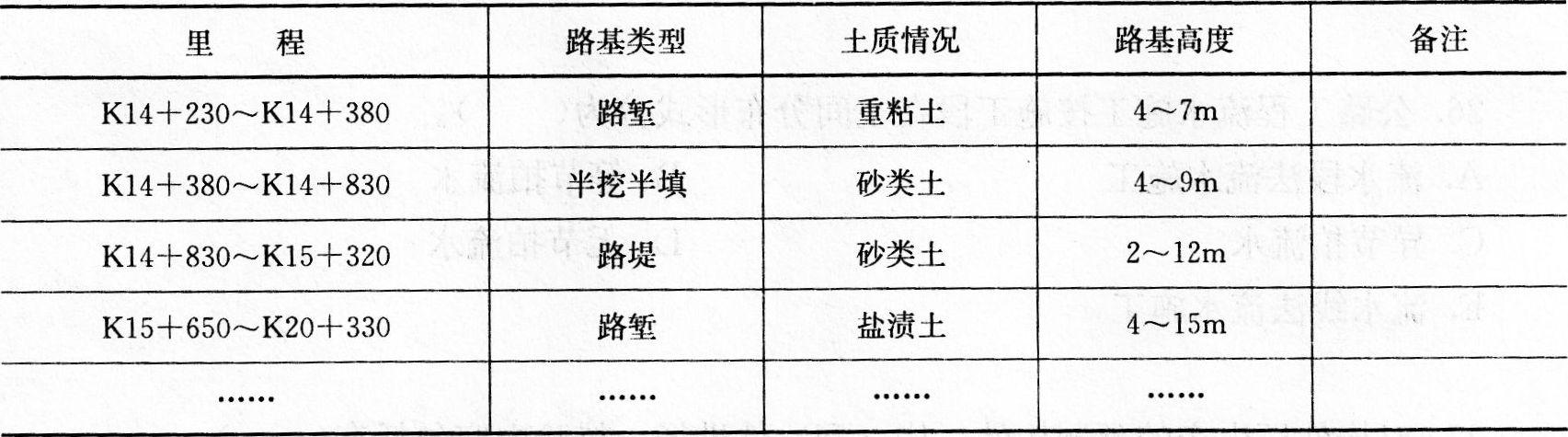

某施工单位承包了二级公路H合同段路基工程,本合同段有填有挖,且需以挖做填,施工跨越雨期,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细考察,并编制雨期施工计划。其中,部分路段资料如下表:

正式开工前先做好路基临时排水。雨期路堤填筑工艺按"四区段八流程"组织,采用震动压路机压实。填料利用挖方土作填料,选用砂类土和重粘土等,做到随挖随填及时压实。雨期路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通,挖方边坡一次挖到设计坡面,尽量控制超挖。
表中的4个路段,不宜在雨期施工的有哪些?


36、 指出路堤填筑的错误做法。说明理由。


37、 路堤填筑"四区段"是指哪四个区段?


38、 指出路堑开挖的错误做法。说明理由。

39、根据背景资料,回答39-54题。

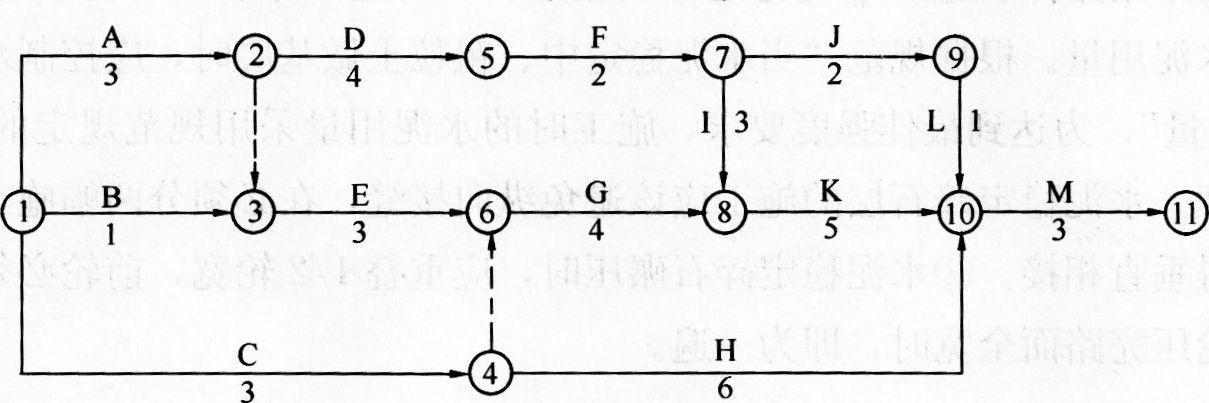

某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划(初始计划)如下图所示(时间单位:月)。

施工过程中发生下列事件:
事件一:开工后,建设单位提出工程变更,致使工作E的持续时问延长2个月,吊装机械闲置30台班。
事件二:工作E由于业主的要求需要进行工程变更。
事件三:在施工过程中,施工单位对隧道进行了监控量测。在监控量测数据的处理中,发现“周边位移一时间曲线”出现了反弯点。
确定初始计划的总工期,并确定关键线路及工作E的总时差。


40、 事件一发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
