您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 公路工程辅导 > 公路工程模拟试题

2014年二级建造师考试《公路工程》终极冲刺试卷(5)

来源:233网校 2014-05-06 16:23:00
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
41、 事件二发生后,请简要叙述工作E变更后的价格调整思路。


42、 事件三的过程中,针对在监控量测数据的处理中,发现“周边位移一时间曲线”出现了反弯点,请问施工单位该如何处理?

43、根据背景资料,回答43-58题。

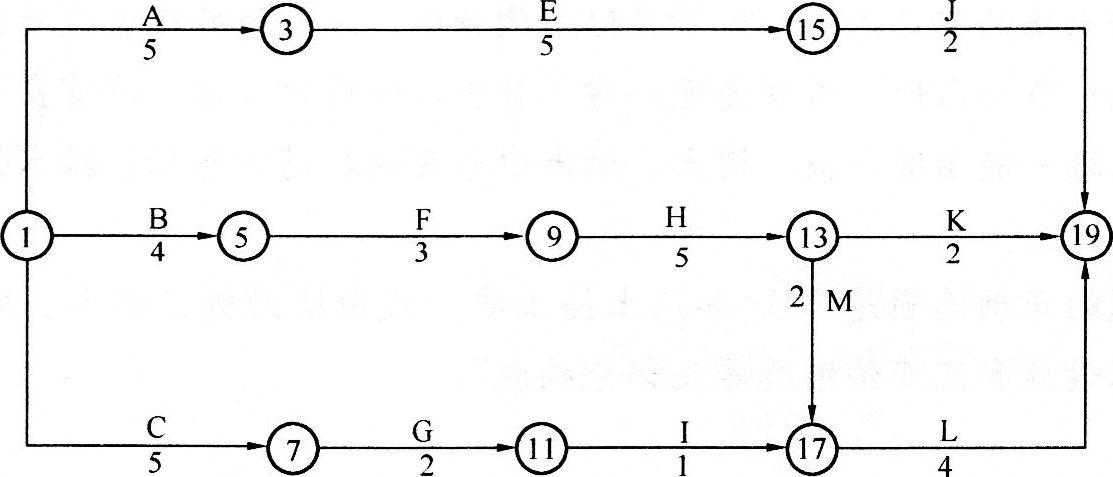

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。

由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。
请绘出调整后的网络进度计划图。


44、 如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?


45、 该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。请问设计变更应该履行哪些手续?


46、 工作G完成后,由于业主变更施工图纸,使工作l停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少万元(已知工作l赶工费每月12.5万元)?说明理由。

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
