2015年二级建造师建设工程施工管理讲义(十)
2Z102036合同价款期中支付

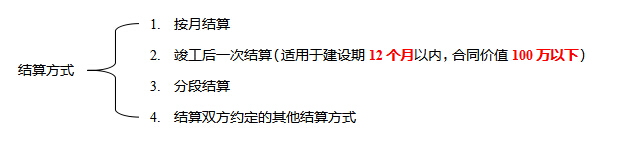

一、合同价款的主要结算方式:
二、预付款的支付与抵扣
1、预付款的额度:包工包料工程的预付款的支付比列不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。
2、承包人应在签订合同或向发包人提供与预付款等额的预付款保函后向发包人提交预付款支付申请。发包人应在收到支付申请的7天内进行核实后向承包人发出预付款支付证书,并在签发支付证书后的7天内向承包人支付预付款。
3.发包人拨付给承包人的工程预付款属于预支的性质。发包人应在预付款扣完后的14天内将预付款保函退还给承包人。
4.预付款扣回方式:
(1)在承包人完成金额累计达到合同总价一定比例(双方合同约定)后,采用等比率或等额扣款的方式分期抵扣。
2.从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时扣起,至竣工之前全部扣清。
工程预付款起扣点:T=P-M/N
T——起扣点,即工程预付款开始扣回的累计完成工程金额;
P——承包工程合同总额
M——工程预付款数额
N——主要材料,构件所占比重
例:某工程合同总额为200万元,预付款为24万元,主要材料、构件所占的比重为60%,则起扣点为( C )万元。
A. 90 B. 100 C. 160 D.190
三、进度款的支付:
1.发包人提供的甲供材料金额,应按照发包人签约提供的单价和数量从进度款支付中扣出,列入本周期应扣减的金额中。
2.承包人现场签证和得到发包人确认的索赔金额列入本周期应增加的金额中。
3.进度款支付比例按照合同约定,按期中结算价款总额计,不低于60%,不高于90%。
4.承包人应在每个计量周期到期后的7天内向发包人提交已完工程进度款支付申请。发包人应在收到承包人进度款支付申请后的14天内根据计量结果和合同约定对申请内容予以核实,确认后向承包人出具进度款支付证书。发包人应在签发进度款支付证书后的14天内,按照支付证书列明的金额向承包人支付度款。
四、安全文明施工费
发包人应在工程开工后的28天内预付不低于当年施工进度计划的安全文明施工费总额的60%,其余部分与进度款同期支付。发包人在付款期满后7天内仍未支付的,若发生安全事故,发包人应承担连带责任。承包人对安全文明施工费应专款专用,不得挪用。
学习不间断,2015年!从这里开始>>2015年二级建造师考试复习指南
如果还在为不知如何进行2015年二级建造师学习而烦恼,请选择233网校二级建造师站帮助您!我们会为您提供优质的服务!233网校二级建造师考试网,聘请资深命题专家,策划出2015年二级建造师辅导招生方案,加入VIP班的考生还可享受双师资授课,选择自己喜爱的老师讲课,根据教材变化,我们会制定一系列学习计划,让考友轻松备考。
请相信我们的服务,加入我们的VIP课程体系,轻松备考,我们为您保“价”护航。(实惠的课程价格,诚信的服务体系)
233网校编辑推荐学习班级
班级名称:3科VIP班(送教材)【免费体验】
包含:1门专业+2门公共科目的(精讲+冲刺+习题+考点预测+应试技巧+讲师预测+2套模考押题班)2014年VIP班全面招生,现在报名送教材还可独享超长学习时间!)考试不过2015年免费重学
赠送:内部章节练习+配套课堂练习+课件下载+高清课件
特色:双师资授课+移动课堂随时随地学习
报名咨询:4000-800-233
