51、某工程网络计划中,工作M的自由时差为2天,总时差为5天。实施中进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度( )。
A.不影响总工期,但将其紧后工作的最早开始时间推迟2天
B.既不影响总工期,也不影响其后结工作的正常进行
C.将使总工期延长4天,但不影响期后续工作的正常进行
D.将其后续工作的开始时间推迟4天,并使总工期延长1天
【答案】A
【解析】自由时差是指在不影响其紧后工作最早开始的前提下,工作可以利用的机动时间。总时差是指在不影响总工期的前提下,工作可以利用的机动时间。工作的延后时间大于自由时差而小于总时差,因此只会影响其紧后工作而不会影响总工期。

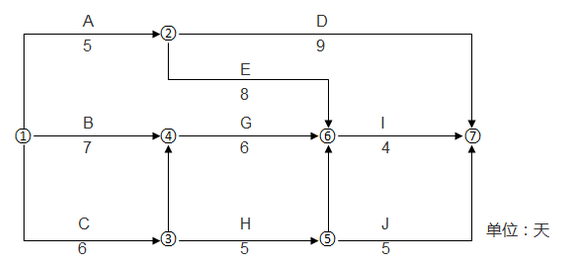

52、某分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。
A.1
B.2
C.0
D.3
【答案】C
【解析】根据自由时差的计算公式:EFi-j=ESj-k-ESi-j-Di-j=6-0-6=0。
53、以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础的是( )。
A.预算定额
B.概算定额
C.概算指标
D.投资估算指标
【答案】A
【解析】预算定额是以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础。
54、我国推行建设工程监理制度的目的,不包括()。
A.确保工程建设质量
B.加快工程建设速度
C.提高工程建设水平
D.充分发挥投资效益
【答案】B
【解析】本题考查工程监理的工作任务。我国推行建设工程建立制度的目的是:确保工程建设质量;提高工程建设水平;充分发挥投资效益。
55、建设工程项目管理,是指自项目开始至项目完成,通过项目策划和项目控制,实现项目的费用目标、进度目标和质量目标。对此,下列理解中正确的是( )。
A.自项目开始至项目完成的是项目的全寿命期
B.项目策划的主要任务是项目定义
C.费用目标对业主而言就是成本目标
D.项目实施期管理的主要任务是通过管理使项目目标得以实现
【答案】D
【解析】“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是项目实施的策划(它区别于项目决策期的策划),即项目目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。项目实施期管理的主要任务是通过管理使项目的日标得以实现。所以答案为D。
56、某施工项目经理对商品混凝土的施工成本进行分析,发现其目标成本是44万元,实际成本是48万元,因此要分析产量、单价、损耗率等因素对混凝土成本的影响程度,最适宜采用的分析方法是( )。
A.比较法
B.构成比率法
C.因素分析法
D.动态比率法
【答案】C
【解析】因素分析法,又称连环置换法,这种方法可用来分析各种因素对成本的影响程度。在进行分析时,首先要假定众多因素中的一个因素发生了变化,而其他因素不变,然后逐个替换,分别比较其计算结果,以确定各个因素的变化对成本的影响程度。
57、根据《建设工程施工合同(示范文本)》(GF-1999-0201),承包人必须在发出索赔意向通知后( )d内向工程师提交一份详细的索赔文件。
A.28
B.30
C.42
D.56
【答案】A
【解析】承包人必须在发出索赔意向通知后的28天内或经过工程师(监理人)同意的其他合理时间内向工程师(监理人)提交一份详细的索赔文件和有关资料。
58、某事故经调查发现,主要是由于勘察过程中地基承载能力估计错误造成的。按照事故产生的原因划分,该质量事故应判定为( )。
A.社会原因引发的事故
B.经济原因引发的事故
C.技术原因引发的事故
D.管理原因引发的事故
【答案】C
【解析】本题考查质量事故按产生原因的分类。凡是在工程项目实施中由于设计.施工等技术上的失误造成的质量事故,属于由技术原因引发的质量事故。因此,选项C正确。
59、下列施工现场噪声值的声源控制措施中,属于转移声源措施的是( )。
A.用电动空压机代替柴油机
B.在工厂车间生产制作门窗
C.在鼓风机进出风管处设置阻性消声器
D.装卸材料轻拿轻放
【答案】B
【解析】本题考查施工现场环境保护的要求。ACD属于降低声源的措施。
60、在基层未干燥或大风天进行卷材屋面防水层的施工,就会导致粘贴不牢及空鼓等质量问题,这属于( )对工程质量的影响。
A.施工质量管理环境因素
B.现场自然环境因素
C.施工作业环境因素
D.方法的因素
【答案】B
【解析】现场自然环境因素主要指工程地质.水文.气象条件和周边建筑.地下障碍物以及其他不可抗力等对施工质量的影响因素,在基层未干燥或大风天进行卷材屋面防水层的施工,就会导致粘贴不牢及空鼓等质量问题。故选B。
