案例二
背景资料
某办公楼工程,建筑面积2400m2,地下一层,地上十二层,筏板基础,钢筋混凝土框架结构,砌筑工程采用蒸压灰砂砖砌体。建设单位依据招投标程序选定了监理单位及施工总承包单位,并约定部分工作允许施工总承包单位自行分包。
施工总承包单位进场后,项目质量总监组织编制了项目检测试验计划,经施工企业技术部门审批后实施。建设单位指出检测试验计划编制与审批程序错误,要求项目部调整后重新报审,第一批钢筋原材到场,项目试验员会同监理单位见证人员进行见证取样,对钢筋原材相关性能指标进行复检。
本工程混凝土设计强度等级:梁板均为C30,地下部分框架柱为C40,地上部分框架柱为C35。施工总承包单位针对梁柱核心区(梁柱节点部位)混凝士浇筑制定了专项技术措施:拟采取竖向结构与水平结构连续浇筑的方式:地下部分梁柱核心区中,沿柱边设置隔离措施,先浇筑框架柱及隔离措施内的C40混凝土,再浇筑隔离措施外的C30梁板混凝土:地上部分,先浇筑柱C35混凝土至梁柱核心区底面(梁底标高处,梁柱核心区与梁、板一起浇筑C30混凝土。针对上述技术措施,监理工程师提出异议,要求修正其中的错误和补充必要的确认程序,现场才能实施。
工程完工后,施工总承包单位自检合格,再由专业监理工程师组织了竣工预验收。根据预验收所提出问题施工单位整改完毕,总监理工程师及时向建设单位申请工程峻工验收,建设单位认为程序不妥拒绝验收。项目通过竣工验收后,建设单位、监理单位、设计单位、勘察单位、施工总承包单位与分包单位会商竣工资料移交方式,建设单位要求各参建单位分别向监理单位移交资料,监理单位收集齐全后统一向城建档案馆移交。监理单位以不符合程序为由拒绝。
问题:
1.针对项目检测试验计划编制、审批程序存在的问题,给出相应的正确做法,钢筋原材的复检项目有哪些?

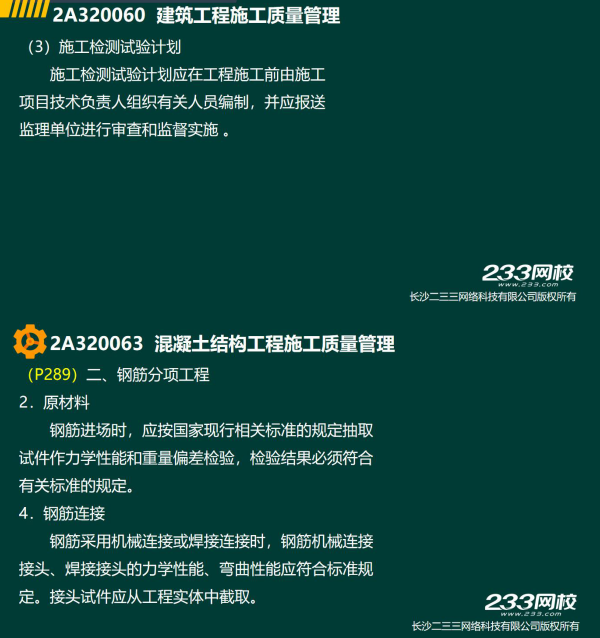

答:(1)项目质量总监组织编制项目检测计划,施工企业技术部门审批后实施不妥。检测试验计划应在施工前由施工项目技术负责人组织有关人员编制,并应报送监理单位进行审查和监督实施。
(2)钢筋进场时,应按国家现行相关标准的规定抽取试件作力学性能和重量偏差检验。
2.针对混凝土浇筑措施监理工程师提出的异议,施工总承包单位应修正和补充哪些措施和确认?
答:地下部分应修正补充:应在交界区域采取分隔措施。分隔位置应在低强度等级的构件中,且距离高强度等级构件边缘不应小于500mm。

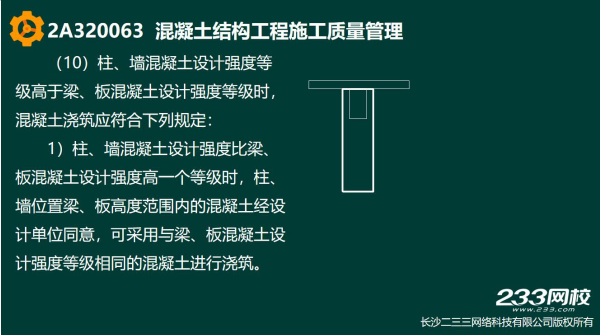

地上部分应补充确认程序:柱、墙位置梁、板高度范围内的混凝土经设计单位同意,可釆用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。
3.指出竣工验收程序有哪些不妥之处?并写出相应正确做法。

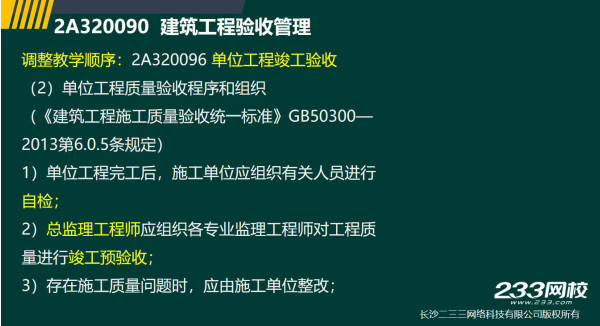

答:(1)由专业监理工程师组织了竣工预验收不妥。应由总监理工程师组织各专业监理工程师对工程质量进行竣工预验收。

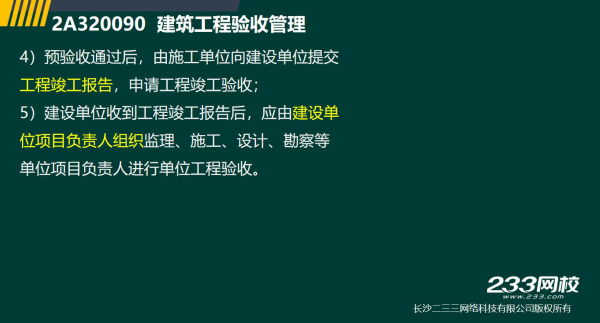

(2)总监理工程师向建设单位申请工程竣工验收不妥。预验收通过后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
4.针对本工程的参建各方,写出正确的竣工资料移交程序。

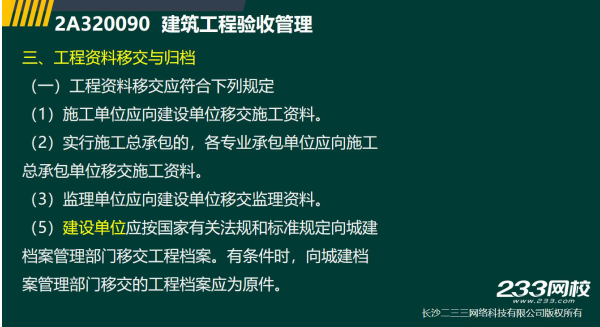

答:工程竣工资料移交的程序是:
(1)施工单位向建设单位移交已按规定整理完成的施工资料;
(2)实行施工总承包的工程由专业分包向总承包单位移交整理完成的施工资料;
(3)监理单位向建设单位移交整理完成的监理资料;
(4)建设单位向当地城建档案管理部门移交整理完成的工程竣工档案。
温馨提示:文章由作者233网校-lq独立创作完成,未经著作权人同意禁止转载。
