工程造价案例分析第10讲:2004年《工程造价案例分析》考试卷

来源:233网校 2006年8月31日
问题
1.在答题纸图4.2上,计算网络进度计划原始方案各工作的时间参数,确定网络进度 计划原始方案的关键路线和计算工期。
2.若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一 天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。
3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表4.2所 示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工 期(要求写出调整优化过程)。

试题四答案  (20分)

问题1.

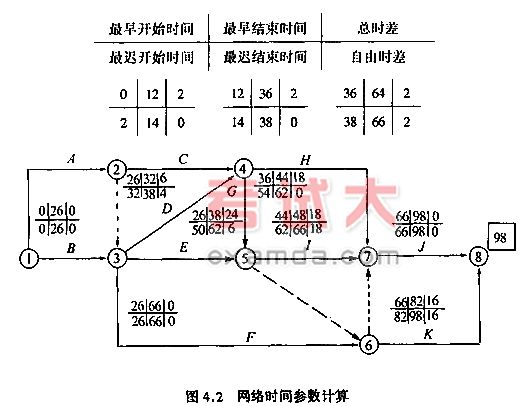

图4.2网络时间参数计算

关键路线:①—③—⑥—⑦—⑧
(或关键工作为B、F、J;或在图中直接标出)
工期:98天(或在图中标出)

问题2.计算综合费用:
原始方案估计费用:
18+40+25+15+40+120+16+37+10+64+16=401(万元)
延期罚款:5X(98-93)=25(万元)
综合费用为:401+25=426(万元)
