6.D【解析】

7.B

8.B【解析】土地补偿费是对农村集体经济组织因土地被征用而造成的经济损失的-种补偿。征用耕地的补偿费,为该耕地被征前三年平均年产值的6~10倍。征用其他土地的补偿费标准,由省、自治区、直辖市参照征用耕地的补偿费标准规定。土地补偿费归农村集体经济组织所有。
9.C【解析】为项目配套的专用设施投资,包括专用铁路线、专用公路、专用通信设施、送变电站、地下管道、专用码头等,如由项目建设单位负责投资但产权不归属本单位的,应作无形资产处理。

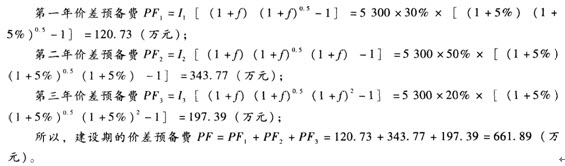

10.C【解析】总投资计划额I=2 500+1 500+800+500=5 300(万元);

11.A【解析】劳动消耗定额,简称劳动定额(也称为人工定额),是在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的人工工日的数量标准。劳动定额的主要表现形式是时间定额,但同时也表现为产量定额。时间定额与产量定额互为倒数。
12.A【解析】按定额的编制程序和用途分类,可以把工程定额分为施工定额、预算定额、概算定额、概算指标、投资估算指标五种。其中,为了适应组织生产和管理的需要,施工定额的项目划分很细,是工程定额中分项最细、定额子目最多的-种定额,也是工程定额中的基础性定额。
13.A【解析】其他项目清单是应招标人的特殊要求而发生的与拟建工程有关的其他费用项目和相应数量的清单。其中,暂列金额项目可根据工程的复杂程度、设计深度、工程环境条件(包括地质、水文、气候条件等)进行估算,一般可以分部分项工程费的10%~15%为参考。
14.C【解析】有效工作时间是从生产效果采看与产品生产直接有关的时间消耗。其中包括基本工作时间、辅助工作时间、准备与结束工作时间的消耗。因此,有效工作时间=65+11+15=91(min)。
15.B【解析】选项A,计时观察法是研究工作时间消耗的-种技术测定方法;选项C,计时观察法能够把现场工时消耗情况和施工组织技术条件联系起来加以考察;选项D,计时观察法的局限性,是对人的因素考虑不够。
16.B

17.B【解析】每100m 2瓷砖墙面中瓷砖的净用量为:
100/[(0.15+0.002)×(0.15+0.002)]≈4 328.25(块);
每100m2瓷砖墙面中瓷砖的总消耗量为:
4 328.25×(1+1.5%)≈4 393.17(块);
每100m2瓷砖墙面中结合层砂浆净用量为:100×0.01=1(m3);
每100m2瓷砖墙面中灰缝砂浆净用量为:
[100-(4 328.25×0.15×0.15)]×0.005≈0.013(m3);
每100m2瓷砖墙面中水泥砂浆净用量为:(1+0.013)×(1+1%)≈1.02(m3)。
18.D【解析】准备与结束工作时间是执行任务前或任务完成后所消耗的工作时间。准备和结束工作时间的长短与所担负的工作量大小无关,但往往和工作内容有关。这项时间消耗可以分为班内的准备与结束工作时间和任务的准备与结束工作时间。
19.C【解析】混合法吸取数字和图示两种方法的优点,以时间进度线条表示工序的延续时间,在进度线的上部加写数字表示各时间区段的工人数。混合法适用于3个以上工人的小组工时消耗的测定与分析。
20.B【解析】材料基价=[(供应价格+运杂费)×(1+运输损耗率(%))]×(1+采购及保管费率(%))=(1 000×1.01+30)×1.01=1 050.4(元/m2);
检验试验费=∑(单位材料量检验试验费×材料消耗量)=1 000×3=3 000(元);
材料费=∑(材料消耗量×材料基价)+检验试验费=1 000×1 050.4+3 000=105.34(万元)。
