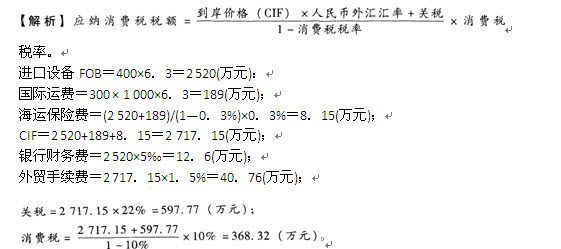

21.D【解析】选项A,工地间移动较为频繁的小型机械及部分中型机械,其安拆费及场外运费应计入台班单价;选项B,移动有-定难度的特大型(包括少数中型)机械,其安拆费及场外运费应单独计算;选项C,不需安装、拆卸且自身又能开行的机械和固定在车间不需安装、拆卸及运输的机械,其安拆费及场外运费不计算。
22.A【解析】总折旧应提=300×(1—4%)=288(万元);
年折旧费=288/10=28.8(万元):
台班折旧费=28.8×10 000/220=1 309.1(元)。
23.D【解析】概算定额与预算定额的不同之处,在于项目划分和综合扩大程度上的差别,同时,概算定额主要用于设计概算的编制。由于概算定额综合了若干分项工程的预算定额,因此使概算工程量计算和概算表的编制,都比编制施工图预算简化-些。
24.A【解析】人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数=(20+3+2)×10%=2.5(工日)。
25.C【解析】投资估算指标属于项目建设前期进行估算投资的技术经济指标,不但要反映实施阶段的静态投资,还必须反映项目建设前期和交付使用期内发生的动态投资,也即以投资估算指标为依据编制的投资估算,包含项目建设的全部投资额。这就要求投资估算指标比其他各种计价定额具有更大的综合性和概括性。-般可分为建设项目综合指标、单项工程指标和单位工程指标三个层次。
26.A【解析】我国现行建筑安装工程费用项目主要由四部分组成:直接费、间接费、利润和税全。其中,直接费用中包括措施费,措施项目费包括:环境保护、文明施工、安全施工、临时设施、夜间施工、二次搬运、冬雨季施工、大型机械设备进出场及安拆、施工排水、施工降水、地上地下设施及建筑物的临时保护设施、已完工程及设备保护等项目。
27.B【解析】该单项工程造价指数=报告期单项工程造价/(报告期建筑安装费建筑安装工程造价指数+报告期设备工器具费/设备工器具价格指数+报告期工程建设其他费/工程建设其他费指数)=4 000/(2 400/1.08+1 360/1.02+240/1.05)=1.057 047≈1.057。
28.C【解析】工程造价信息分类的原则有:稳定性、兼容性、可扩展性、综合实用性。其中,可扩展性是指信息分类体系应具备较强的灵活性,可以在使用过程中进行方便的扩展,以保证在增加新的信息类型时,不至于打乱已建立的分类体系,同时-个通用的信息分类体系还应为具体环境中信息分类体系的拓展和细化创造条件。
29.A【解析】决策阶段是项目建设全过程的起始阶段,决策阶段的工程计价对项目全过程的造价起着宏观控制的作用。据有关资料统计,在项目建设各阶段中,投资决策阶段影响工程造价的程度最高。达到70%~90%。因此,决策阶段是决定工程造价的基础阶段。
30.C【解析】厂区地形力求平坦而略有坡度(-般以5%~10%为宜),以减少平整土地的土方工程量.节约投资,又便于地面排水。
31.C【解析】应付账款周转次数=360÷15=24(次);应付账款=外购原材料、燃料动力费及其他材料年费用÷应付账款周转次数=7 200÷24=300(万元)。
32.A【解析】选项A,单位生产能力估算法把项目的建设投资与其生产能力的关系视为简单的线性关系,估算误差较大,可达±30%。
33.D【解析】当影响工程概算的主要因素查明且工程量完成了-定量后,方可对其进行调整。-个工程只允许调整-次概算。允许调整概算的原因包括:①超出原设计范围的重大变更;②超出基本预备费规定范围不可抗拒的重大自然灾害引起的工程变动和费用增加;③超出工程造价调整预备费的国家重大政策性的调整。
34.B【解析】建设工程发承包最核心的问题是合同价款的确定,而建设工程项目签约合同价(合同价款)的确定取决于发承包方式。
35.A【解析】生产技术方案指产品生产所采用的工艺流程和生产方法。技术方案选择的基本原则包括先进适用、安全可靠和经济合理。其中,先进适用是评定技术方案最基本的标准。
36.C【解析】根据《工程建设项目施工招标投标办法》和《标准施工招标文件》的规定,招标公告具体包括以下内容:①招标条件;②项目概况与招标范围;③投标人资格要求;④招标文件的获取;⑤投标文件的递交;⑥发布公告的媒介;⑦联系方式。
37.B

38.C【解析】网络图分析法通过分析干扰事件发生前和发生后网络计划的计算工期之差来计算工期索赔值,可以用于各种干扰事件和多种干扰事件共同作用所引起的工期索赔。
39.A【解析】发包人根据工程的特点、工期长短、市场行情、供求规律等因素,招标时在合同条件中约定工程预付款的百分比。根据《建设工程价款结算暂行办法》的规定,预付款的比例原则上不低于合同金额的10%,不高于合同金额的30%。
40.C【解析】工艺设计阶段影响工程造价的主要因素包括:建设规模、标准和产品方案;工艺流程和主要设备的选型;主要原材料、燃料供应情况;生产组织及生产过程中的劳动定员情况;“三废”治理及环保措施等。
相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
