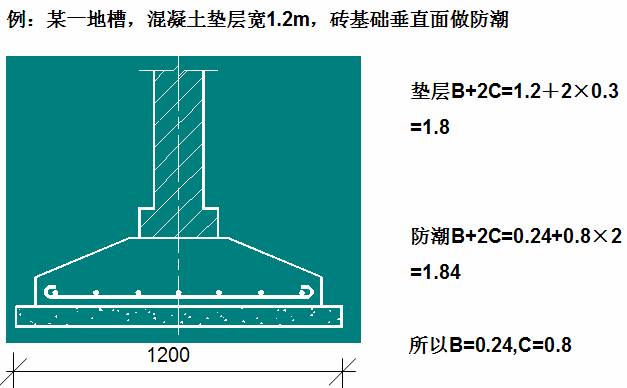

造价员《建筑工程计价》第二章培训讲义:定额计价
平均低于设计室外标高30cm以上,则从原地面至槽底。工作面C:按施工组织规定,若无规定,则:
混凝土基础或垫层每边加30cm;
地下室、半地下室垫层每边加1m;
砖基础或块石基础,每边加15cm;
基础垂直表面需做防腐防潮处理,每边增加80cm
1-1 L=6×2+6-1.4=16.6m
2-2 垛折加长度 (0.49-0.24)×0.36/0.24=0.375
L=[12+4.5+0.375]×2=33.76m
B:基础宽度,B在工程量计算时,要与工作面结合起来考虑,
同一槽坑若个工作面时,按B+2C 计算。
湿土工程量V=( B+2C+KH湿)×H湿×L
干土工程量V=V全-V湿

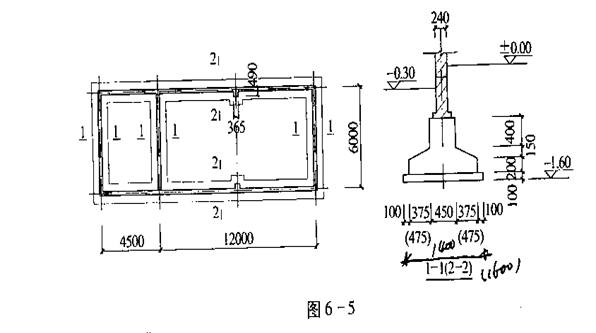

例:某房屋基础平面图,已知二类土,地下水位-0.8米,施工采用明排水,求挖土直接工程费
H=1.6-0.3=1.3m.>1.2, K=0.5 H湿=1.6-0.8=0.8m, C=0.3,
1-1:L=6×2+6-1.4=16.6m
2-2:L=[12+4.5+(0.49-0.24)×0.36/0.24]×2=33.76
2-2:V全=(1.6+2×0.3+0.5×1.3)×1.3×33.76=125.08m3
V湿=(1.6+2×0.3+0.5×0.8)×0.8×33.76=70.22m3
V干=125.08-70.22=54.86m3
1-1:V全=( 1.4+2×0.3+0.5×1.3)×1.3×16.6=57.19m3
V湿= ( 1.4+2×0.3+0.5×0.8)× 0.8×16.6=31.87m3
小计:湿土70.22+31.97=102.09m3,干土80.18m3
(3)地坑工程量V=(B+2C+KH)×H×(L +2C+KH)+1/3K2H3
混凝土基础或垫层每边加30cm;
地下室、半地下室垫层每边加1m;
砖基础或块石基础,每边加15cm;
基础垂直表面需做防腐防潮处理,每边增加80cm
1-1 L=6×2+6-1.4=16.6m
2-2 垛折加长度 (0.49-0.24)×0.36/0.24=0.375
L=[12+4.5+0.375]×2=33.76m
B:基础宽度,B在工程量计算时,要与工作面结合起来考虑,
同一槽坑若个工作面时,按B+2C 计算。
湿土工程量V=( B+2C+KH湿)×H湿×L
干土工程量V=V全-V湿
例:某房屋基础平面图,已知二类土,地下水位-0.8米,施工采用明排水,求挖土直接工程费
H=1.6-0.3=1.3m.>1.2, K=0.5 H湿=1.6-0.8=0.8m, C=0.3,
1-1:L=6×2+6-1.4=16.6m
2-2:L=[12+4.5+(0.49-0.24)×0.36/0.24]×2=33.76
2-2:V全=(1.6+2×0.3+0.5×1.3)×1.3×33.76=125.08m3
V湿=(1.6+2×0.3+0.5×0.8)×0.8×33.76=70.22m3
V干=125.08-70.22=54.86m3
1-1:V全=( 1.4+2×0.3+0.5×1.3)×1.3×16.6=57.19m3
V湿= ( 1.4+2×0.3+0.5×0.8)× 0.8×16.6=31.87m3
小计:湿土70.22+31.97=102.09m3,干土80.18m3
定额编号 |
项目名称 |
单位 |
基价 |
工程量 |
直接工程费 |
1-1 |
人工综合二类干土 |
m3 |
16.38 |
80.18 |
1313.35 |
1-1换 |
人工综合二类湿土 |
m3 |
17.34 |
102.09 |
1770.24 |
1-112 |
湿土排水 |
m3 |
5.55 |
102.09 |
566.6 |
