造价员《建筑工程计价》第二章培训讲义:定额计价

来源:233网校 2013年4月25日
3、原土打夯(1-22):根据设计要求,在建筑物或构筑物工程施工时,对原土进行夯实,主要适用于槽底、坑底和地面垫层下要求打夯的项目。
4、回填土(1-23~24):回填土包括槽坑回填、室内回填

槽坑回填是指当基础施工完后,将基础周围用土回填至设计室外地坪
V=V挖-V应扣
应扣是指设计室外地坪以下的垫层与基础的体积
室内回填 是指设计室外地坪标高至室内地面垫层底标高之间的回填土
V=主墙间净面积×填土厚度
填土厚度:室内外高差减地坪厚度
5、运土(1-26~27):需运进或运出的土方运输
工程量按实际发生的情况计算,若是弃土运土
V挖-V回填
6、土方综合定额(1-1~6):
(1)适用范围:房屋工程基础土方及附属于房屋内的设备基础土方、地沟土方、局部满堂基础土方。
(2)综合定额综合的工作内容:平整场地、挖土、原土打夯、回填土、150米以内运土
(3)综合定额工程量计算:地槽地坑挖土工程量
当地槽地坑工程量大于实际开挖工程量,按实际工程量计算

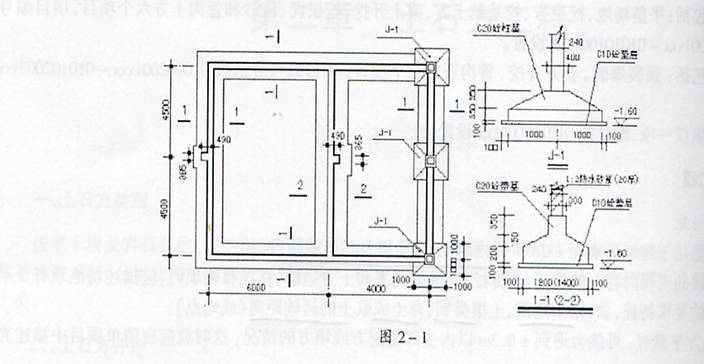

例:某房屋工程基础平面及断面如图,一二类土,地下水位-1.1米,室外地坪设计标高-0.15米,交付施工的地坪标高-0.3m,计算基础土方开挖工程量

挖土工程量:
1-1:L=(10-1)×2+9+0.38+9-2-2=32.38
V总=32.38×(1.4+0.6+1.45×0. 5)×1.45=127.94
其中,湿土32.38 ×(1.4+0.6+0.5×0. 5)×0.5=36.43
2-2:L=9-0.6×2+0.38=8.18
V=8.18×(1.6+0.6+1.45×0.5)×1.45=34.69
其中,湿土V=8.18×(1.6+0.6+0.5×0.5)×0.5=10.02
J-1 V=[(2.2+0.6+1.45×0.5)2×1.45+0.254]×3=54.81
湿土V=[(2.2+0.6+0.5×0.5)2×0.5+0.01]×3=13.98
三、机械土方
1、定额分场地机械平整碾压、挖掘机挖土、推土机推土、铲运机铲土、人力机械装土、自卸汽车运土。
2、机械土方定额按天然湿度(25%以内)土壤为准,若含水率超过25%,定额×1.15,含水率40%以上另行按实际发生的计算。
3、机械挖土工程量:按施工组织设计规定的开挖范围及有关内容计算,计算同人工挖土的方法。
4、机械挖土定额已包括机械挖不到的土方(包括地下室底板下翻梁及承台土方)。
5、机械平整碾压指自然地面平均标高与设计场地标高相差30cm以内的原土填、挖、平整。
工程量:场地碾压按图示碾压面积计算
填土碾压按图示尺寸计算
四、基础排水
1、湿土排水:湿土工程量
2、轻型井点:安拆工程量“根”
使用工程量按“套.天”,每50根为一套,天数按施工组织设计要求。
