试题一
某工程,施工单位向项目监理机构提交了项目施工总进度计划和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图和风险分析表,要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。
施工单位为了保证工期,决定对B分部工程施工进度计划横道图进行调整,组织加快的成倍节拍流水施工。

风险分析


分部工程名称

A

B

C

D

E

F

C

H

持续时间预计延长值/月

0.5

1

0.5

1

1

1

1

0.5

持续时间延长的可能性(%)

10

8

3

20

2

12

18

4

持续时间延长后的损失费/万元

5

110

25

120

150

40

30

50


问题:
1.找出项目施工总进度计划图的关键线路。
2.风险等级为“大”和“很大”的分部工程有哪些?
3.如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?

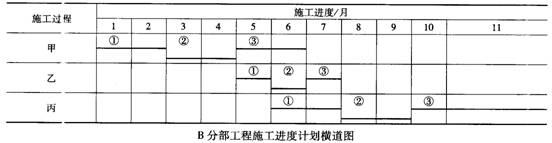

4.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。
5.对项目施工总进度计划图项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
试题二
某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生如下事件:
事件1:在监理招标文件中,列出的监理目标控制工作如下:
投资控制:①组织协调设计方案优化;②处理费用索赔;③审查工程概算;④处理工程价款变更;⑤进行工程计量。
进度控制:①审查施工进度计划;②主持召开进度协调会;③跟踪检查施工进度;④检查工程投入物的质量;⑤审批工程延期。
质量控制:①审查分包单位资质;②原材料见证取样;③确定设计质量标准;④审查施工组织设计;⑤审核工程结算书。
事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:①主持编制项目监理规划;②审批项目监理实施细则;③审查和处理工程变更;④调解合同争议;⑤调换不称职监理人员。
事件3:该项目监理规划内容包括:①工程项目概况;②监理工作范围;③监理单位的经营目标;④监理工作依据;⑤项目监理机构人员岗位职责;⑥监理单位的权利和义务;⑦监理工作方法及措施;⑧监理工作制度;⑨监理工作程序;⑩工程项目实施的组织;⑩监理设施;⑩施工单位需配合监理工作的事宜。
事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。
事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。
问题:
1.指出事件1中所列监理目标控制工作中的不妥之处,说明理由。
2.指出事件2中的不妥之处,说明理由。
3.指出事件3中项目监理规划内容中的不妥之处。根据《建设工程监理规范》,写出该项目监理规划还应包括哪些内容。
4.指出事件4中的不妥之处,说明理由。
5.写出项目监理机构处理事件5的程序。
