3、某实施监理的工程,施工单位按招标文件中提供的工程量清单做出报价(见表4-1)。施工合同约定如下。
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。
(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

表4-1 工程量清单报价

工作

估计工程量/m3

全费用综合单价/(元/m3)

合计/万元

A

3000

300

90

B

1250

200

25

C

4000

500

200

D

4000

600

240

E

3800

1000

380

F

8000

400

320

G

5000

200

100

H

3000

800

240

I

2000

700

140

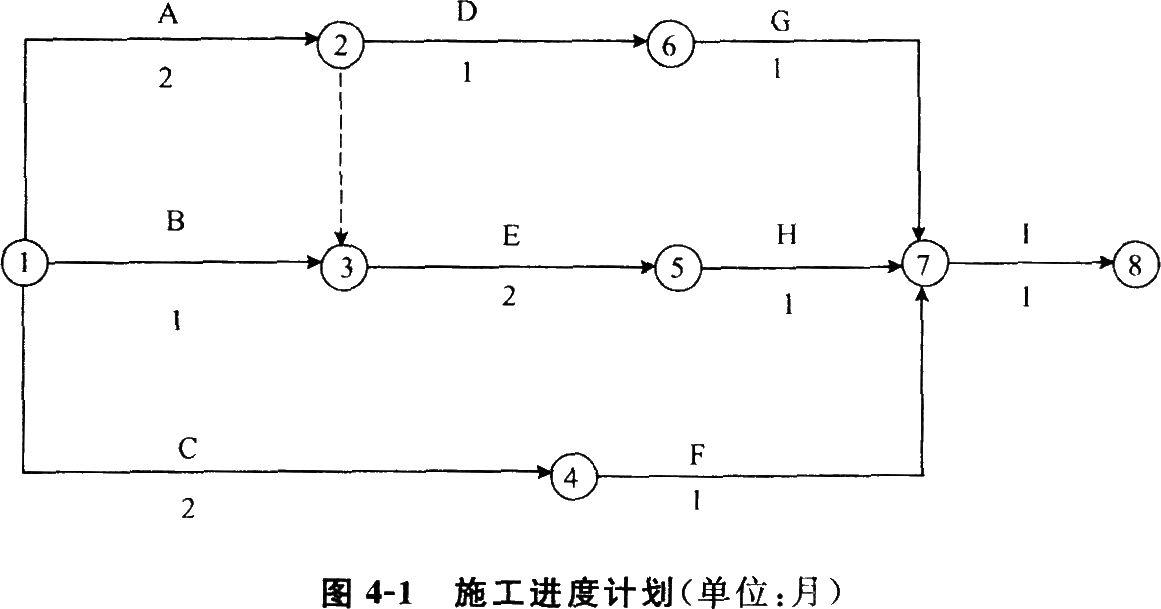

经项目监理机构批准的施工进度计划如图4-1所示。

施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3000m3
【问题】
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留两位小数)
3.该工程合同总价是多少?增加N工作后的工程造价是多少?
4.若该工程的各项工作均按最早开始时间安排,各工作均匀速完成,且各工作实际工程量与估计工程量无差异,在表4-2中填入H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

表4-2 分月工程进度款(单位:万元)

工作名称

第1个月

第2个月

第3个月

第4个月

第5个月

第6个月

第7个月

合计

A

45

45











90

B

25













25

C

100

100











200

D





240









240

E





190

190







380

F





320









320

G







100







100

H

















I

















N

















合计

170

145

750

290
