您现在的位置:233网校>监理工程师>建设工程监理案例分析>建设工程监理案例分析模拟试题

2014年监理工程师考试《案例分析》命题预测试卷(8)

来源:233网校 2014年4月15日

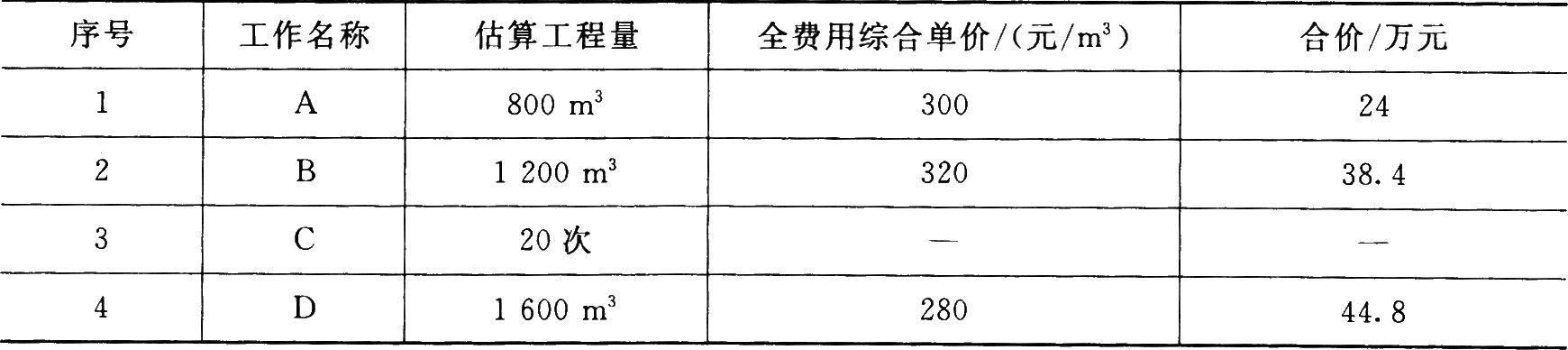

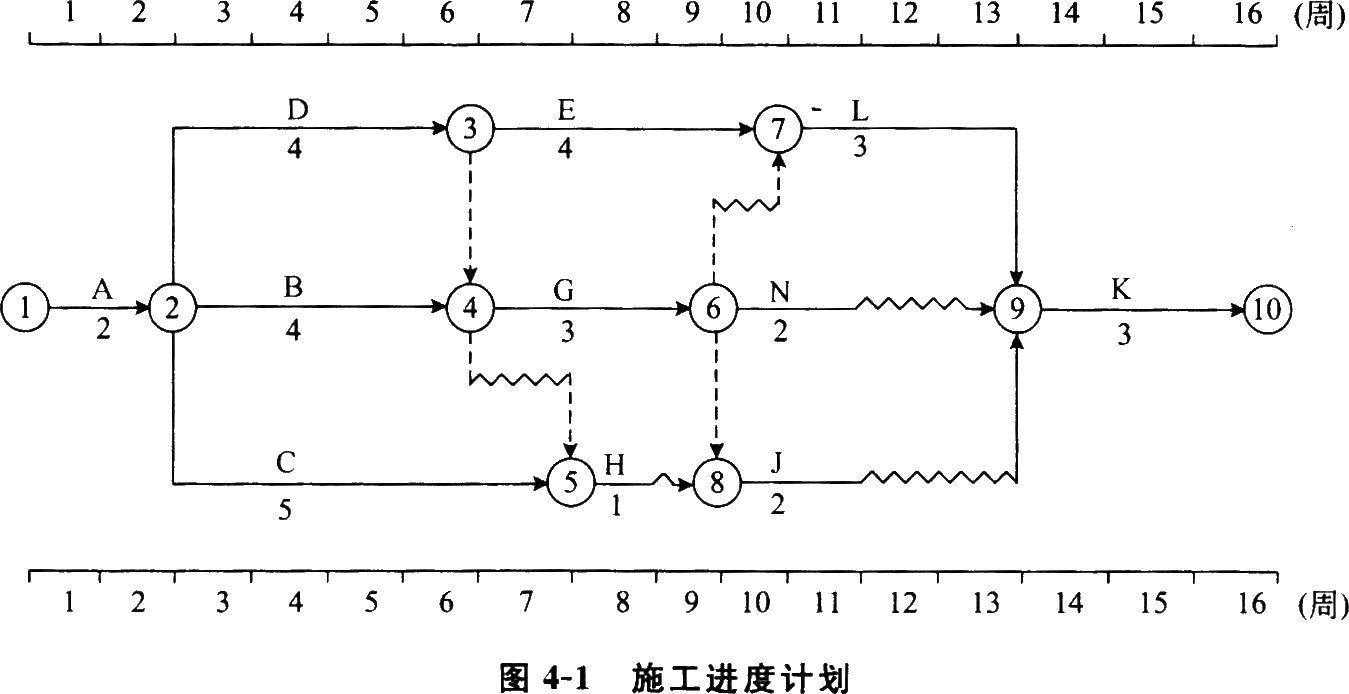

6、某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图4-1所示。各工作均按匀速施工。施工单位的报价单(部分)见表4-1。


工程施工到第4周末时进行进度检查,发生了如下事件。
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作未能开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
【问题】
1.根据第4周末的检查结果,在图4-1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
3.施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4.事件3中C工作发生的费用如何结算?
5.前4周施工单位可以得到的结算款为多少元?

相关阅读
登录

新用户注册领取课程礼包

立即注册
返回顶部
